Jeziórko/Grębów (Podkarpackie) | Termin: 19.09.2025 – 05.12.2025
2x SN 20 kV 400/95mm2 oraz 2x światłowód RHDPE.
Unikalna technika instalacji dwóch linii i dwóch kanalizacji światłowodowych jednocześnie.
Ograniczony do absolutnego minimum, co potwierdza naszą filozofię #kablebezkopania.
„Prace na terenie zalewowym po dawnej kopalni wymagały precyzyjnego planowania logistycznego. Zastosowanie płużenia pozwoliło na szybką instalację bez konieczności odwadniania długich odcinków wykopów tradycyjnych”.

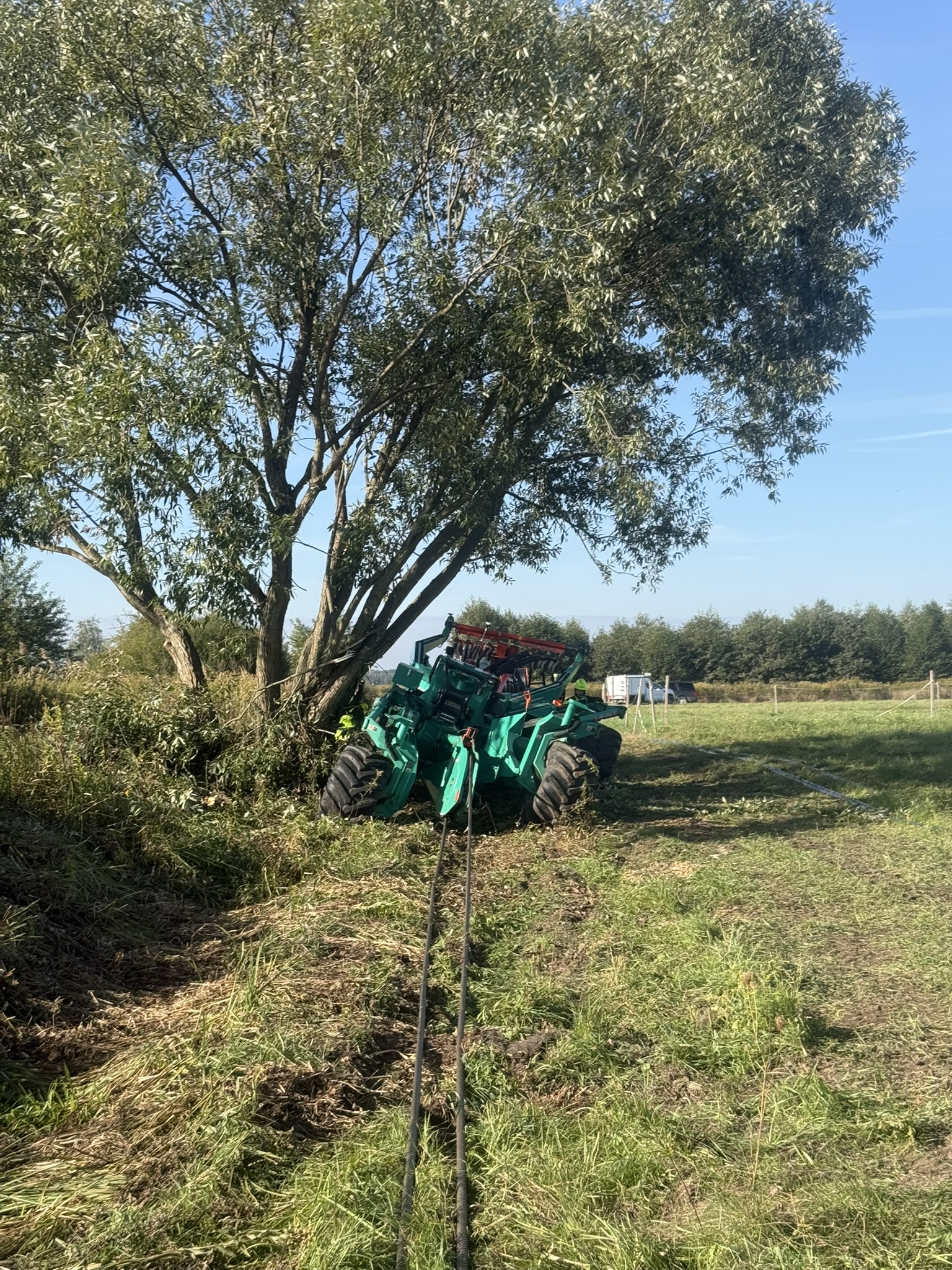

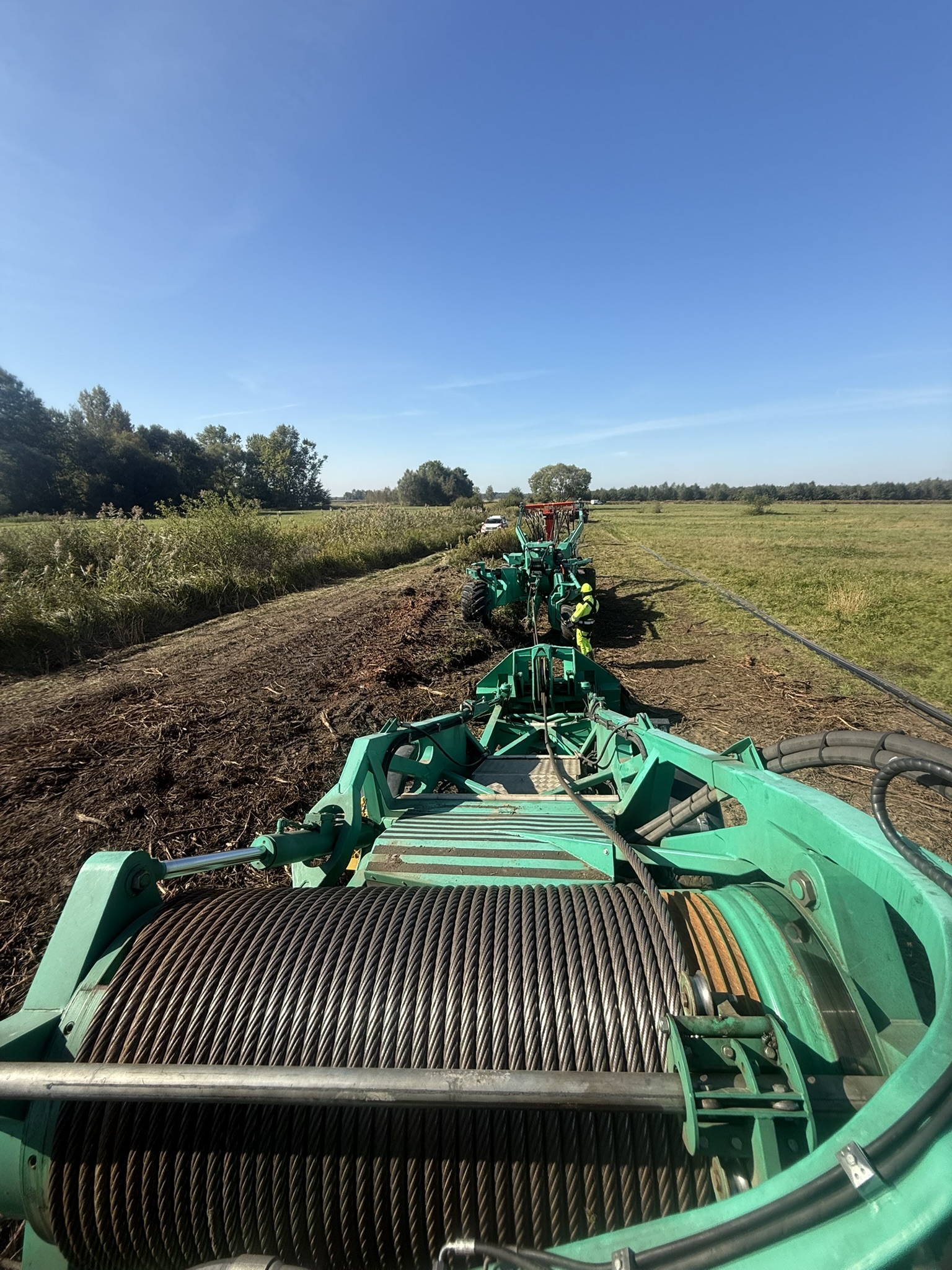

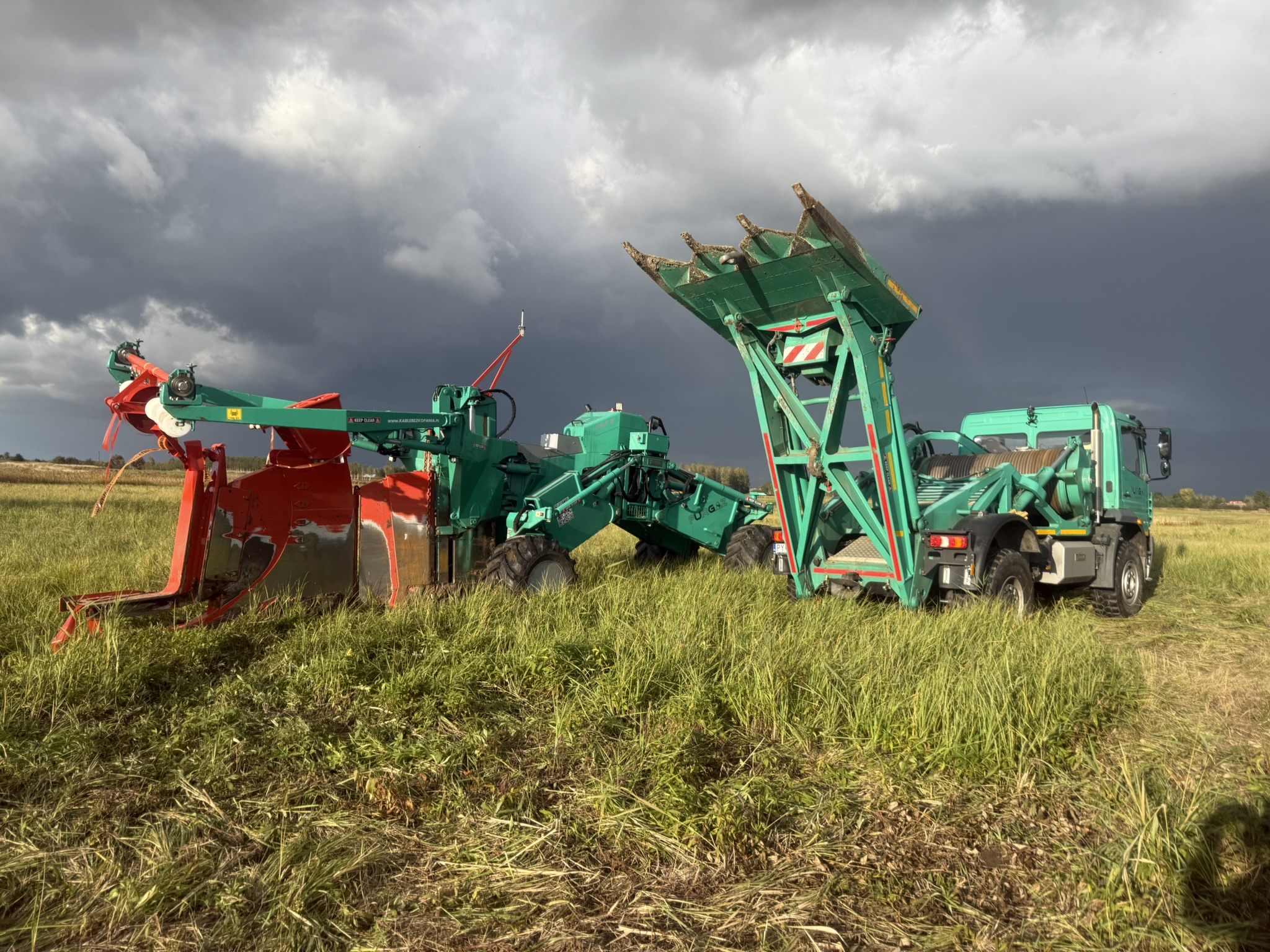

„Dzięki autorskiej technologii płużenia, za jednym przejazdem maszyny ułożyliśmy cały system dwutorowy. To oszczędność czasu i minimalizacja ingerencji w trudny, podmokły grunt”.

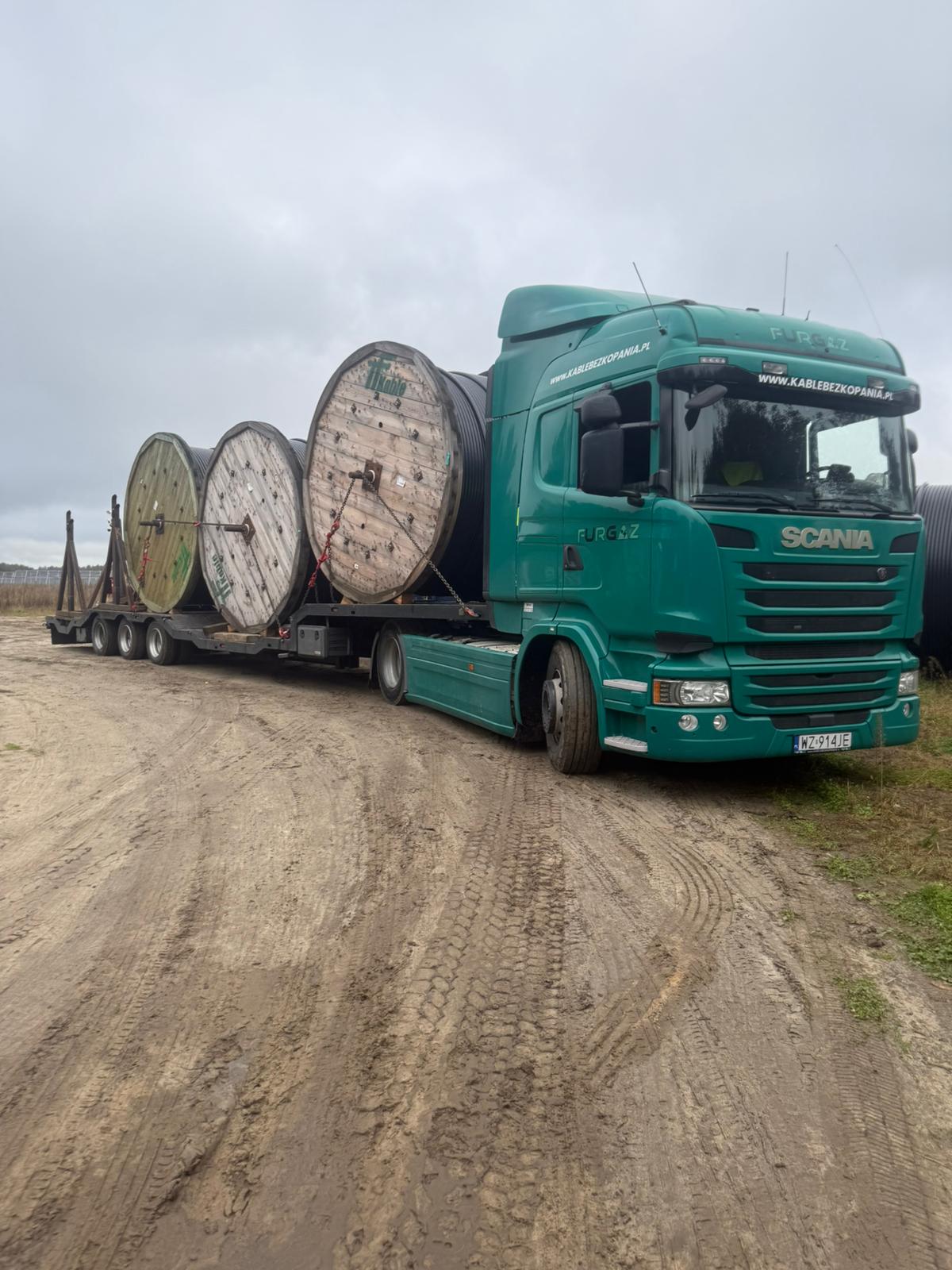

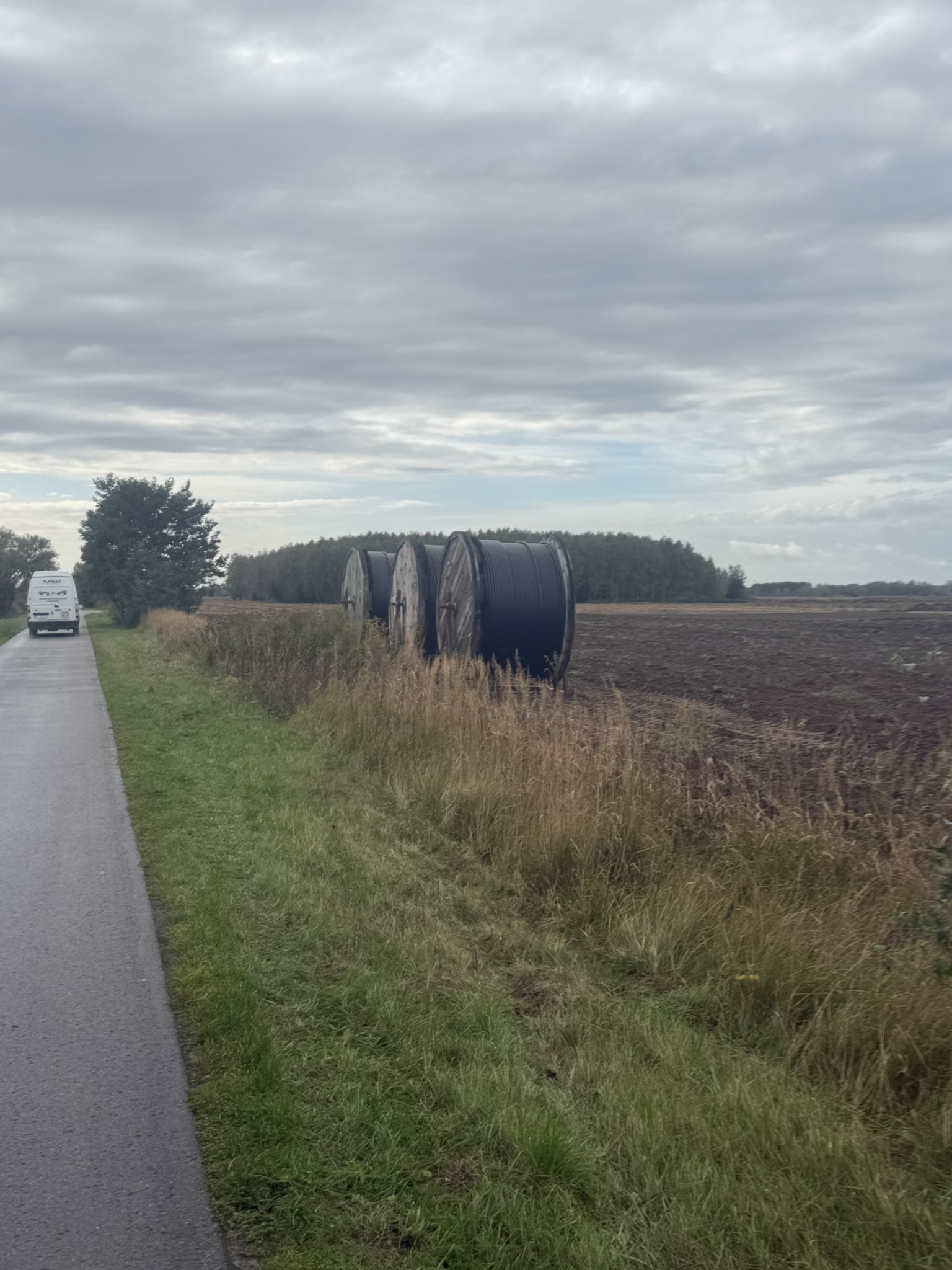

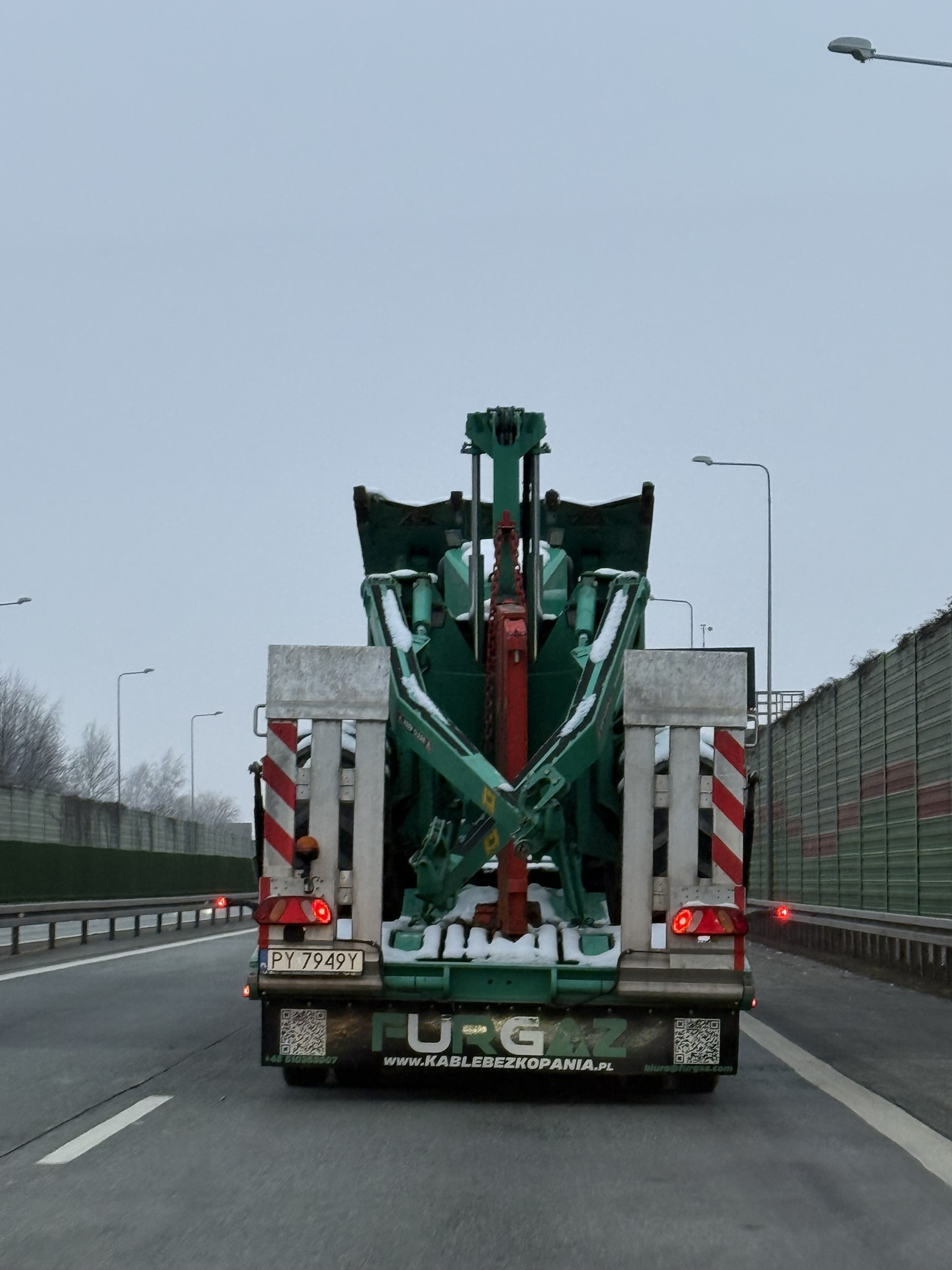

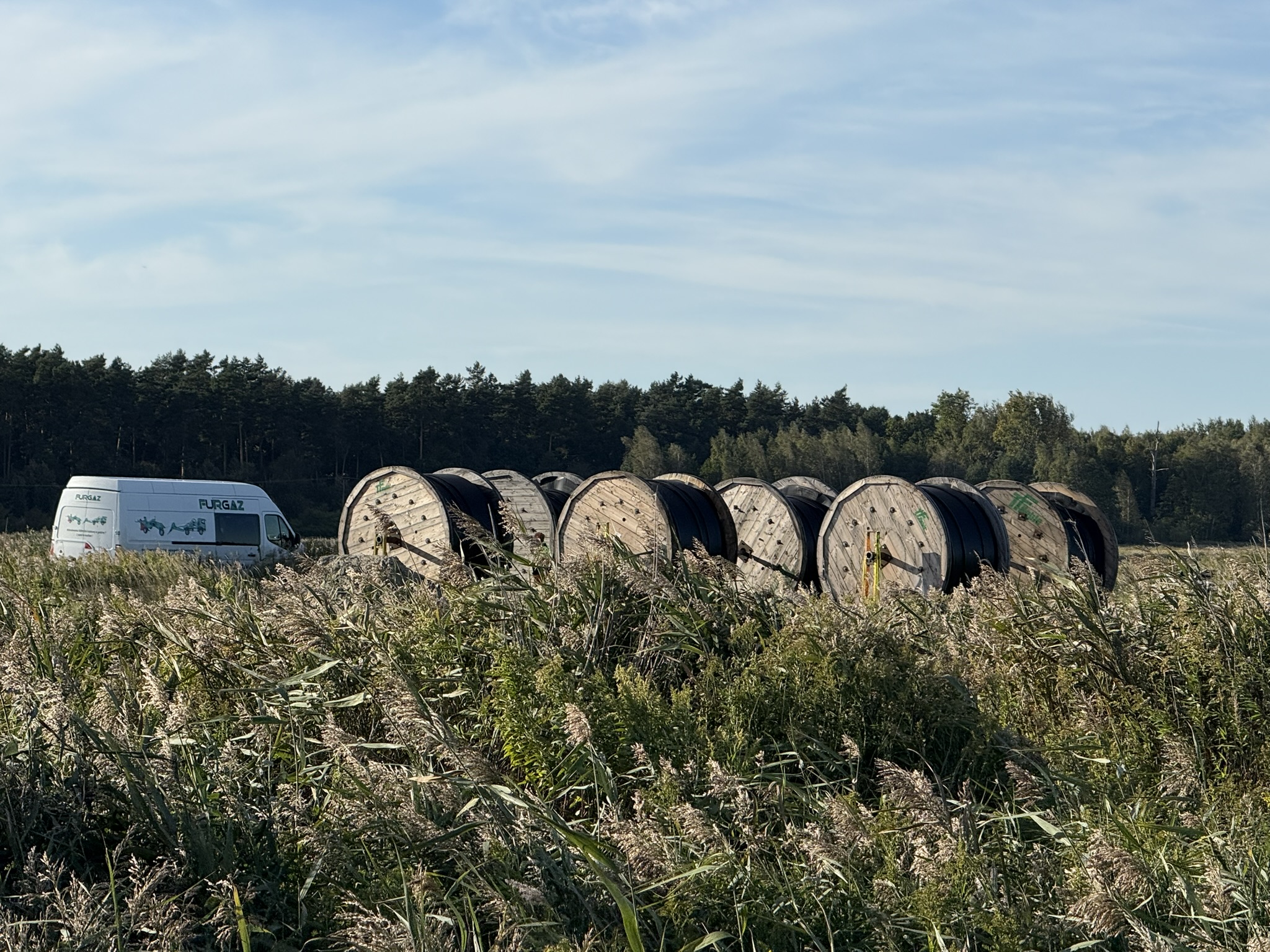

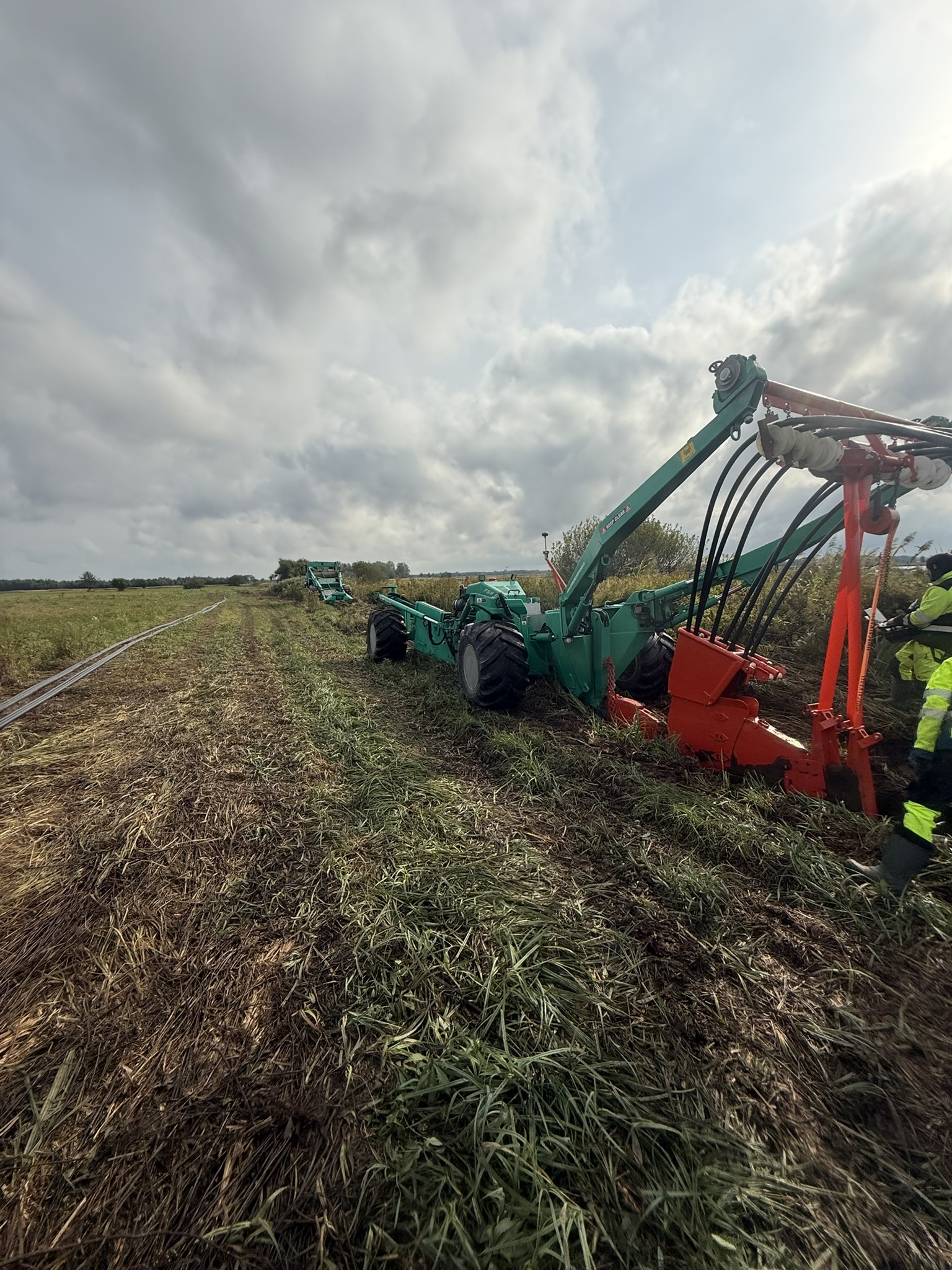

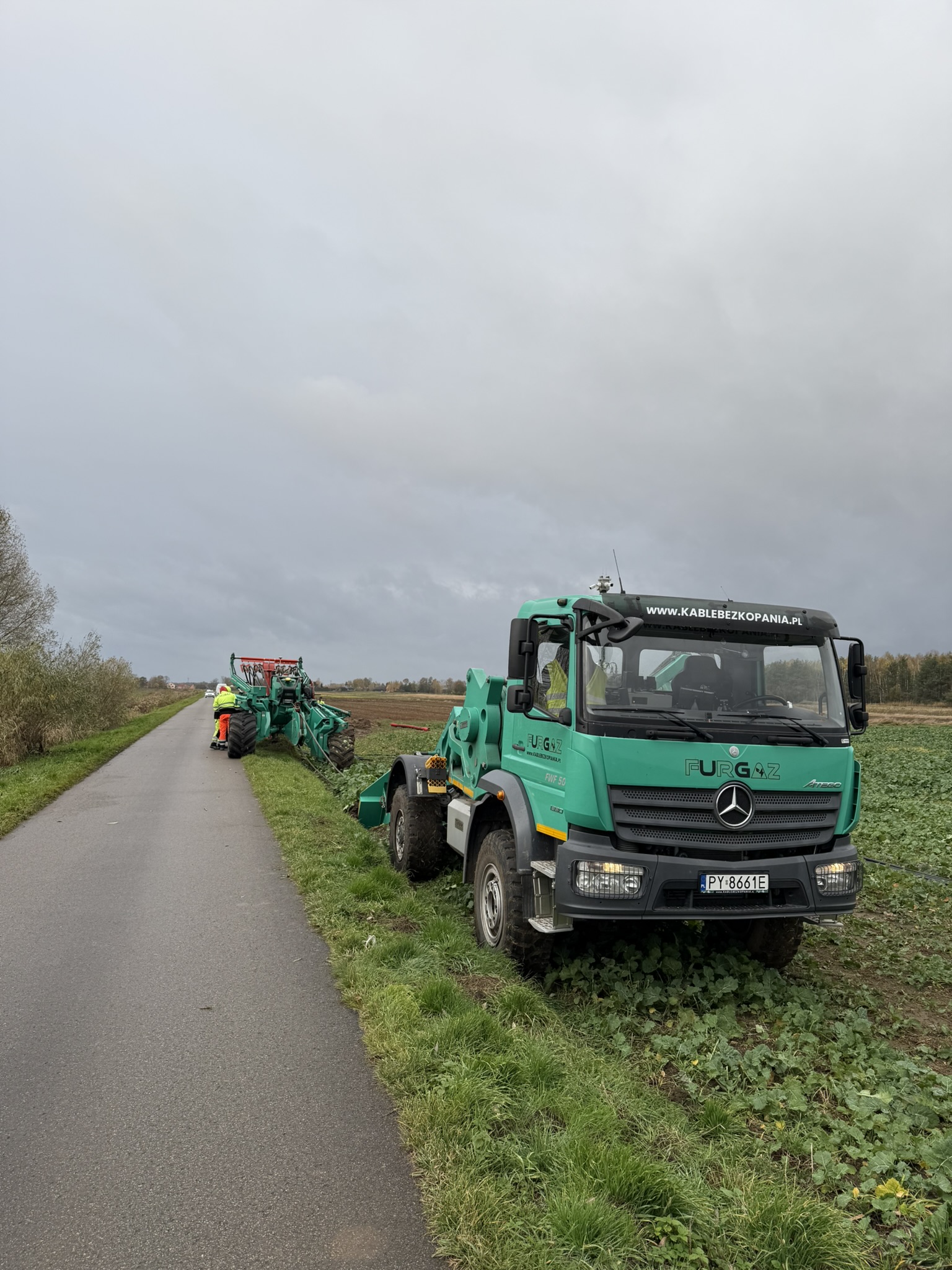

Transport i rozładunek gigantycznych bębnów o średnicy 3 m i wadze 7 800 kg przy użyciu specjalistycznego sprzętu o wysokim udźwigu.

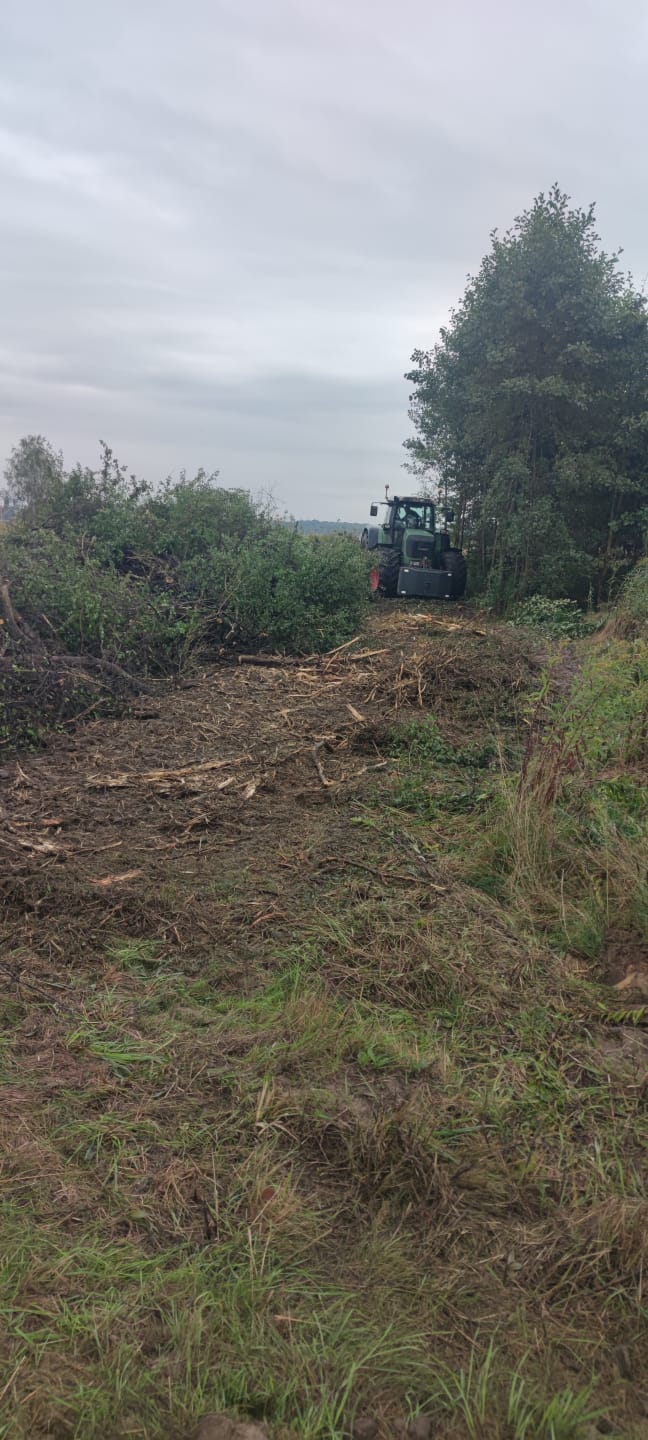

Wyznaczenie trasy z uwzględnieniem specyfiki terenu pokopalnianego i skanowanie gruntu w celu uniknięcia kolizji z nieujawnioną infrastrukturą.

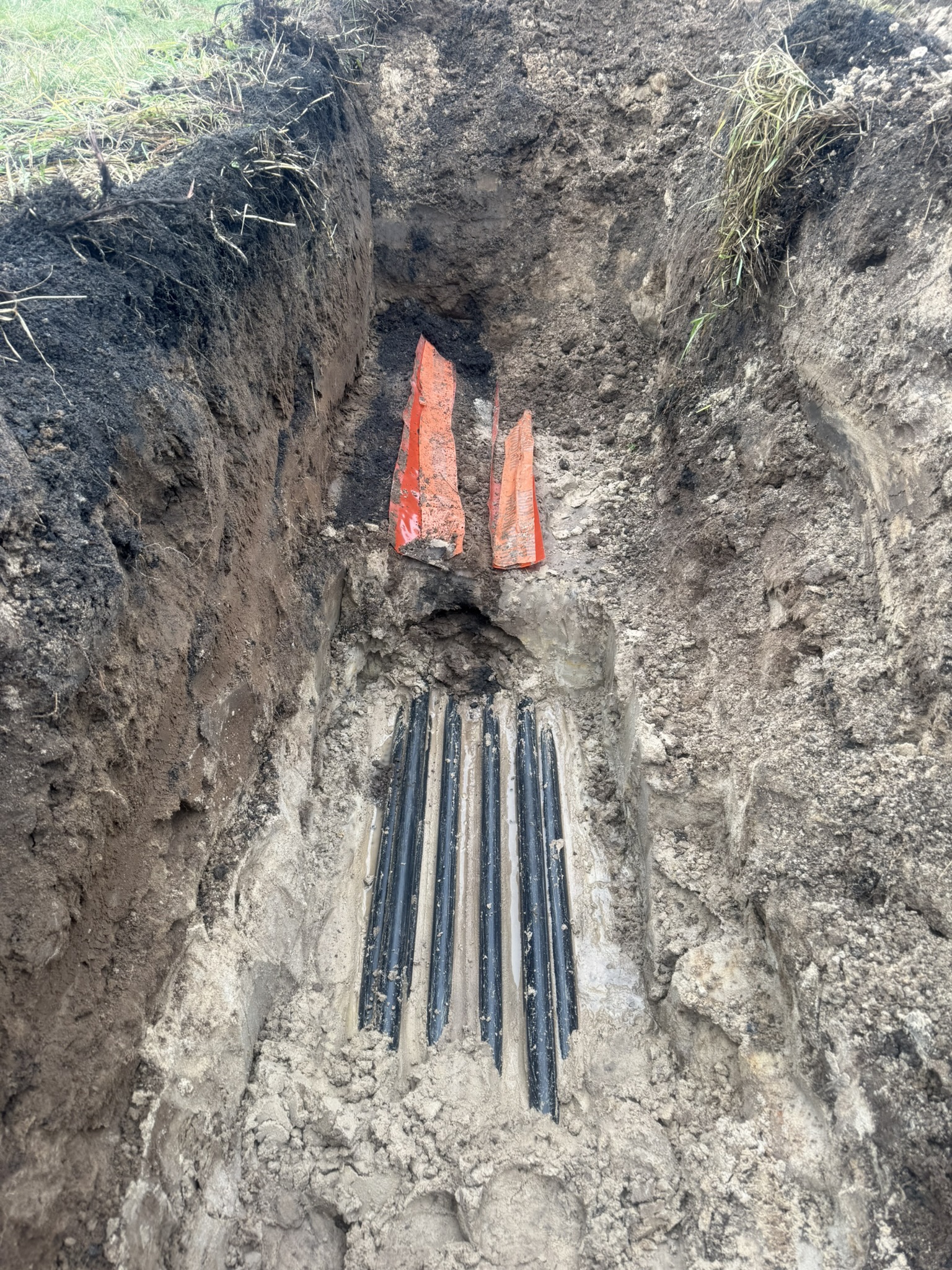

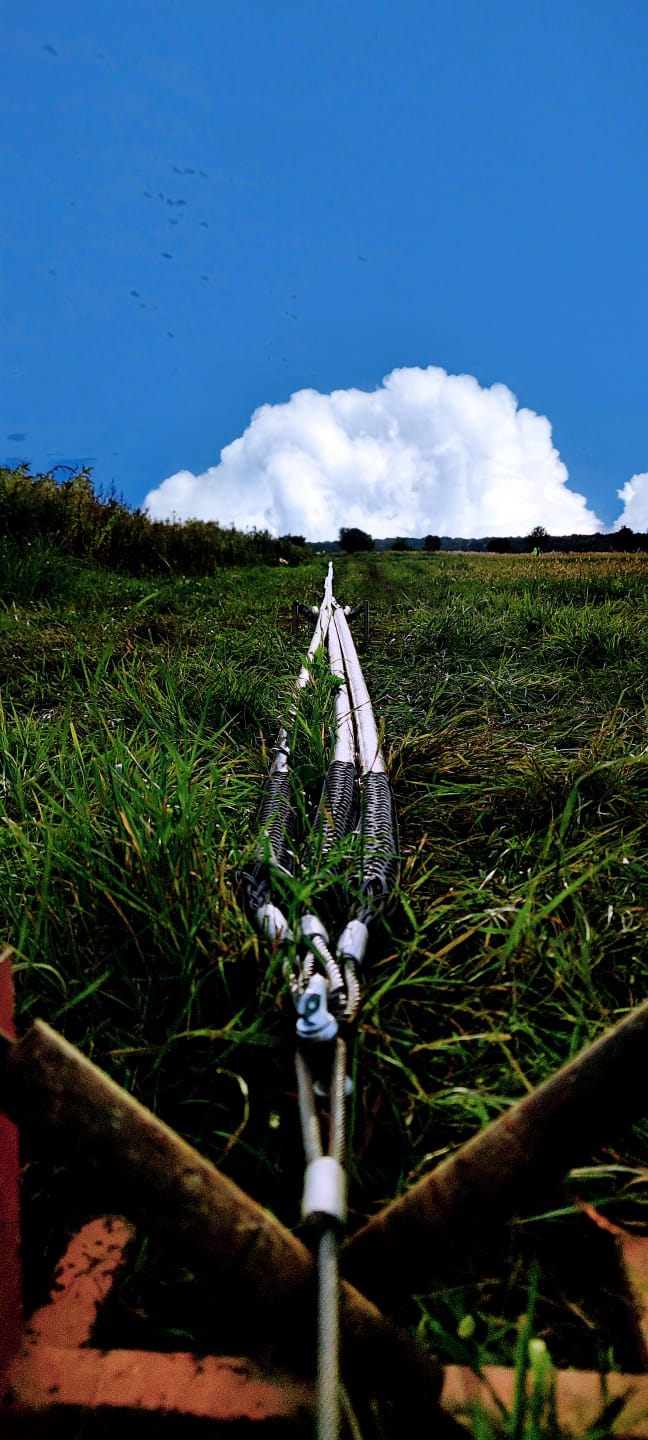

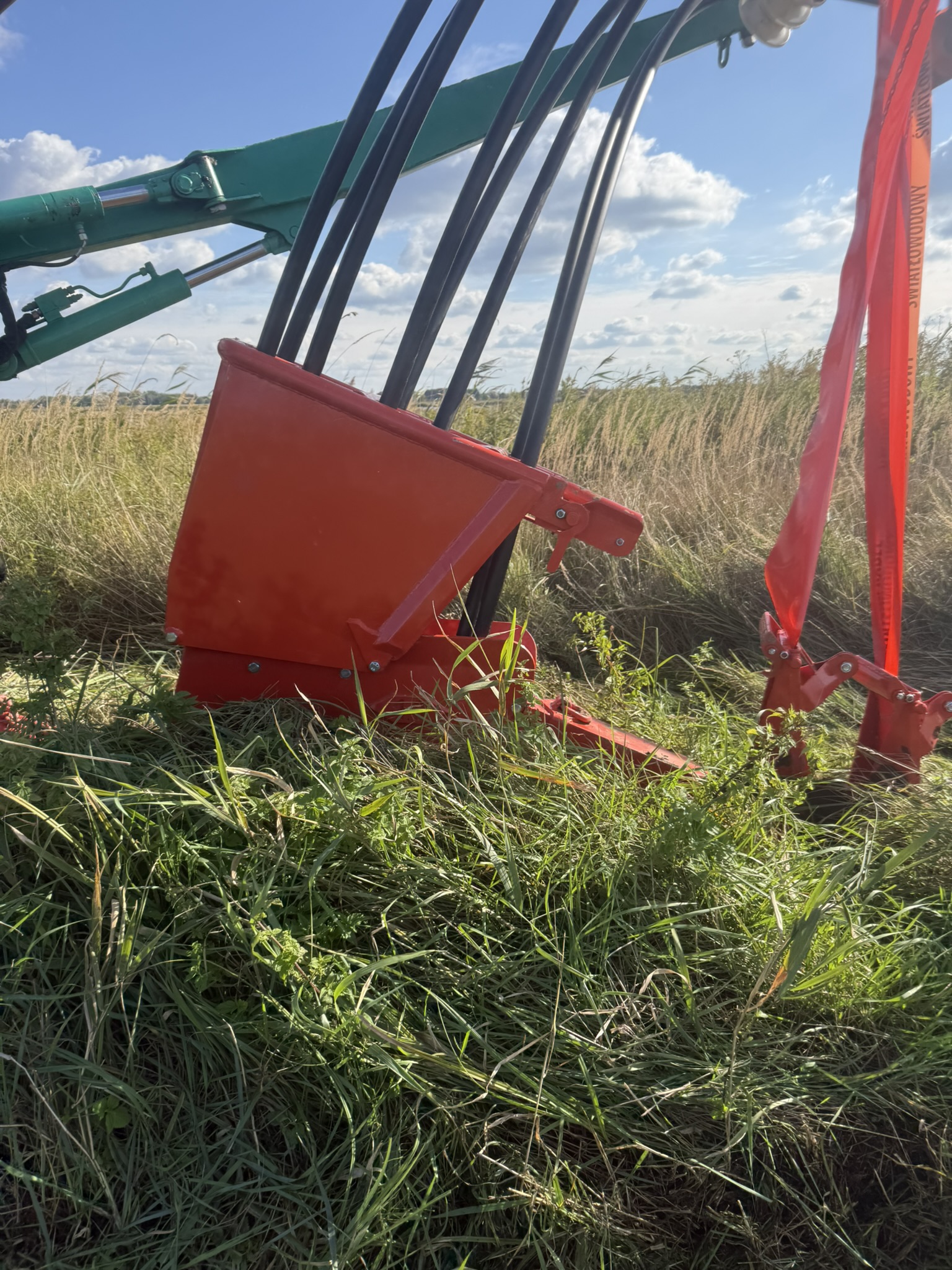

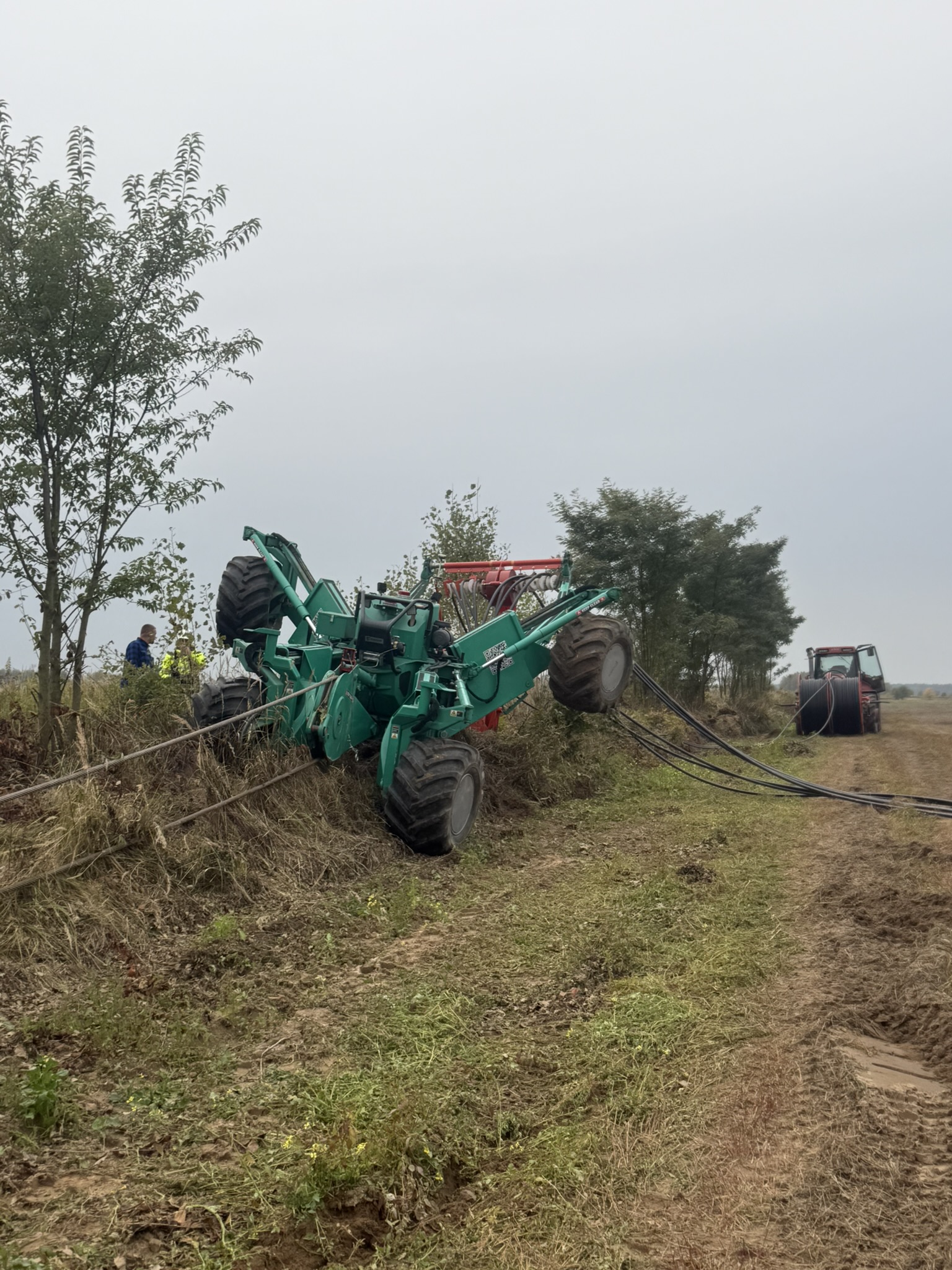

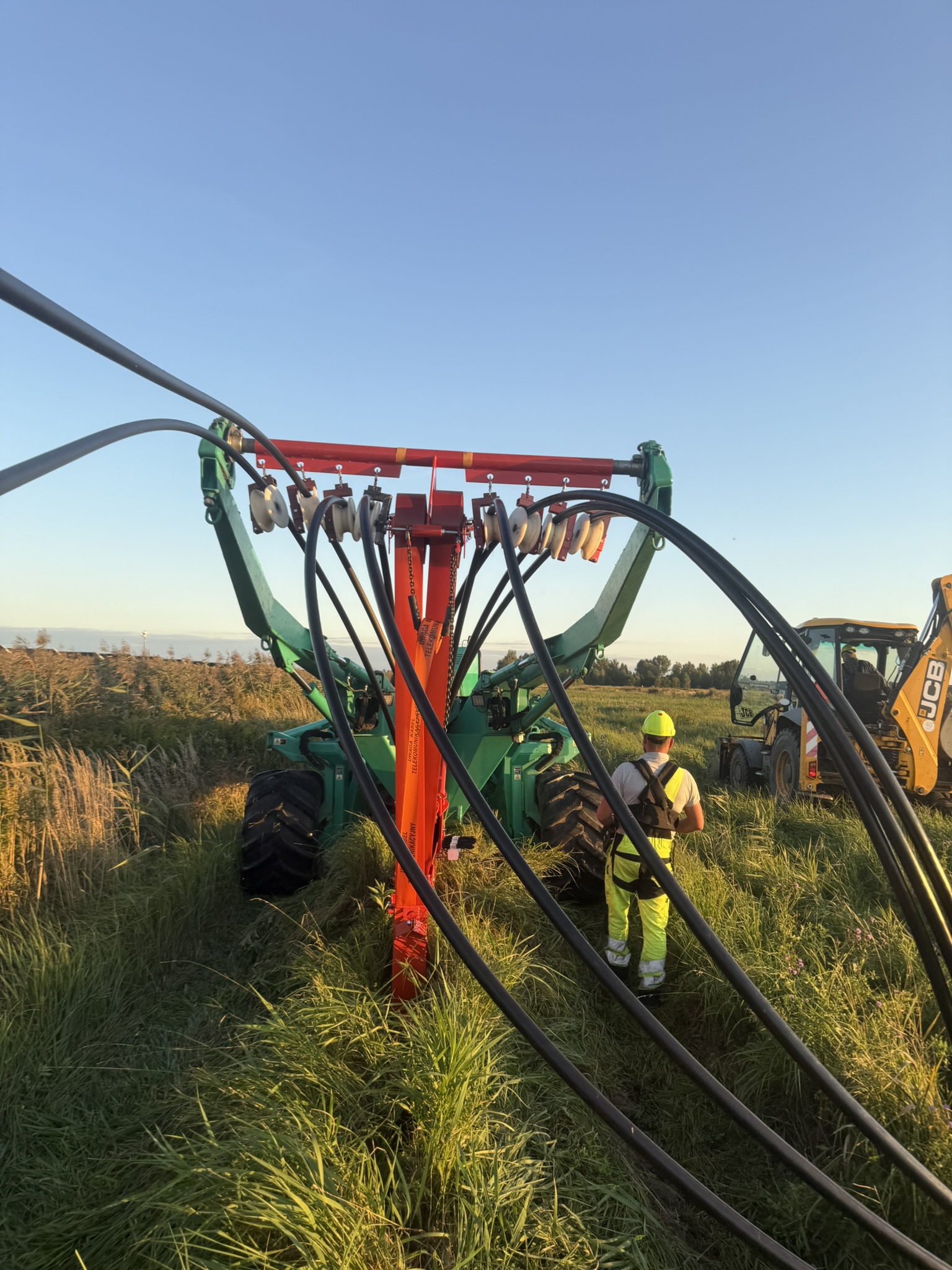

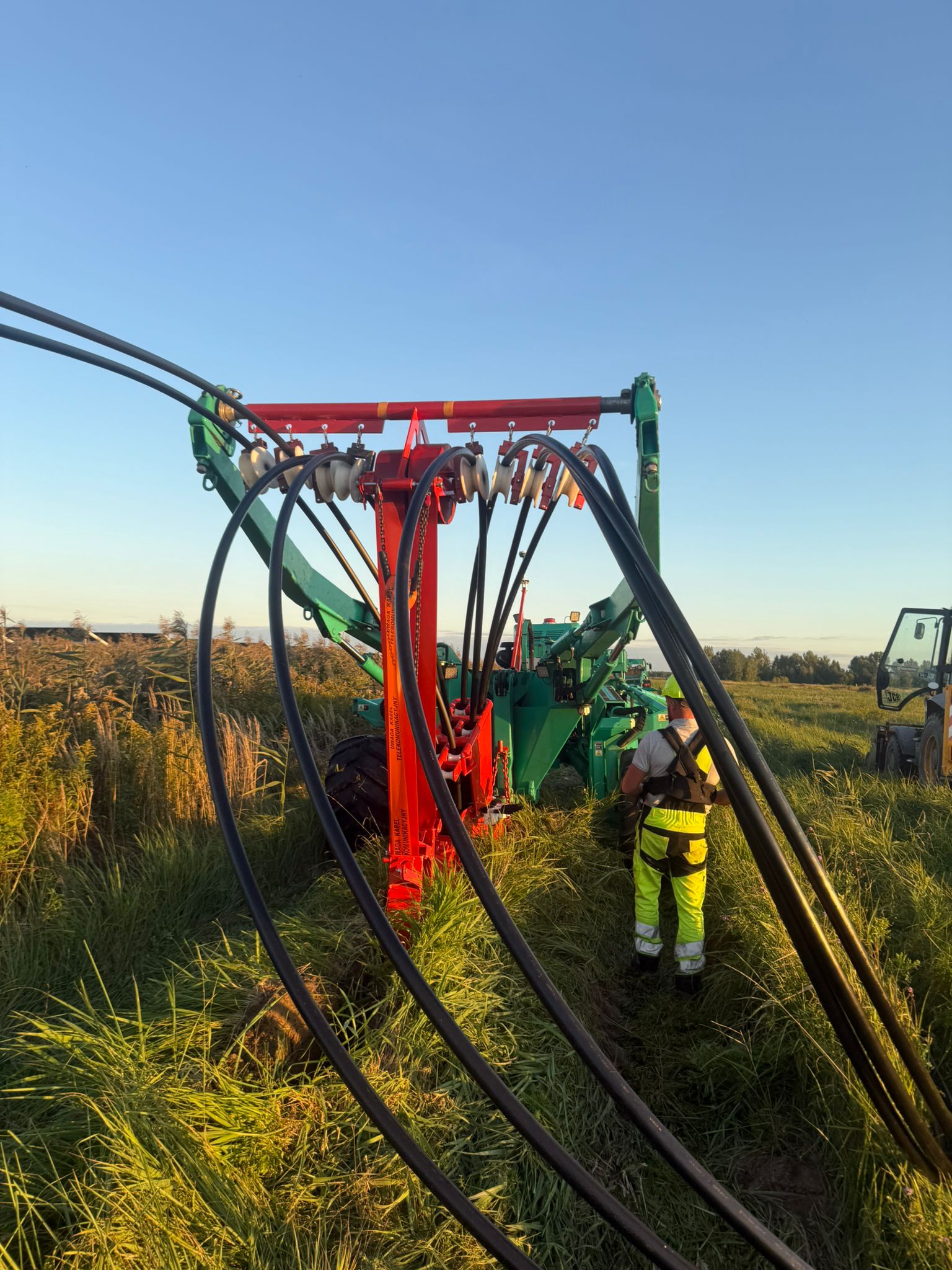

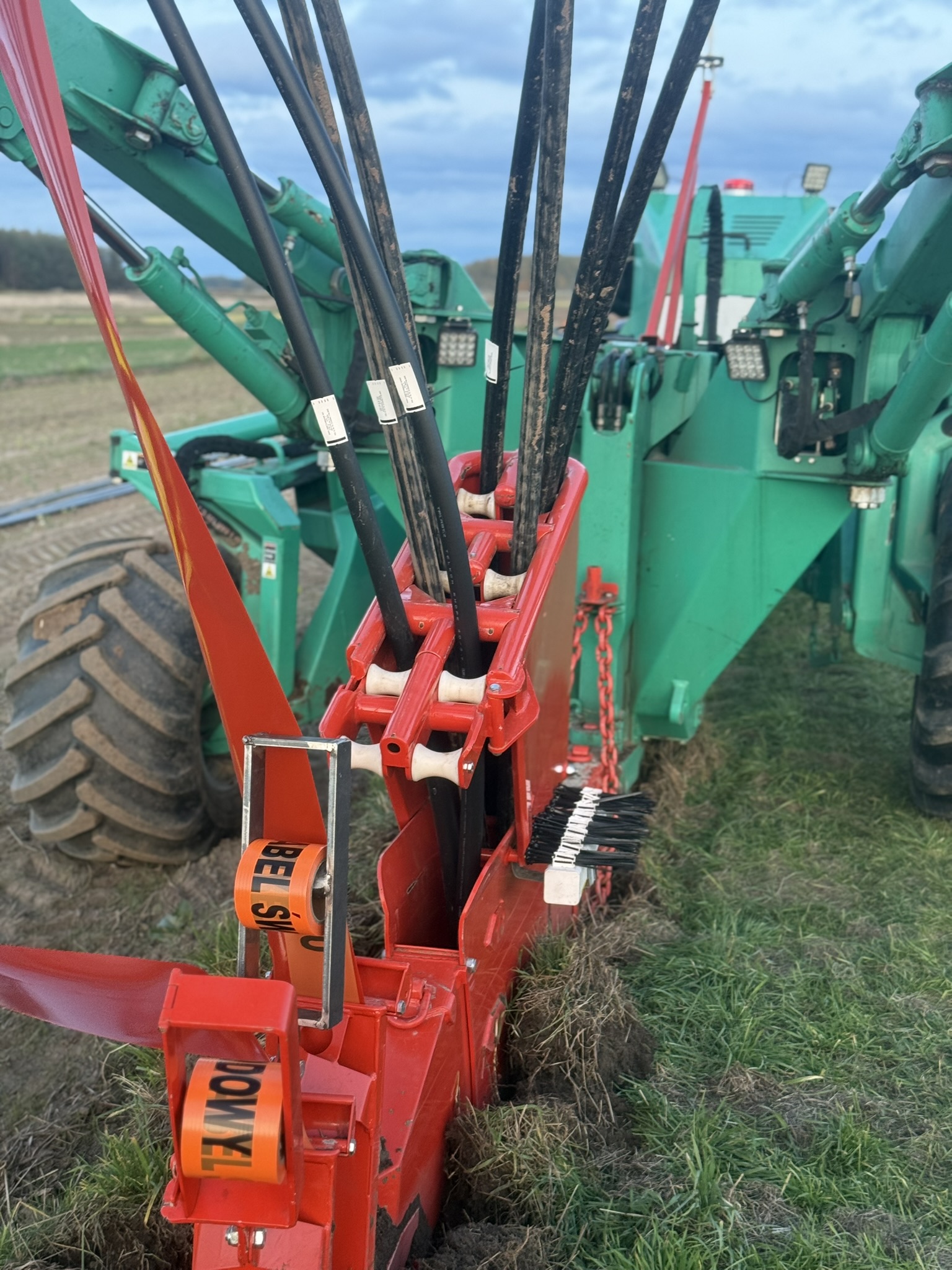

Instalacja dwutorowa: jednoczesne układanie dwóch linii SN 20 kV (400/95mm2) oraz dwóch rur światłowodowych RHDPE podczas jednego przejazdu maszyny.
| Element specyfikacji | Dane techniczne |
| Moc Elektrowni | Elektrownia fotowoltaiczna 34 MW |
| Typ przyłącza | Dwutorowa linia kablowa SN 20 kV |
| Przekrój kabla | 400/95mm2 (Profil ciężki) |

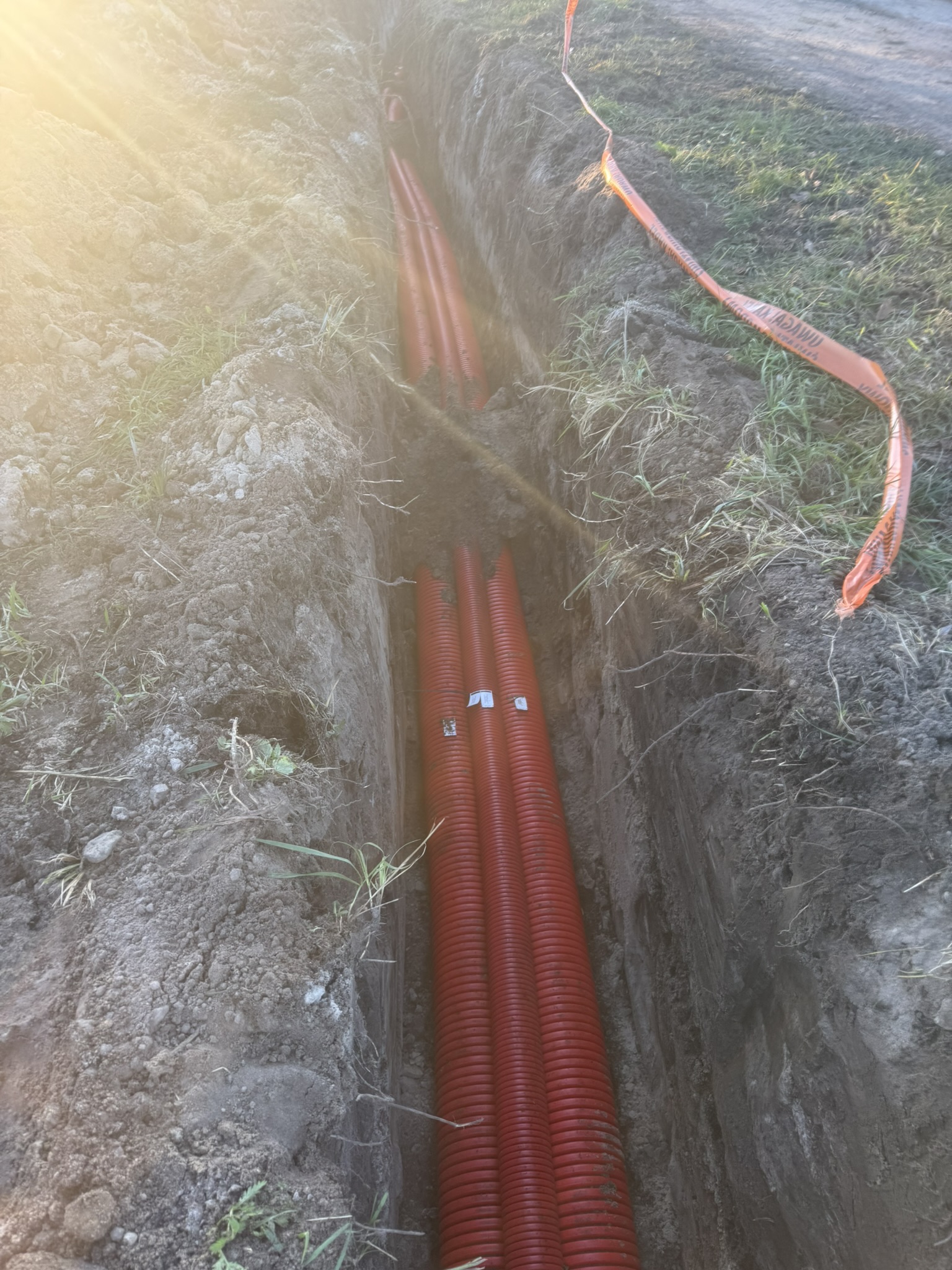

| Kanalizacja światłowodowa | 2x RHDPE 40/3,7 |
| Całkowita długość linii | 7 300 m |

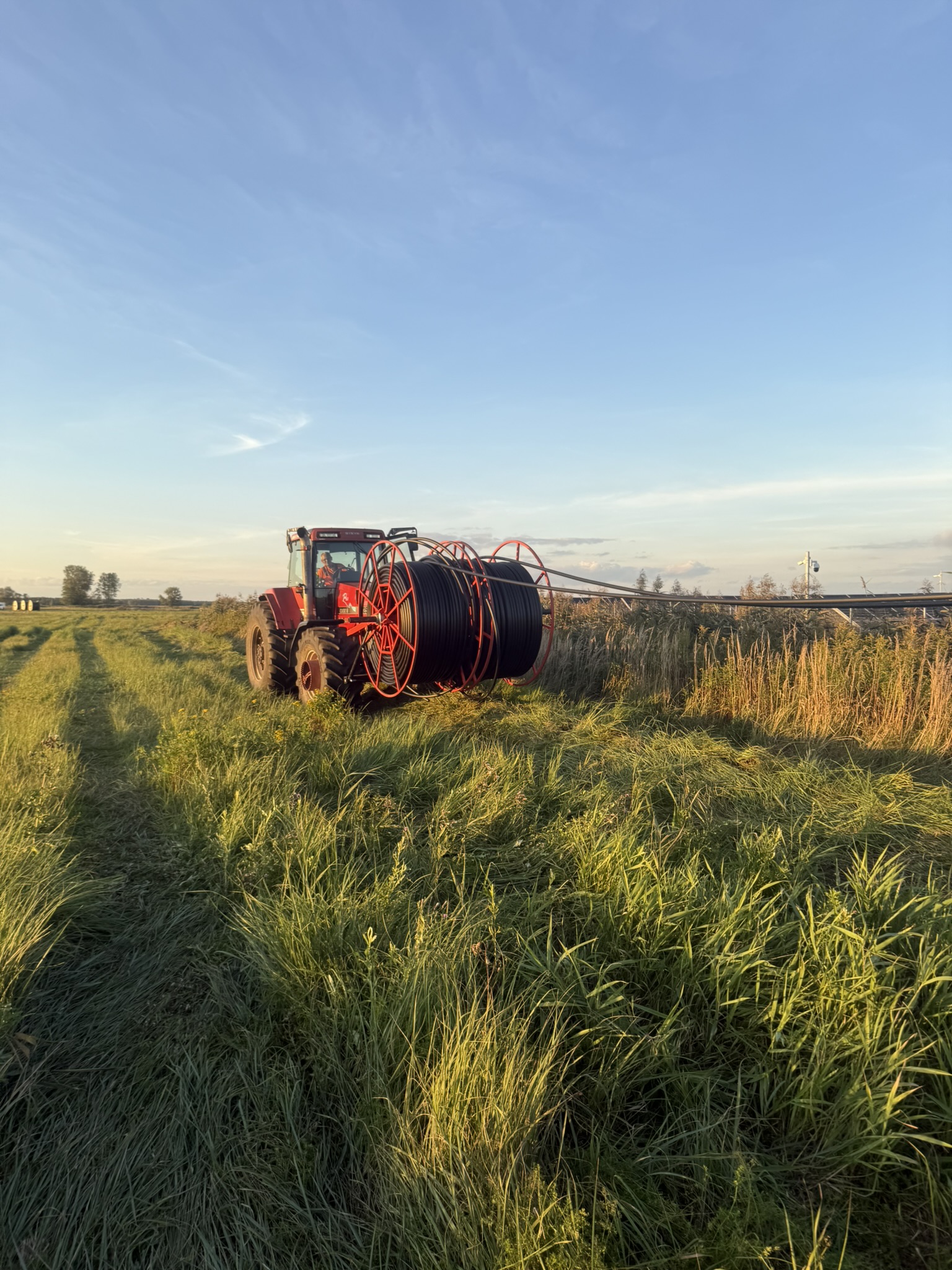

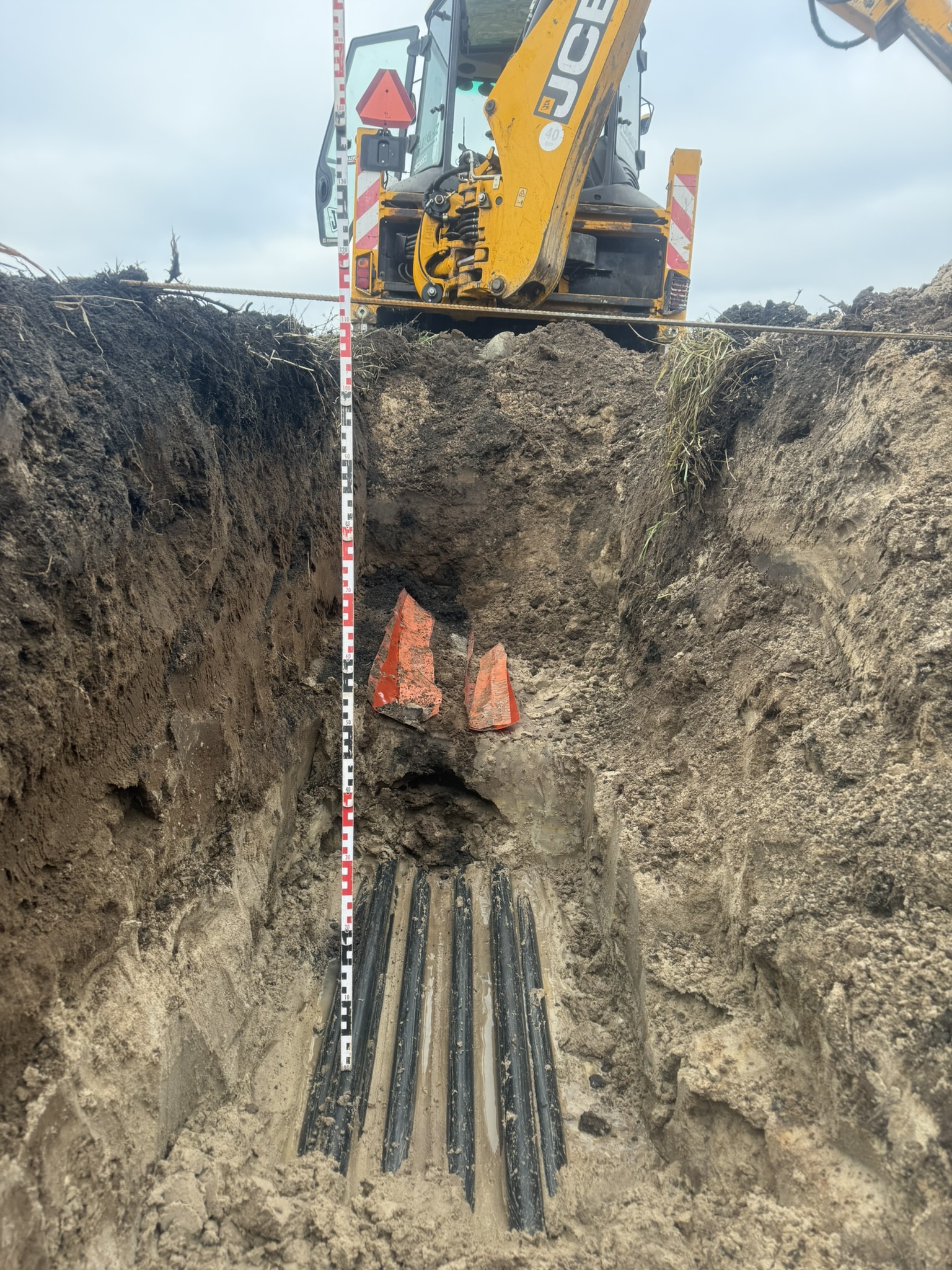

| Metoda Płużenia | 4 498 m (System wielotorowy – 4 rury naraz) |

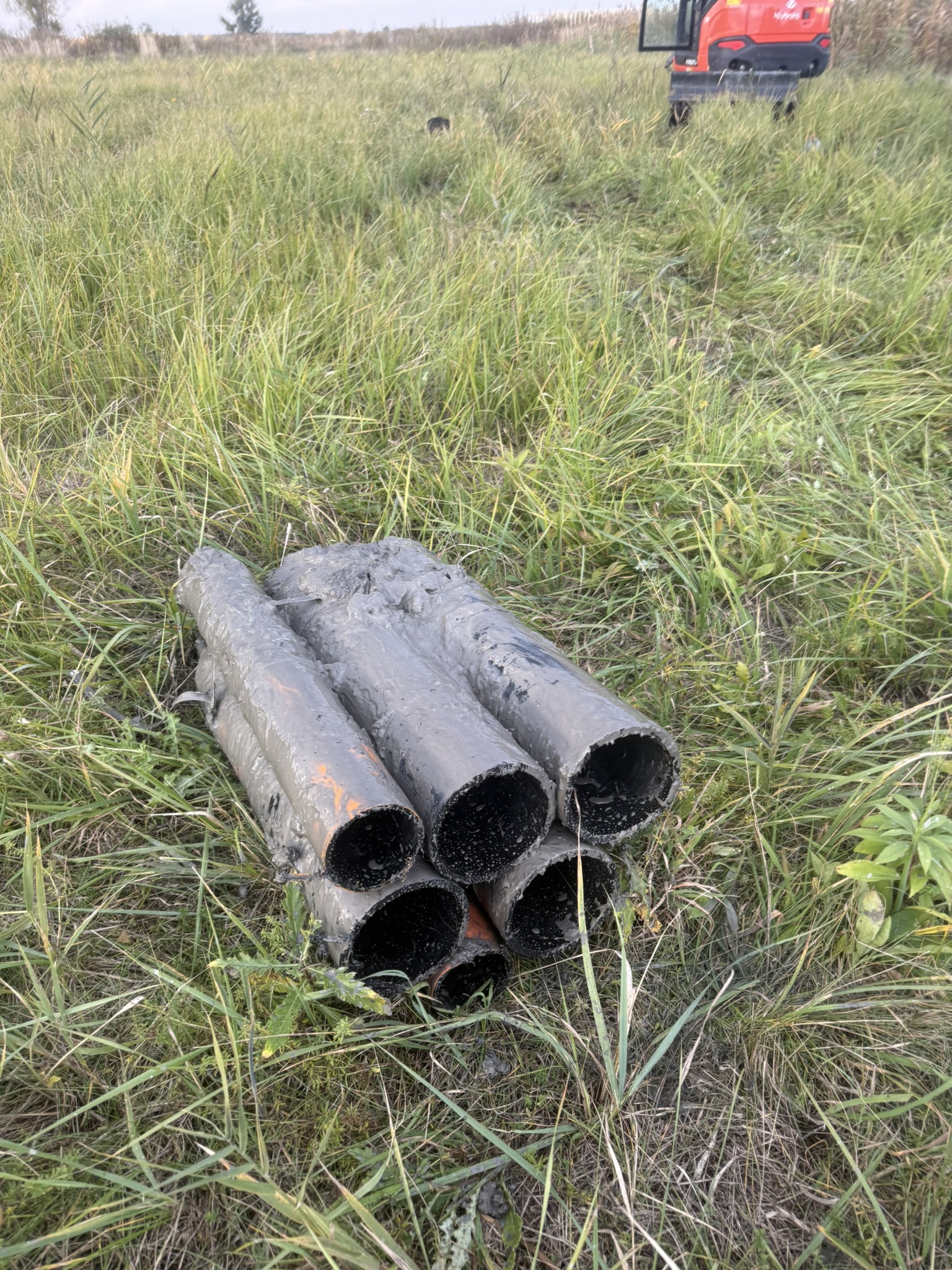

| Przewierty sterowane | 462 m (Pakiet: 4x 160 mm + 2x 110 mm) |

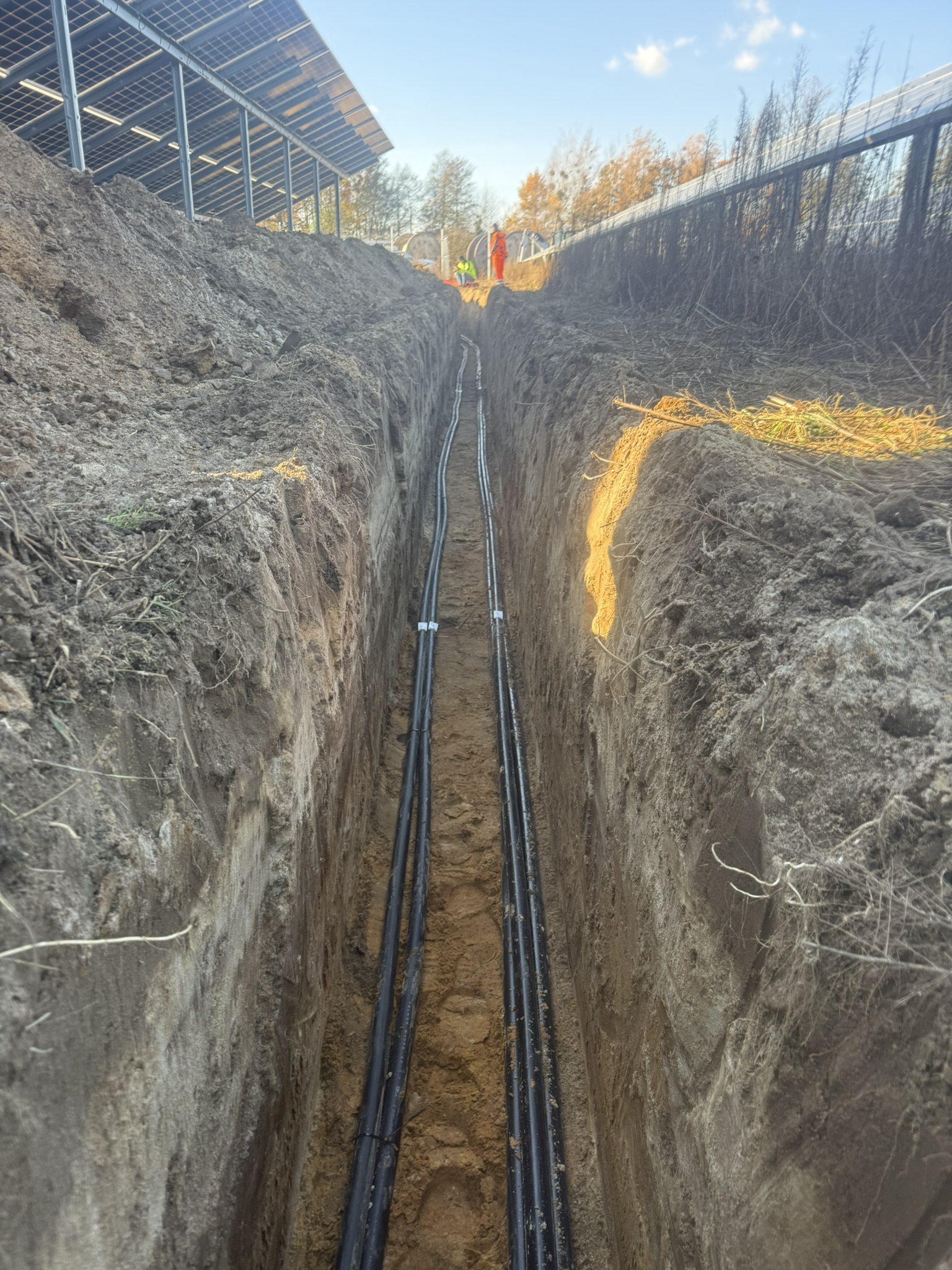

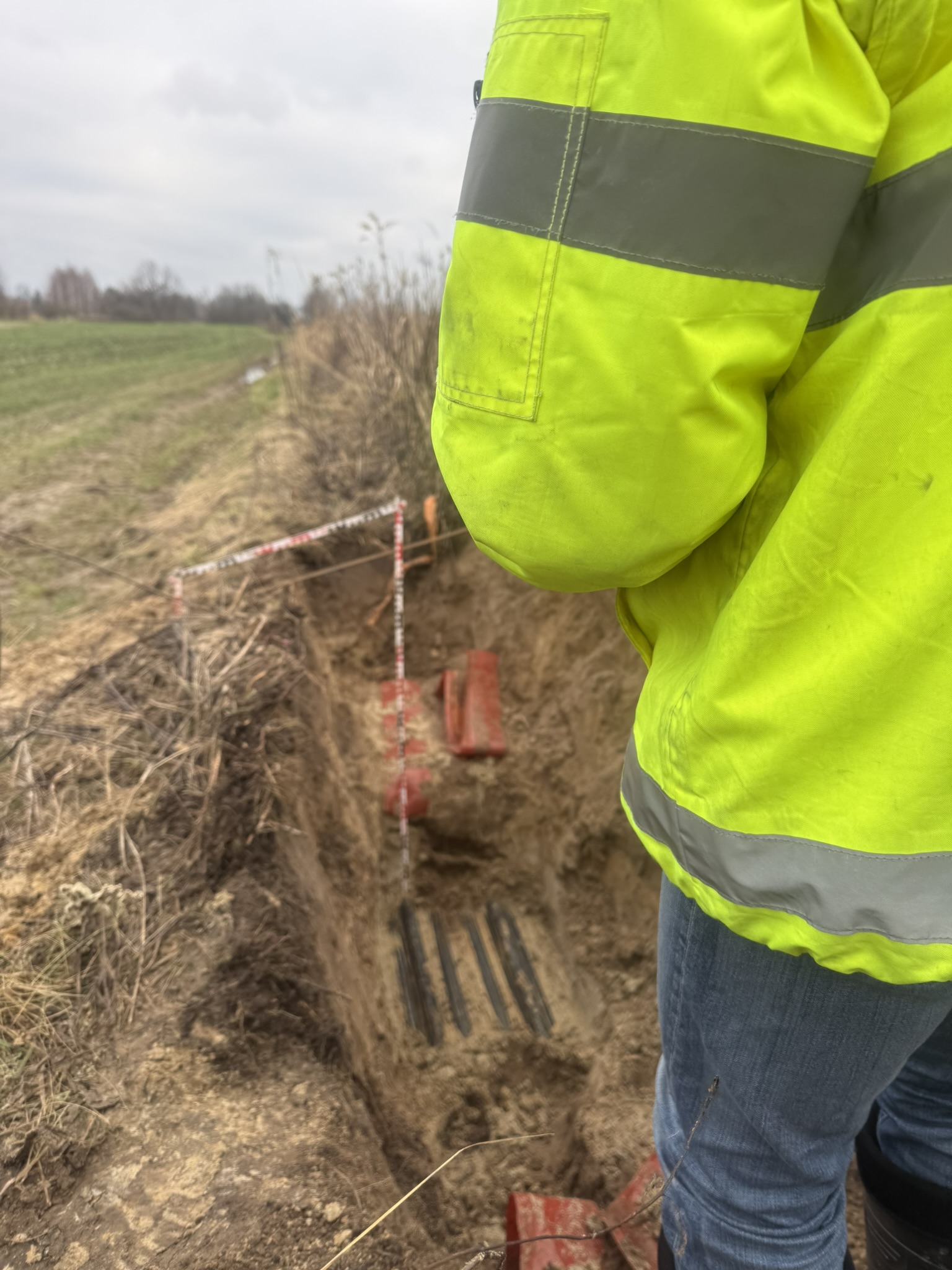

| Wykop otwarty | 2 340 m |

| Termin realizacji | 19.09.2025 – 05.12.2025 (Praca w trudnych warunkach jesienno-zimowych) |
Zobacz realizację przyłącza dla elektrowni 34 MW, gdzie wyzwaniem był nie tylko podmokły teren starej kopalni, ale i gigantyczna waga komponentów. Galeria dokumentuje płużenie dwóch torów kablowych jednocześnie oraz logistykę bębnów ważących blisko 8 ton. To rzetelny dowód na to, że nasza technologia płużenia nie ma ograniczeń wagowych i sprzętowych.
