Krzyż Wielkopolski | Termin: 27.05.2025 – 14.06.2025

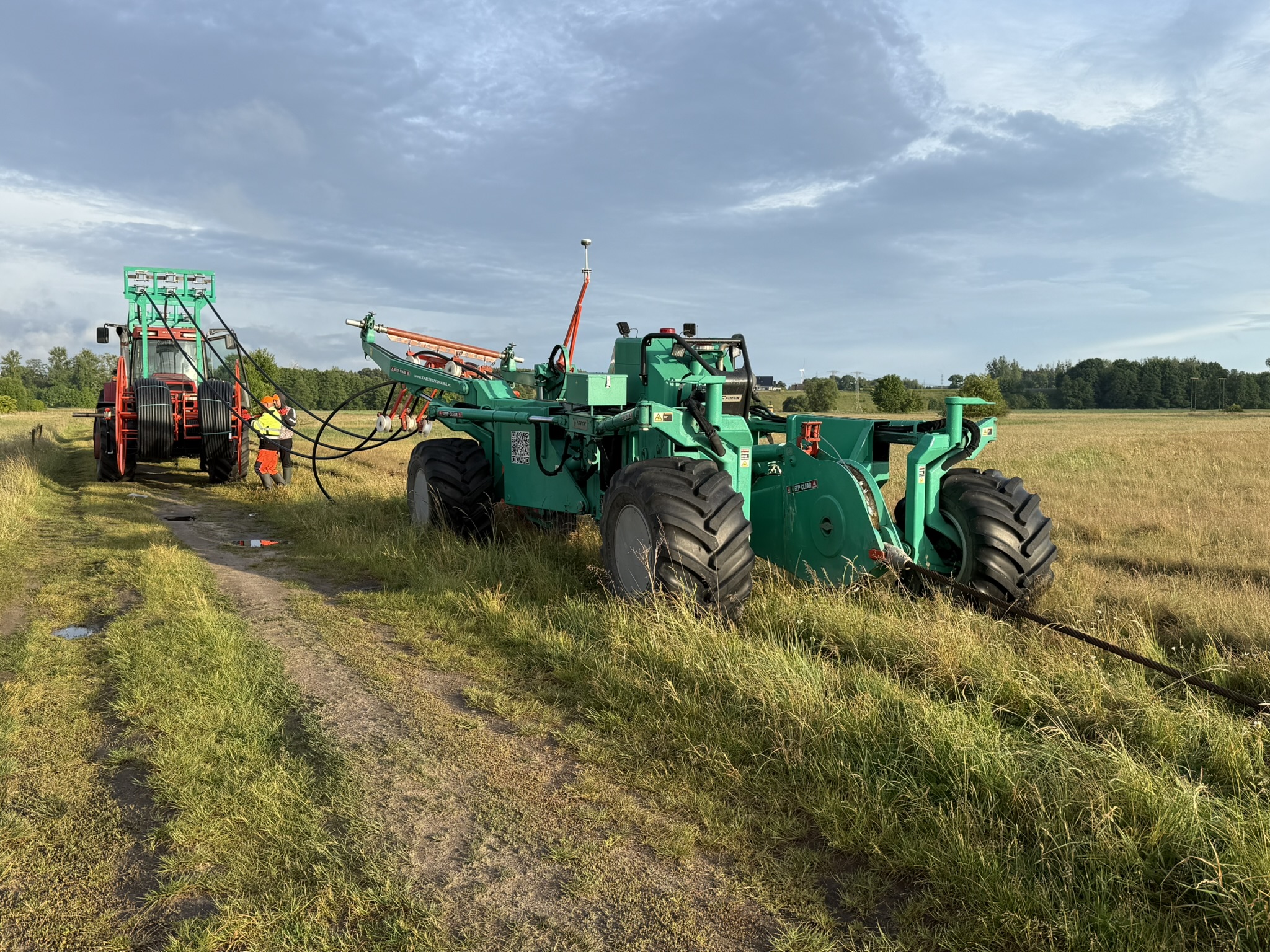

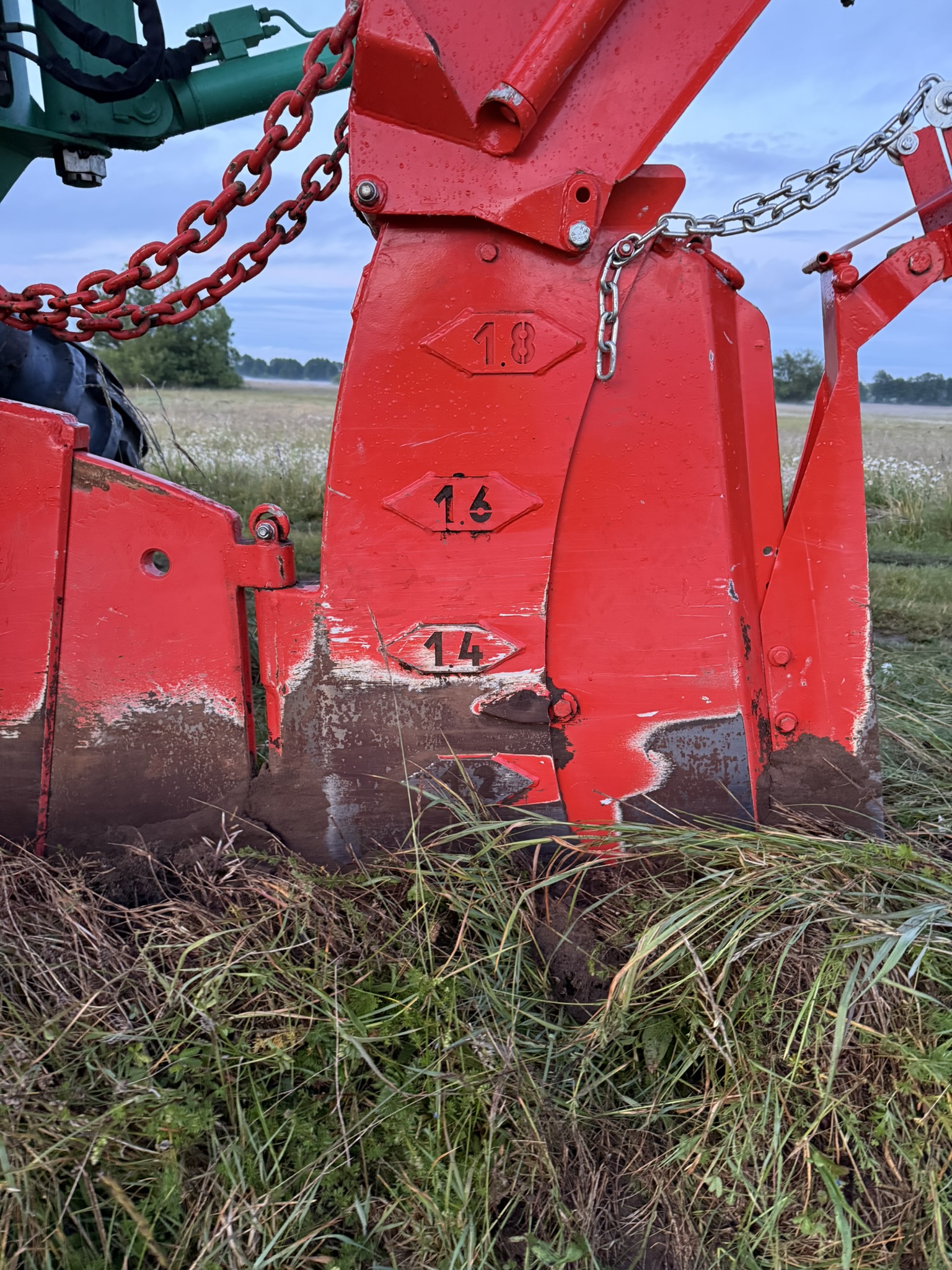

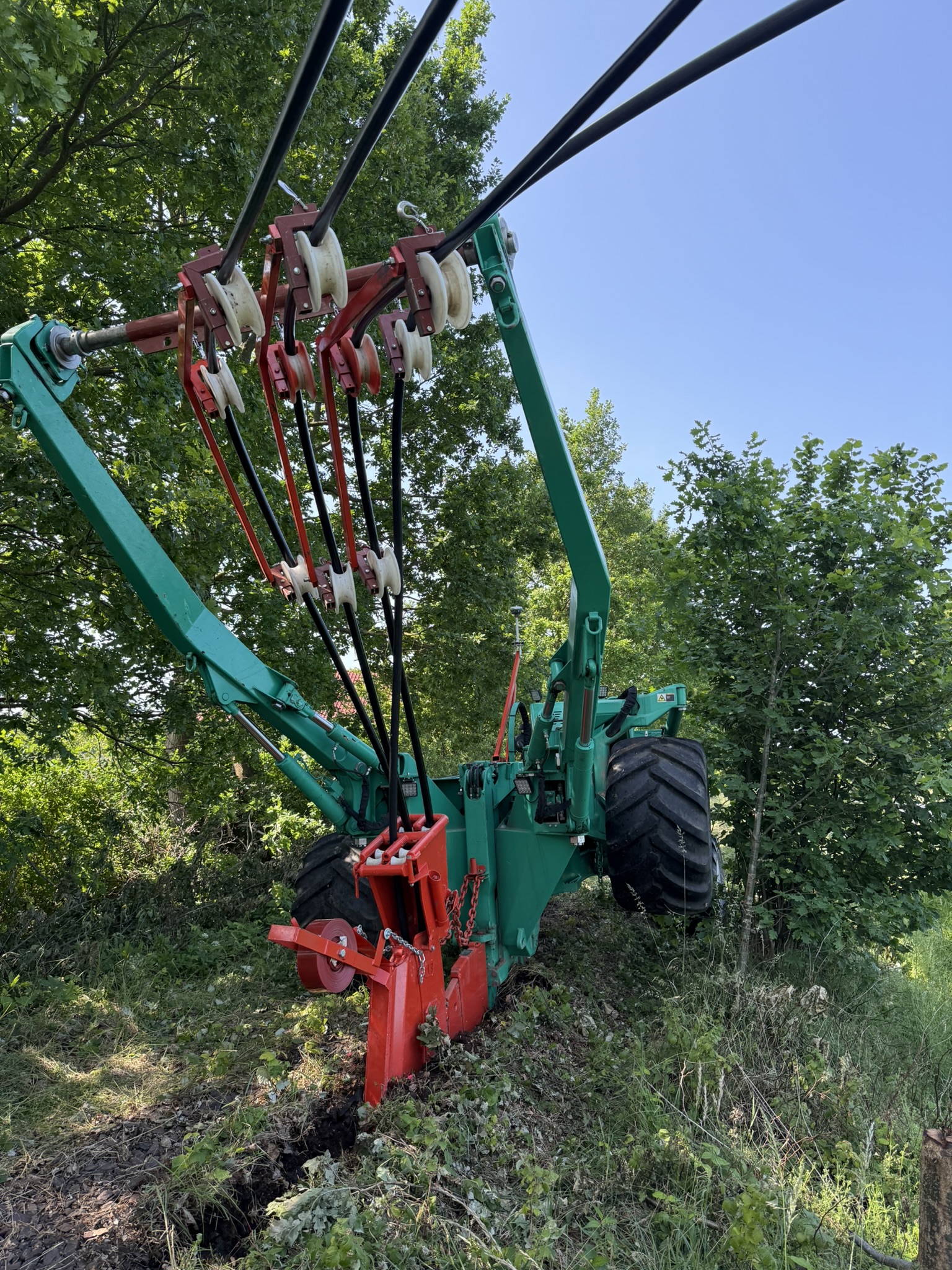

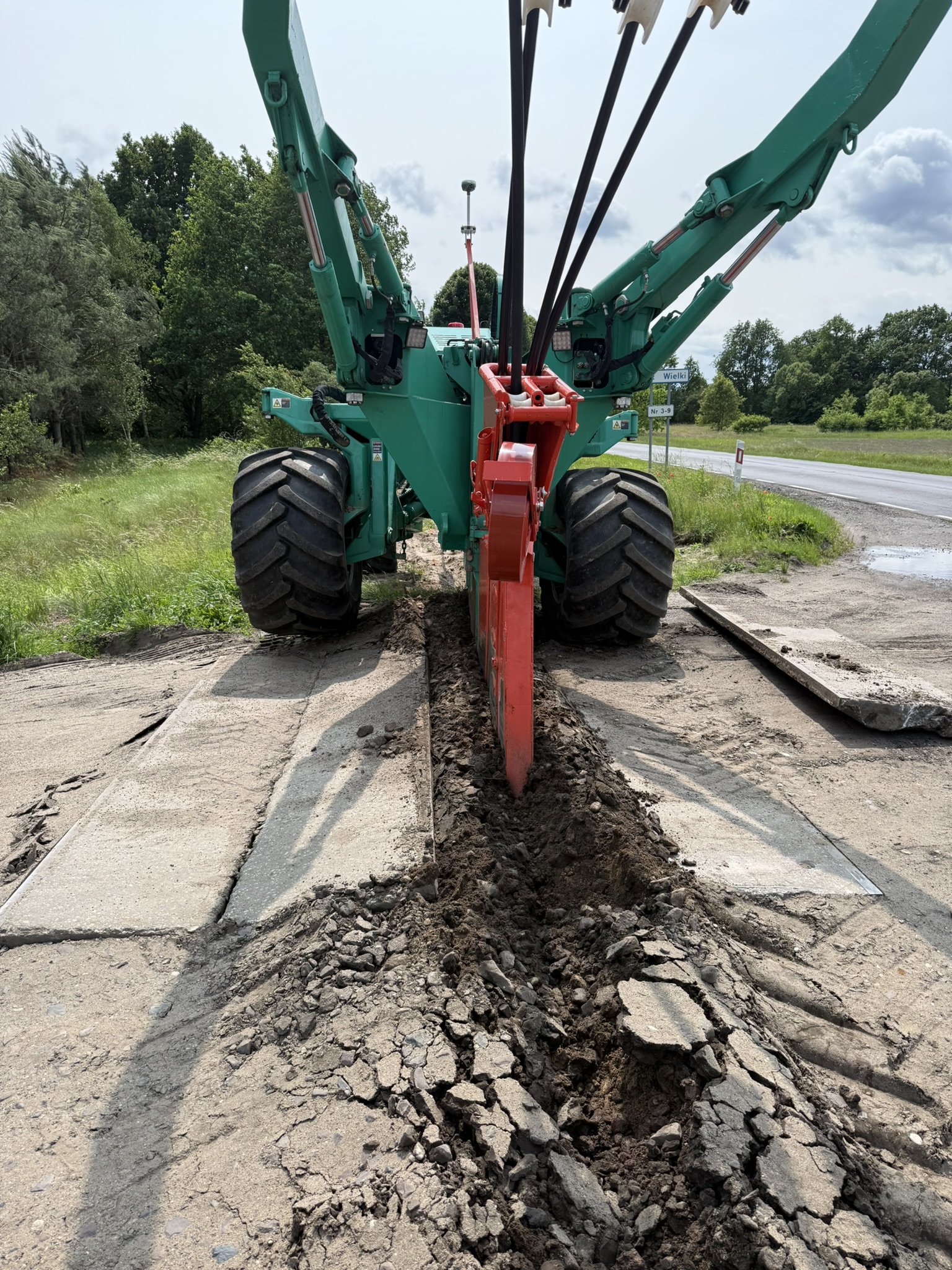

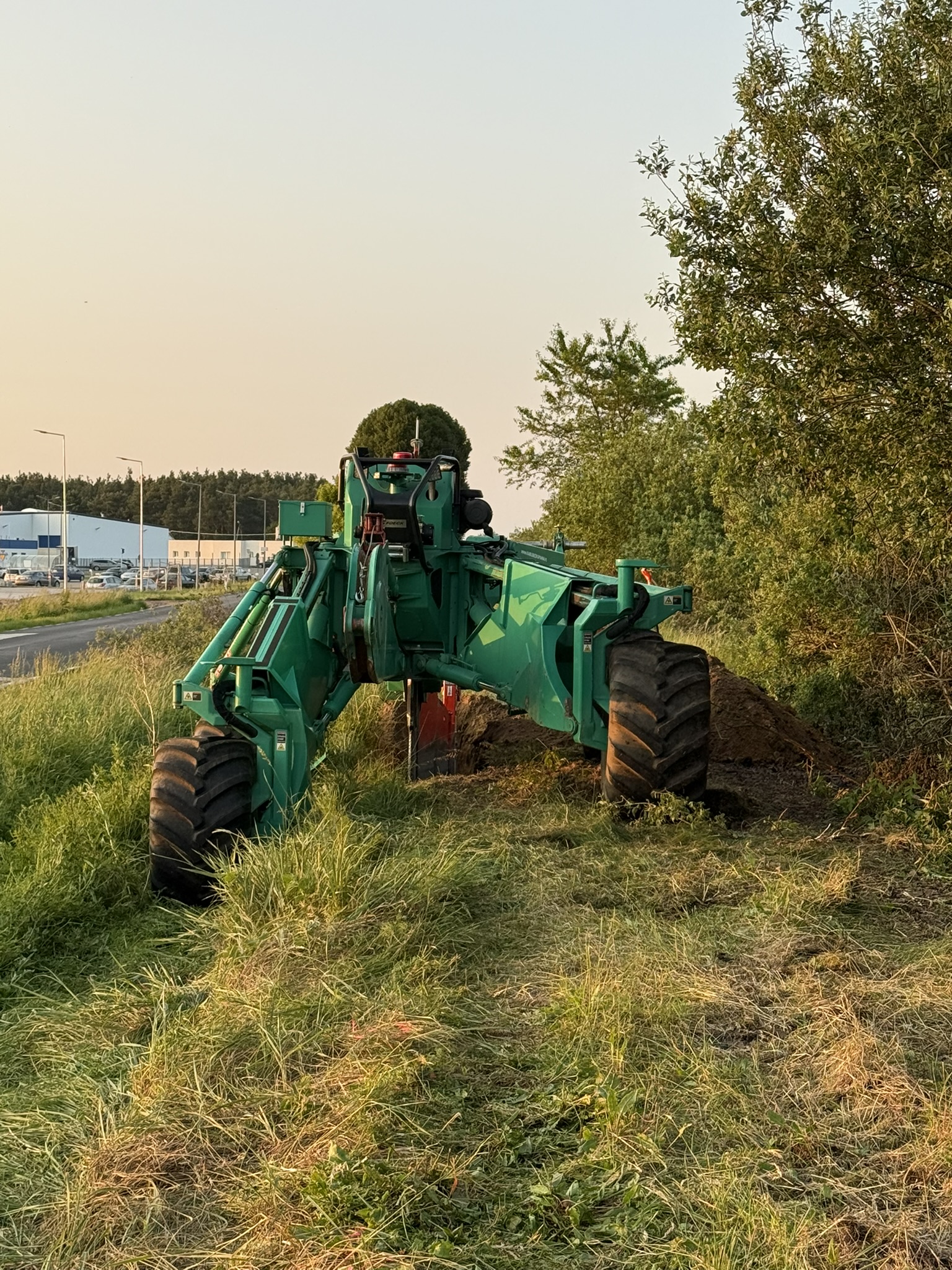

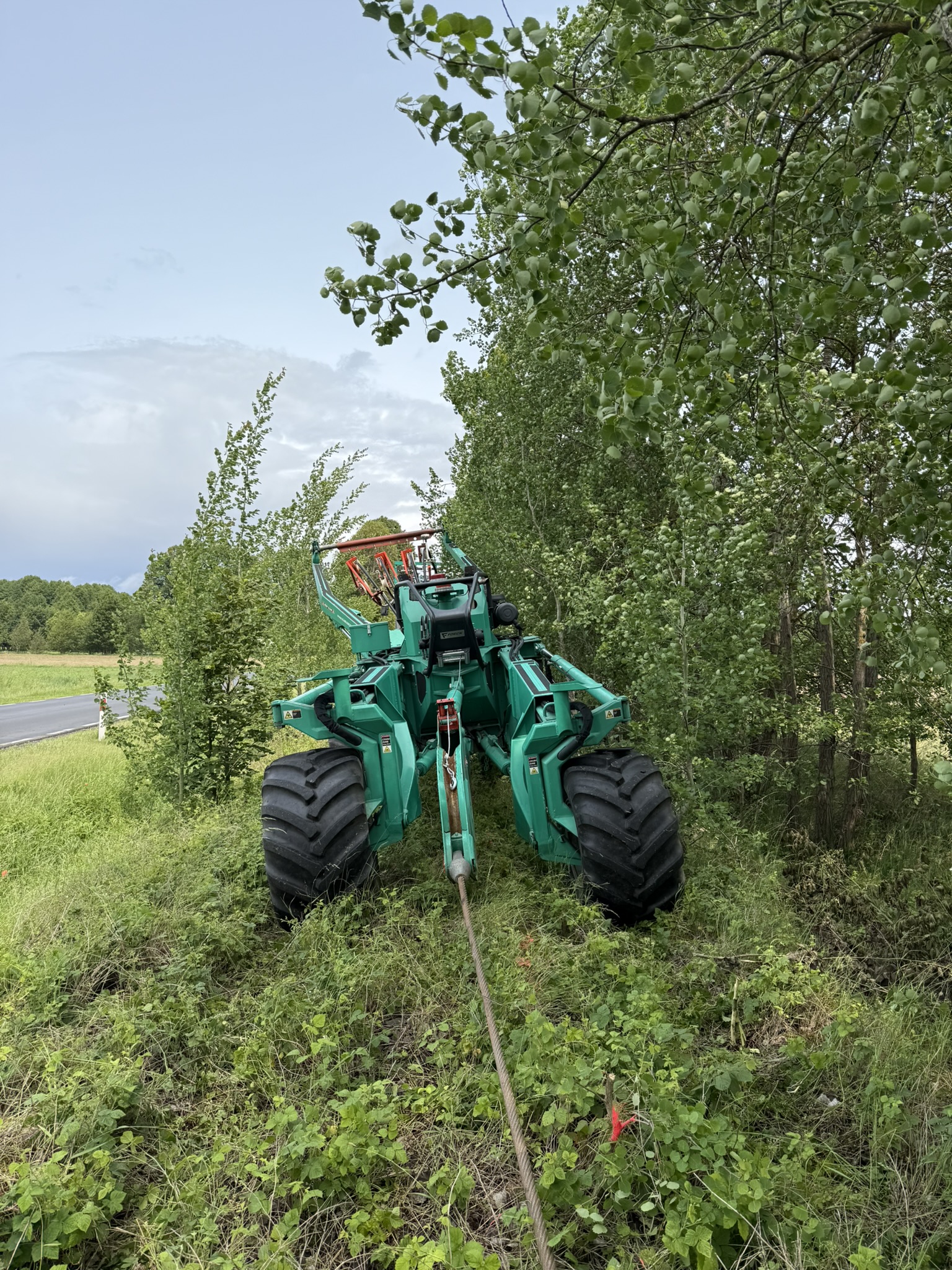

Dominująca metoda, która pozwoliła na błyskawiczny postęp mimo kamienistego gruntu i dużych przewyższeń.

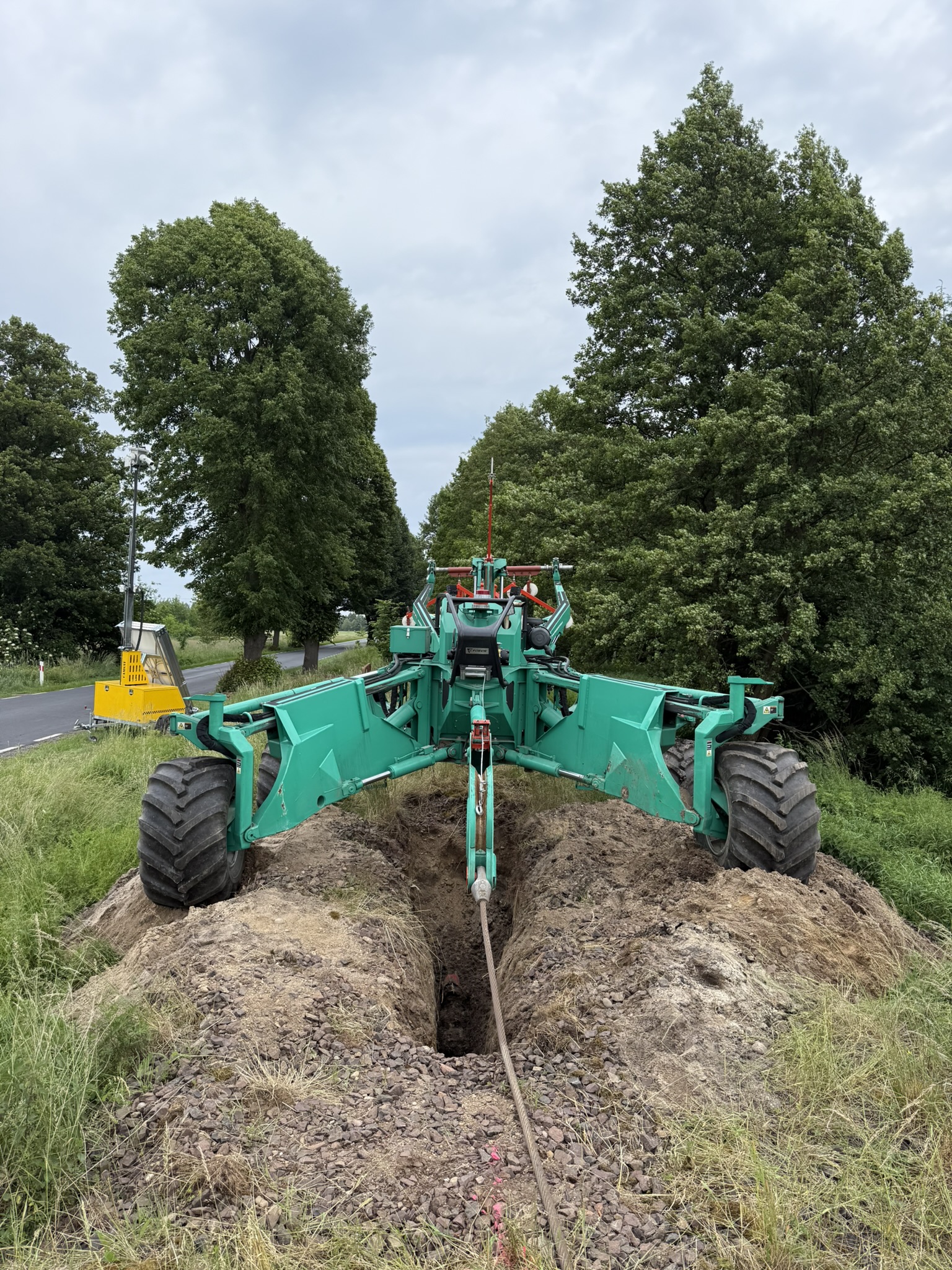

Realizacja przejść bezwykopowych w obrębie dużego zbiornika wodnego (stawu).

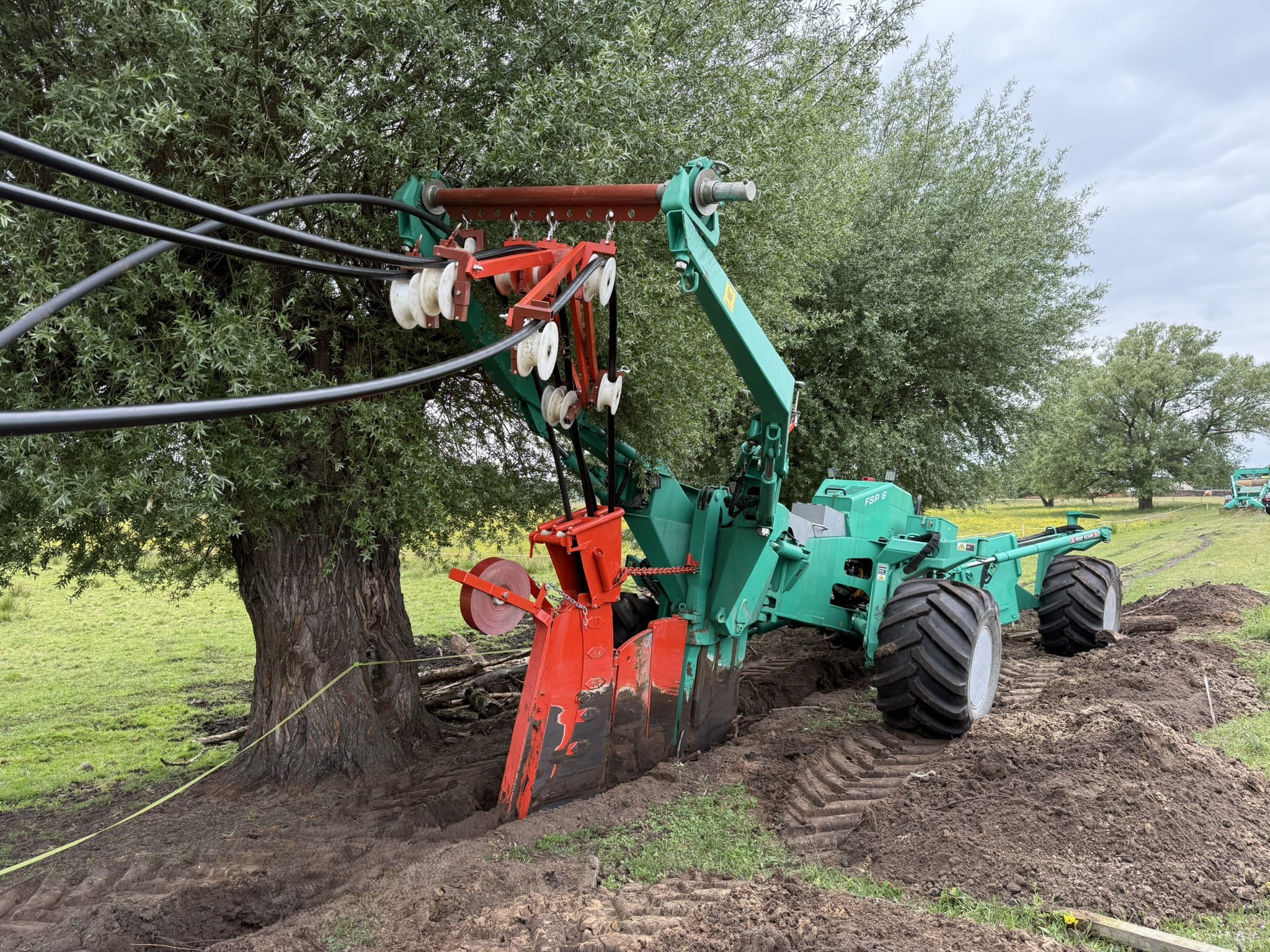

Tam, gdzie wymagana była tradycyjna precyzja montażowa.

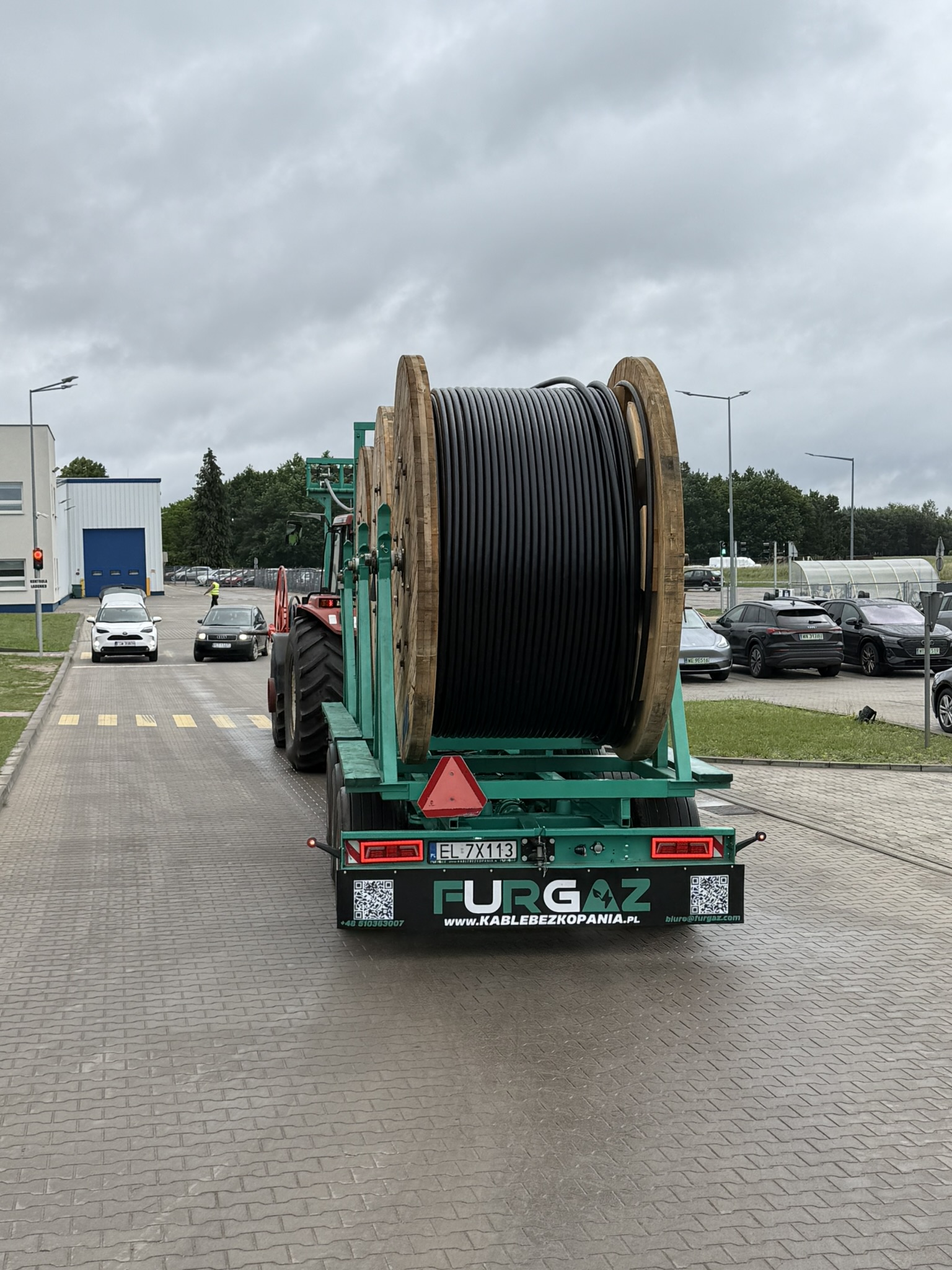

„Realizacja przewiertu na głębokości 7 metrów pod korytem rzeki to operacja wymagająca najwyższej precyzji nawigacyjnej. Dzięki systemom monitoringu FURGA SYSTEM, przejście o długości 150 m wykonaliśmy bez naruszania ekosystemu rzeki”.
„Wykorzystanie metody płużenia na starym nasypie kolejowym pozwoliło nam uniknąć kosztownej wywózki gruzu i ziemi, skracając czas pracy o 60% w stosunku do metod tradycyjnych”.

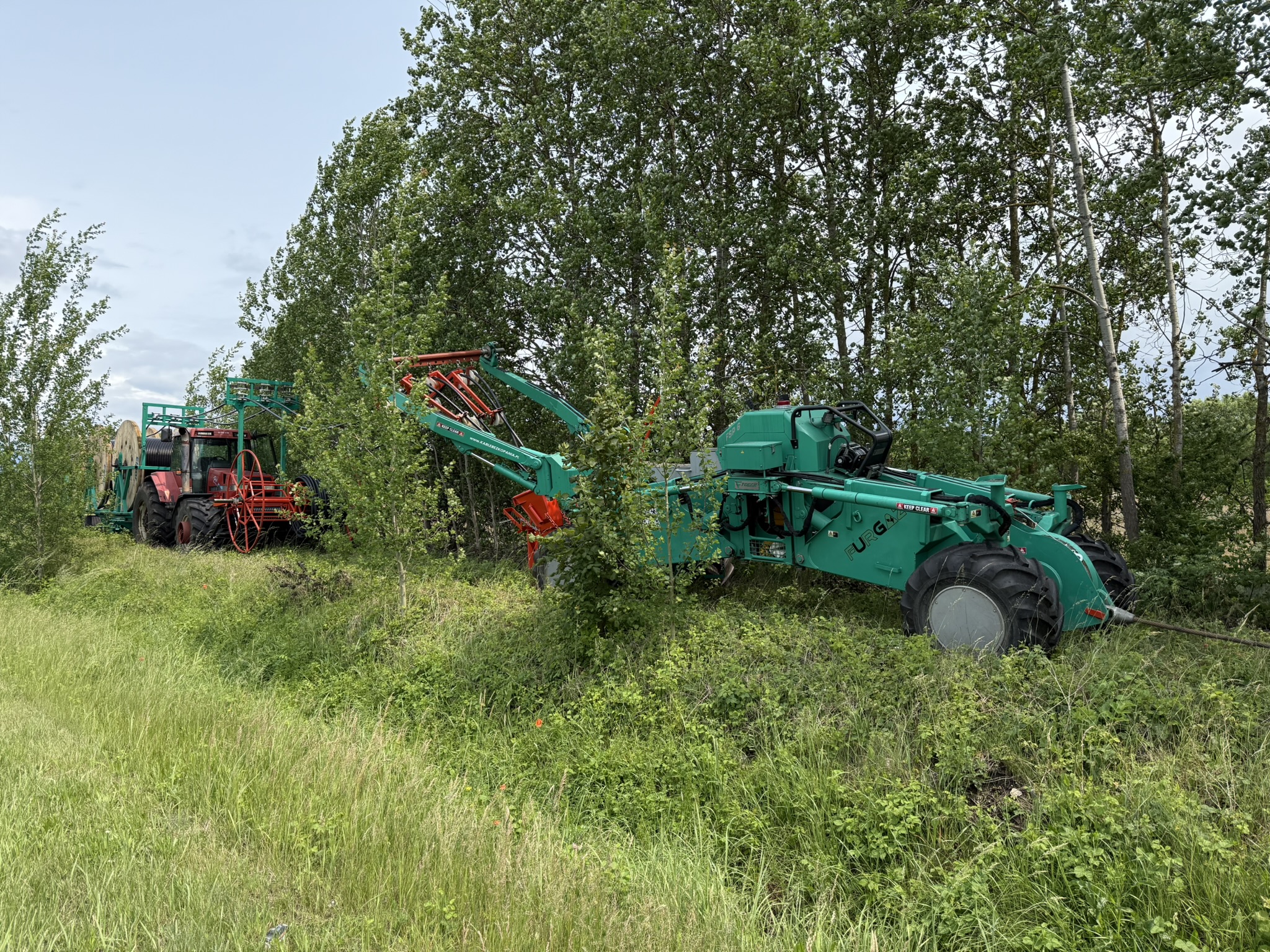

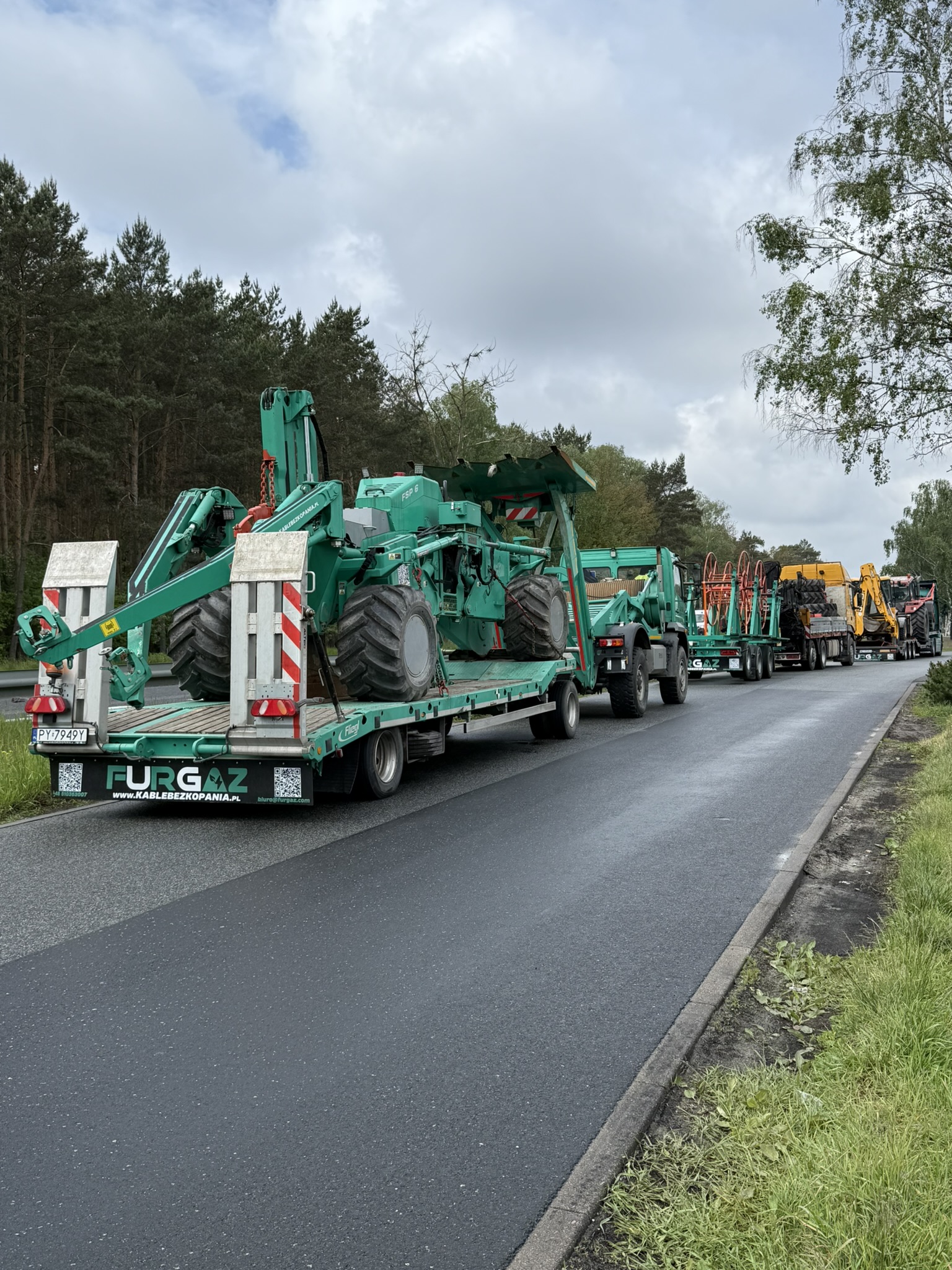

Skanowanie trasy pod kątem kolizji na nasypie.

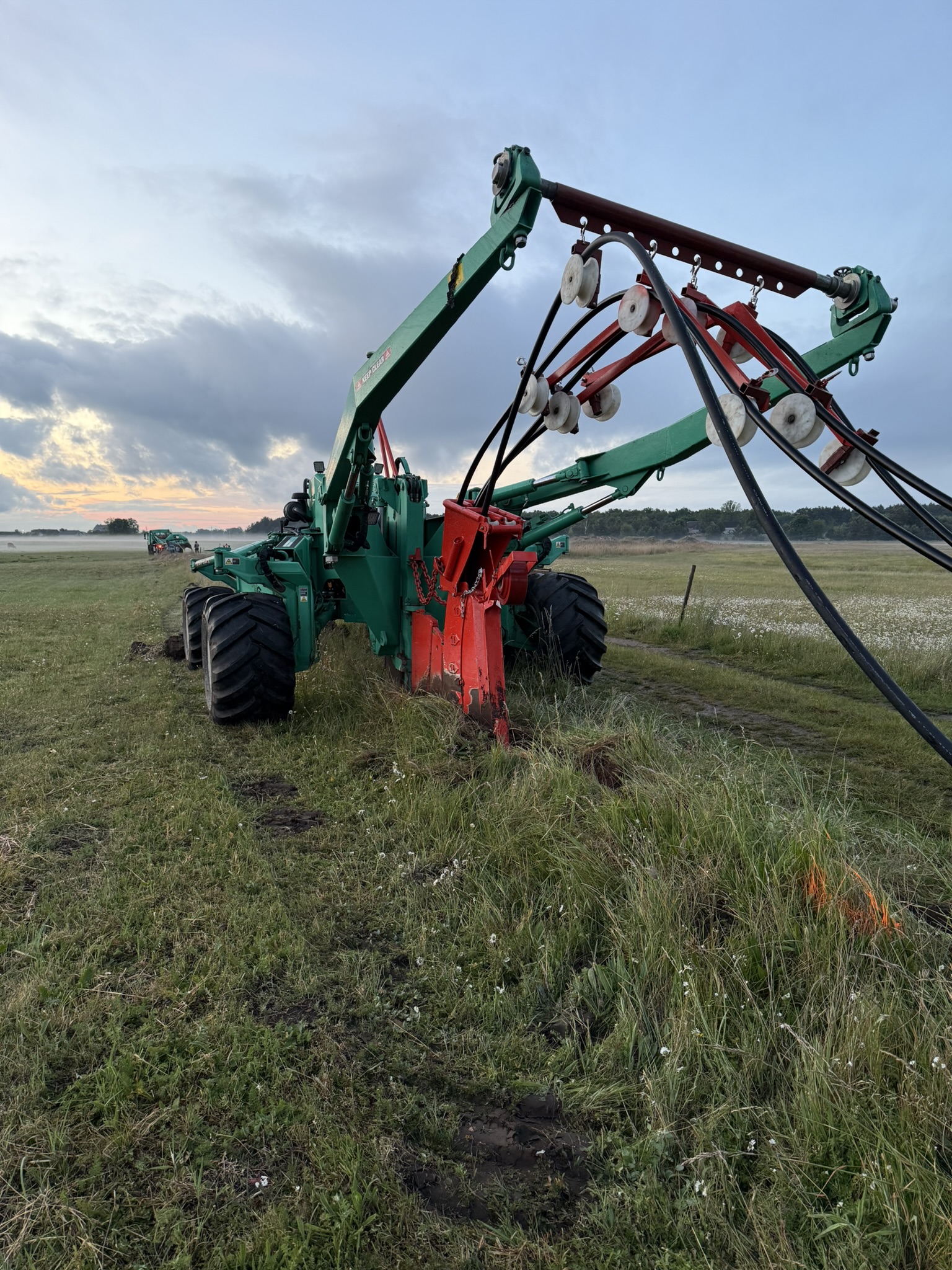

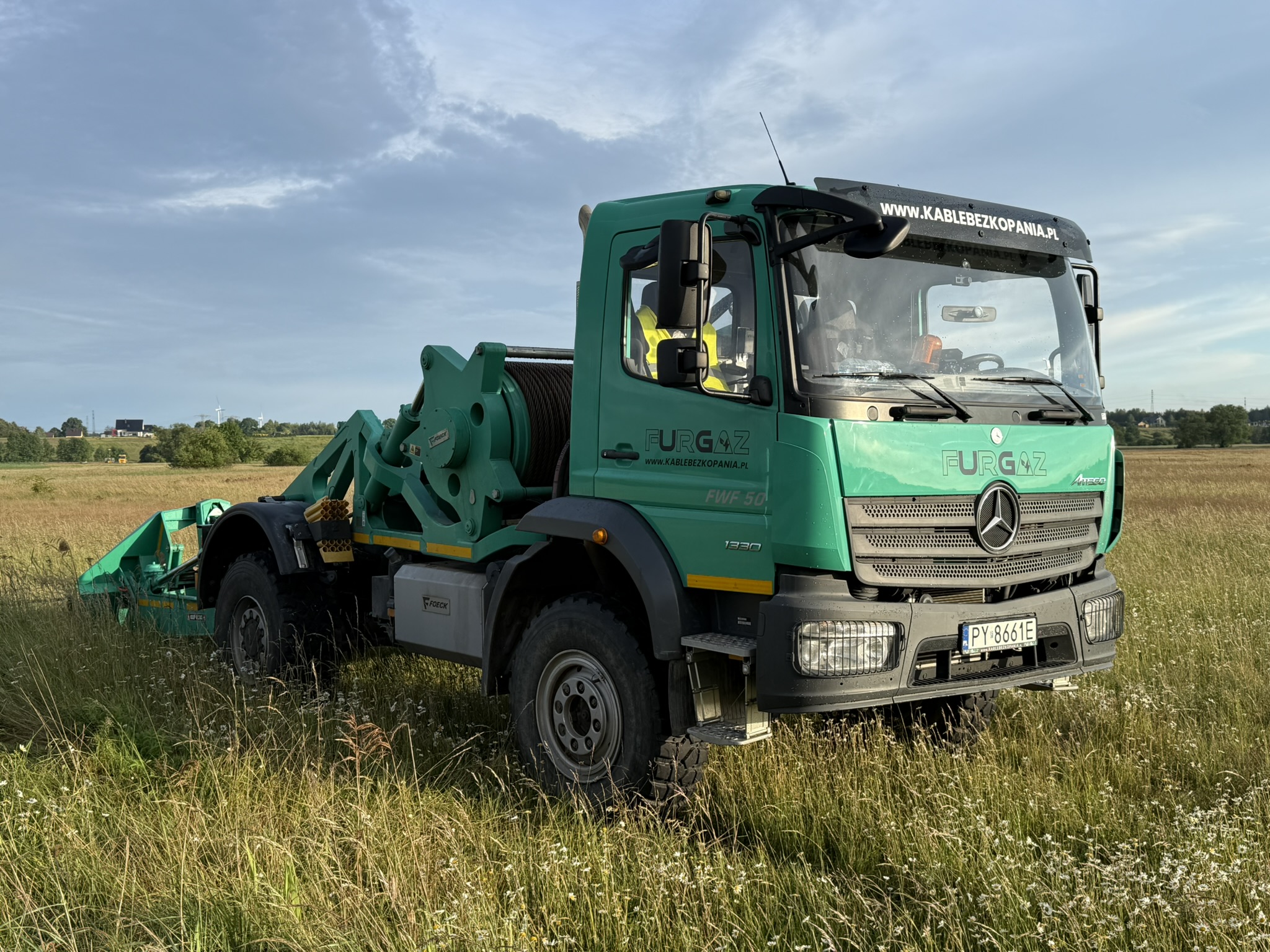

Równoległe prowadzenie płużenia i przewiertów pod rzeką.
Przekazanie klientowi pełnego profilu powykonawczego PDF z trasą kabla SN 15kV i światłowodu.
Jedna linia kablowa SN 15 kV 300/50mm2
Jedna kanalizacja światłowodowa RHDPE 40/3,7
Długość linii: 7 674 m
Zrealizowana trasa metodą płużenia: 4 000 m
Zrealizowana trasa przewiertami sterowanymi: 1 200 m

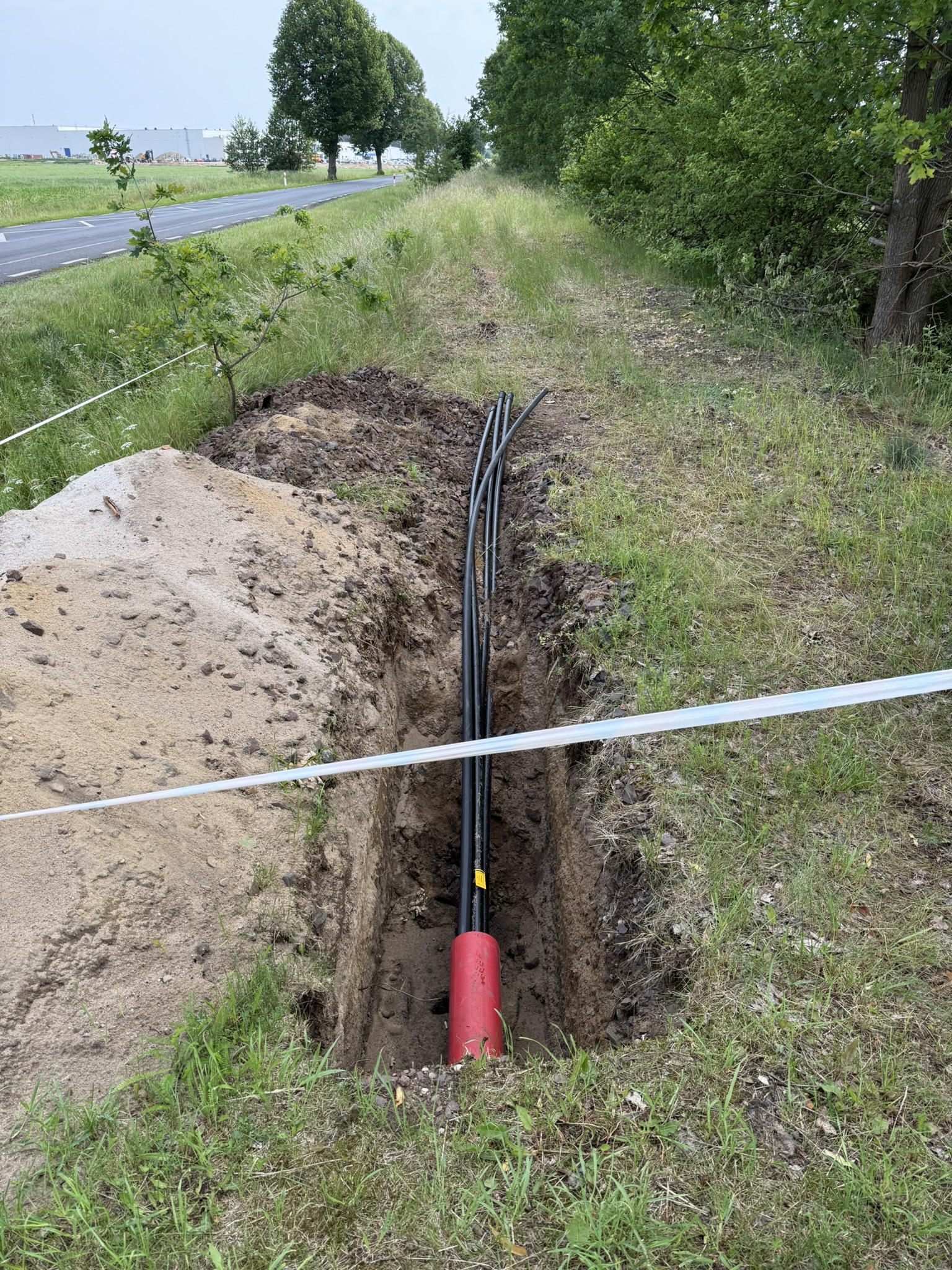

Zrealizowana trasa metodą wykopu otwartego: 2 474 m
Termin realizacji inwestycji: 27.05.2025 – 14.06.2025
Wyzwania inwestycyjne: przewiert sterowany na głębokości 7 m pod dnem rzeki Noteć o długości 150 m, trasa płużenia po nieczynnym nasypie kolejowym
7,6 km przyłącza SN 15kV zrealizowane w 19 dni metodą płużenia i przewiertów.
