MODLISZEWICE – ZIMOWA OFENSYWA ENERGETYCZNA (20 MW).

Budowa dwóch przyłączy SN 15 kV w trudnych warunkach zimowych i gęsto uzbrojonym terenie.

TECHNOLOGIE I LICZBY

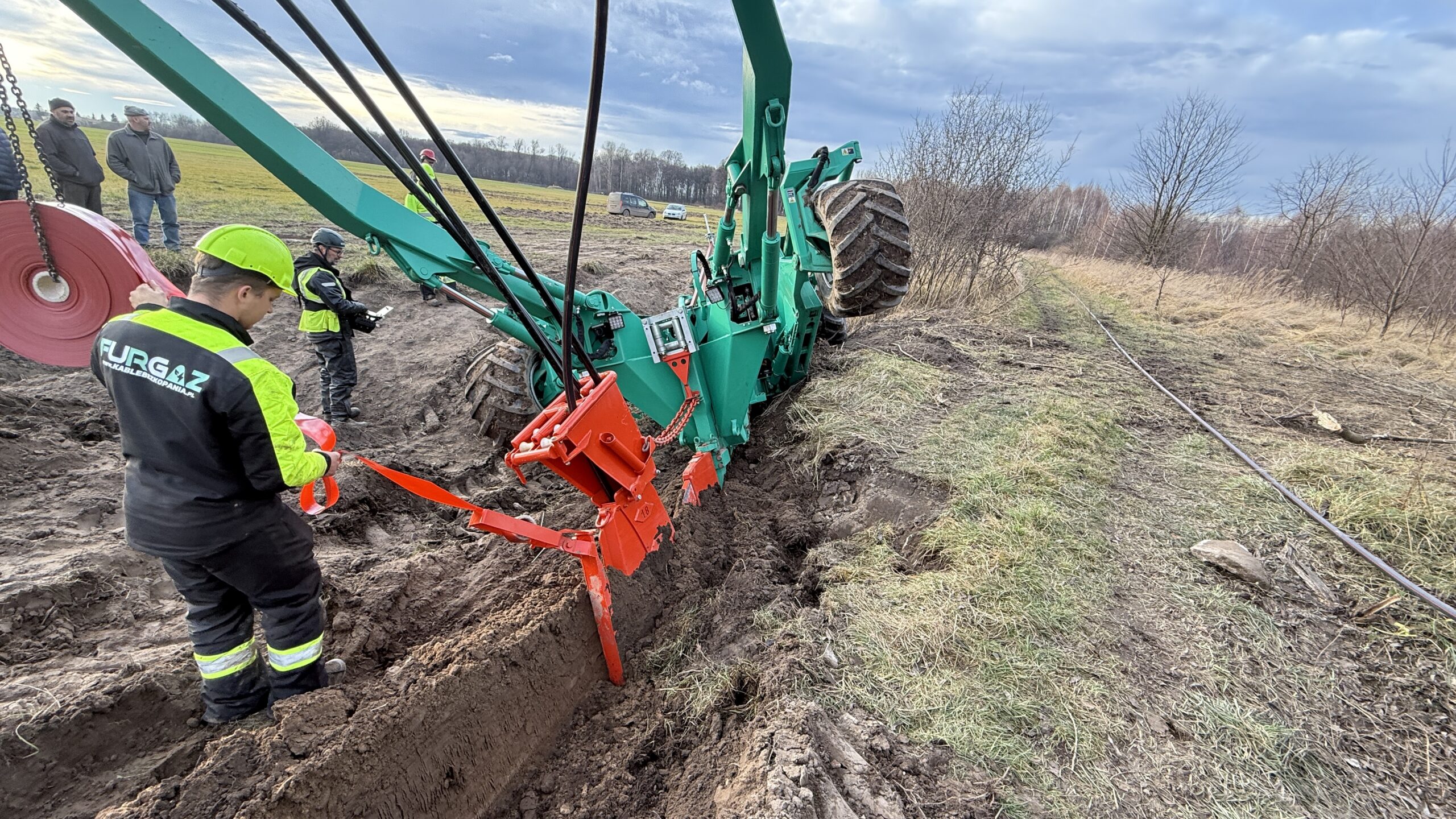

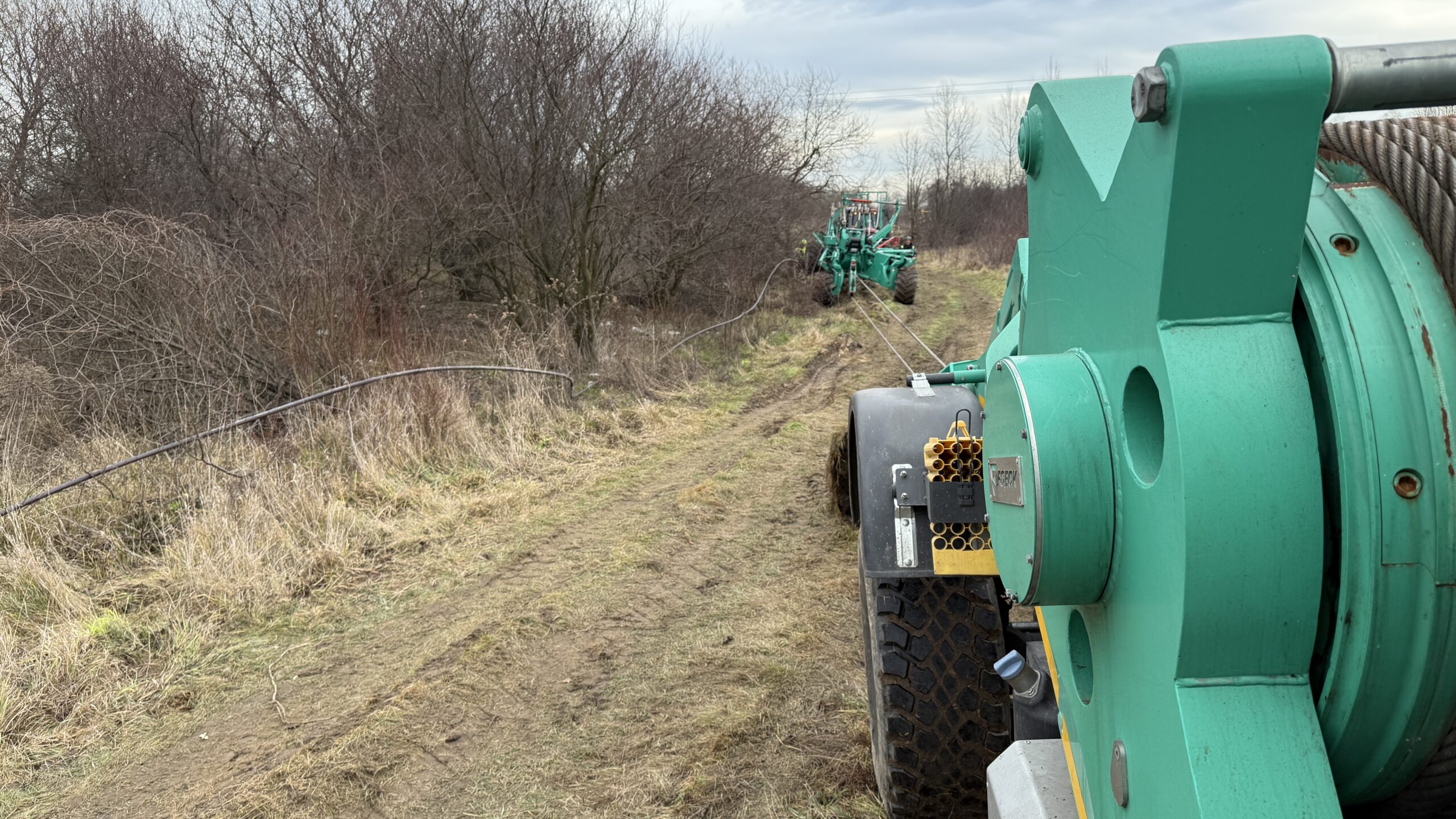

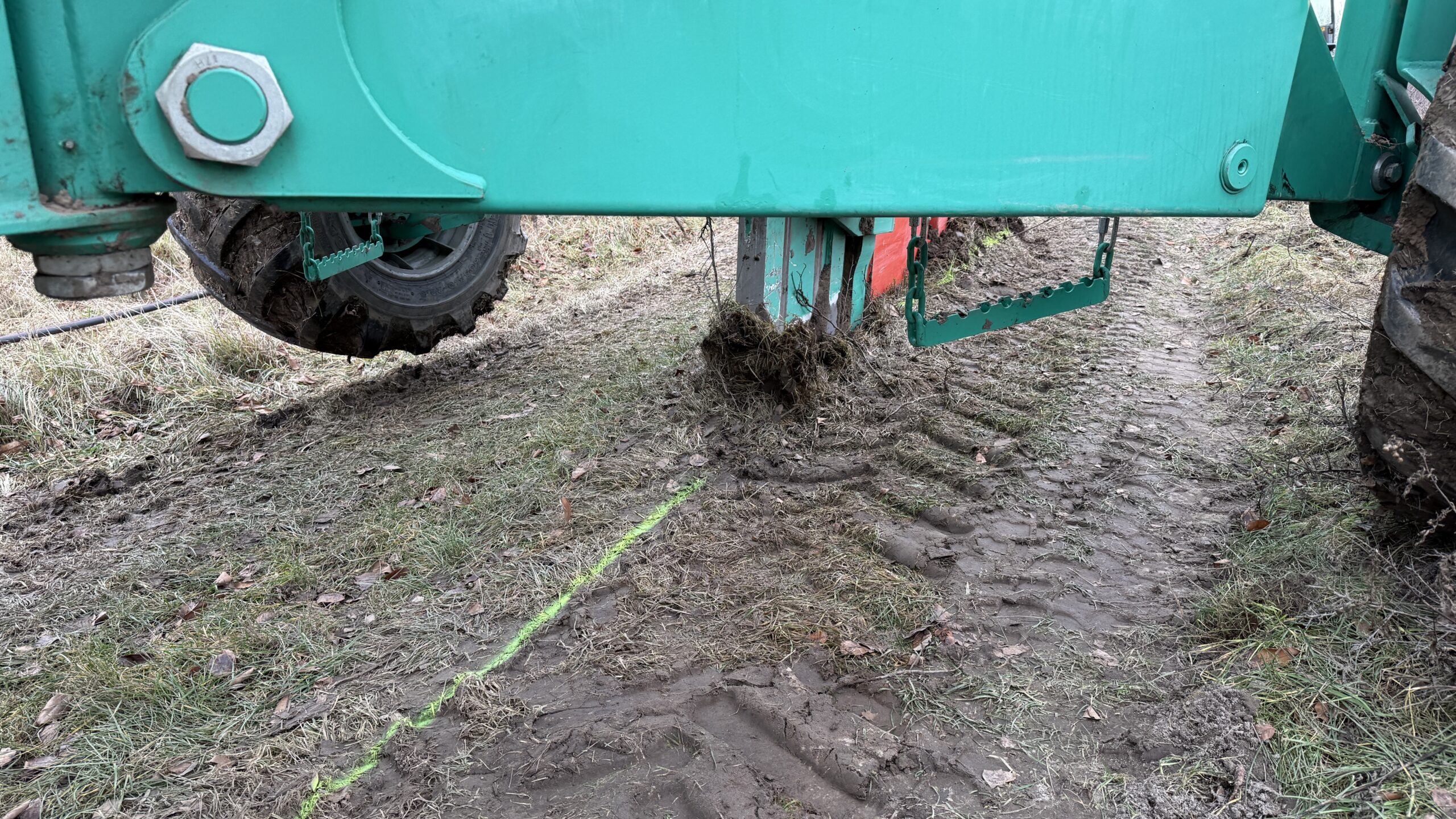

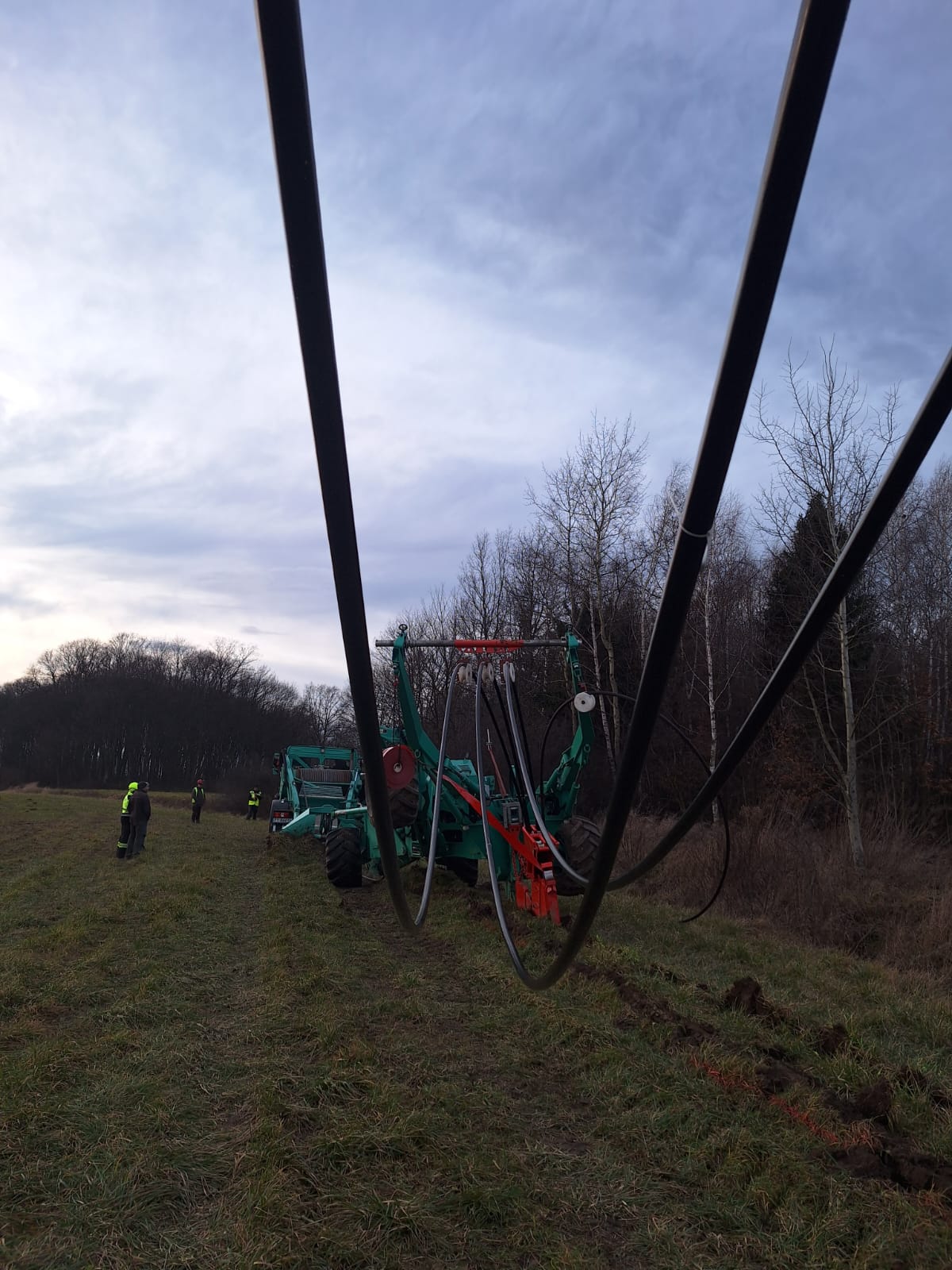

⚡ PŁUŻENIE (5 221 m)

Wykorzystaliśmy metodę płużenia na nieczynnym nasypie kolejowym, co pozwoliło na błyskawiczne tempo bez niszczenia stabilności podłoża.

🚜 PŁUŻENIE MULTI-LINE (4 498 m)

W tym kluczowy odcinek 150 m pod dnem rzeki Noteć na głębokości 7 metrów.

🌀 PRZEWIERTY WIELORUROWE

Pakiet 6 rur (4x 160 mm + 2x 110 mm) instalowany bezwykopowo.

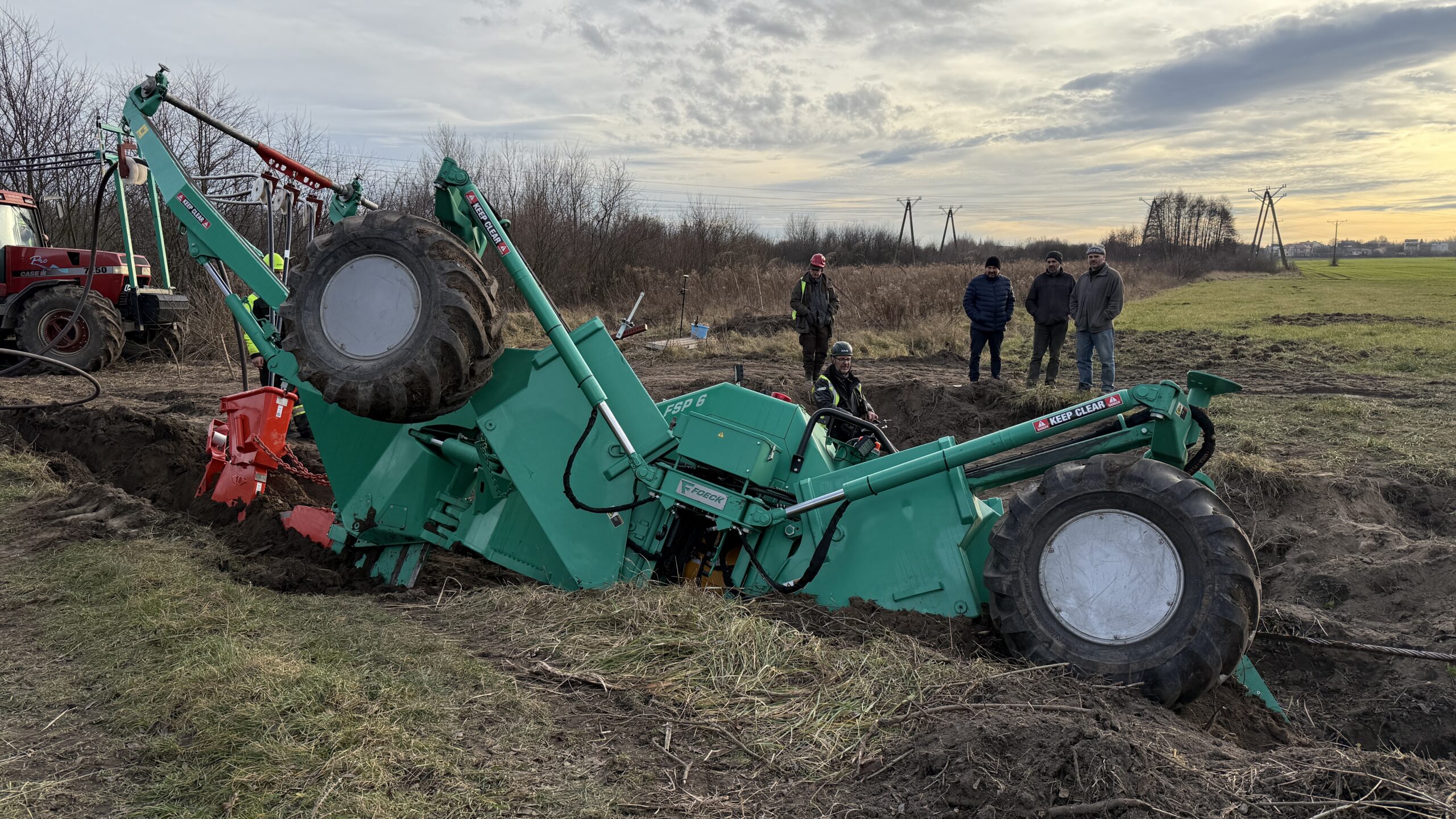

WYZWANIA INŻYNIERYJNE

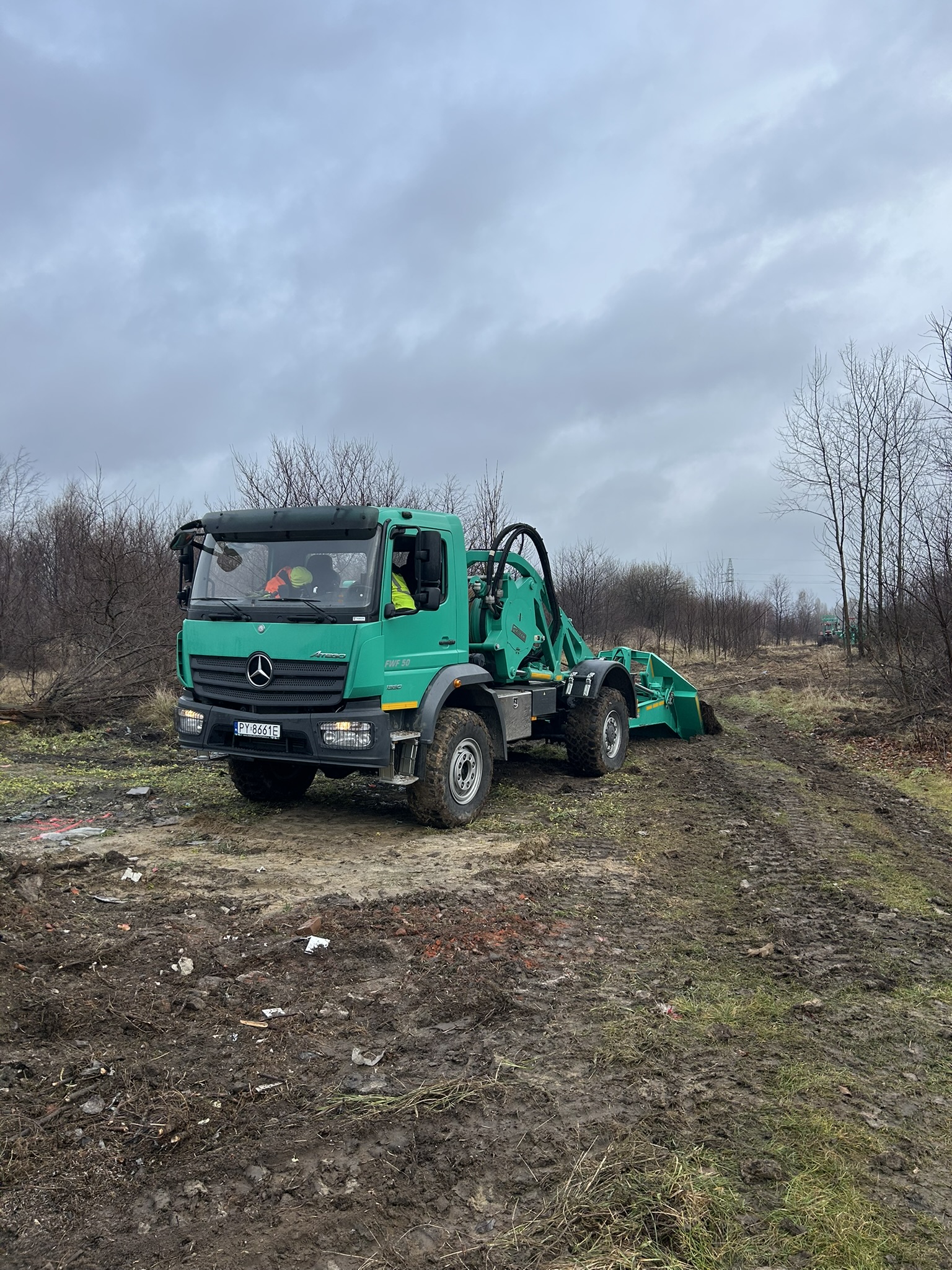

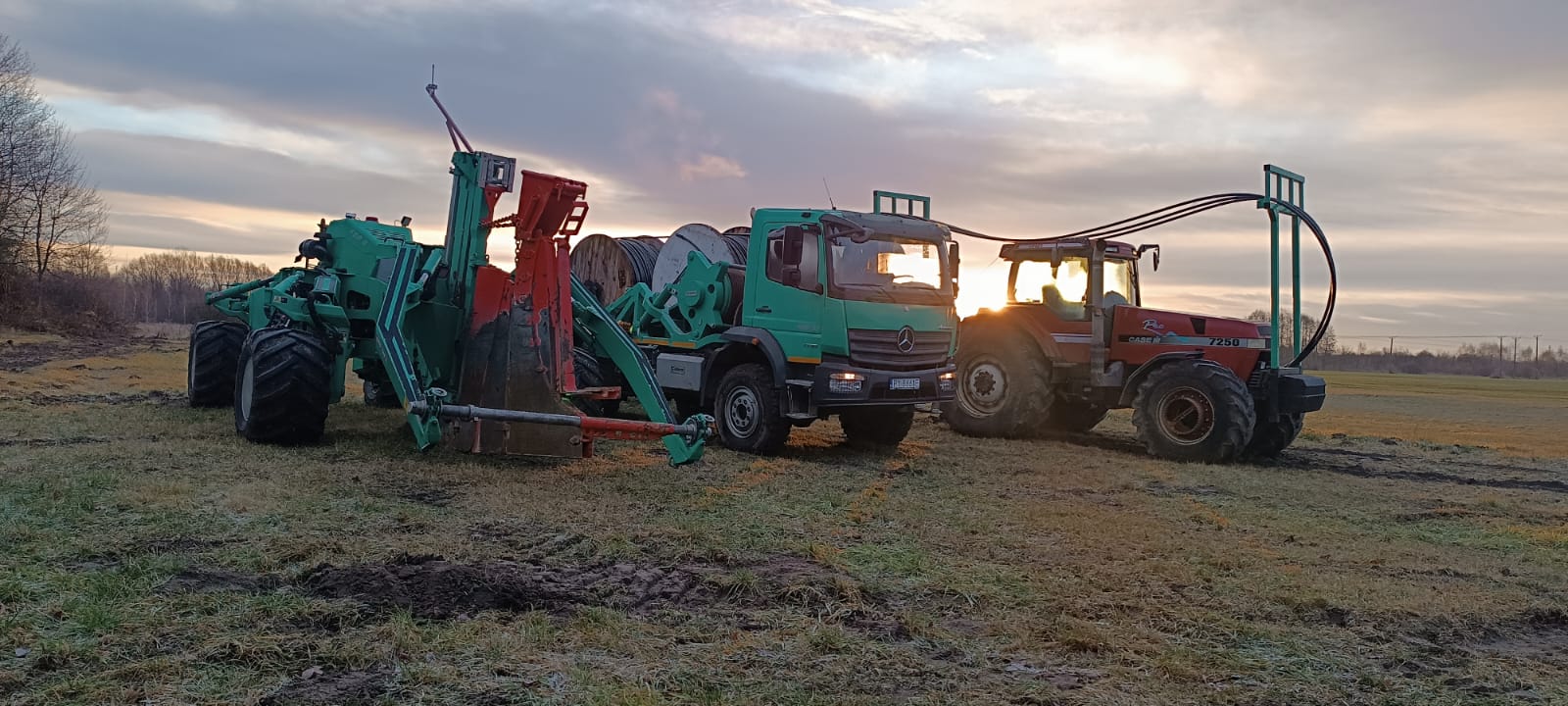

Zimowa Mobilizacja Sprzętowa

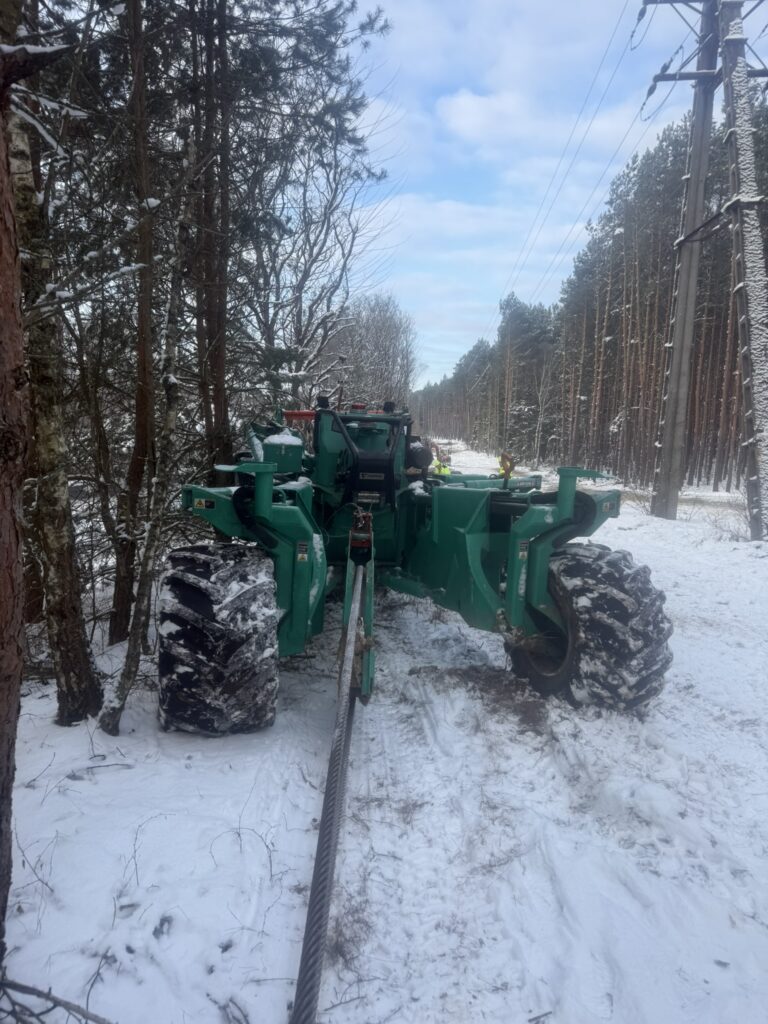

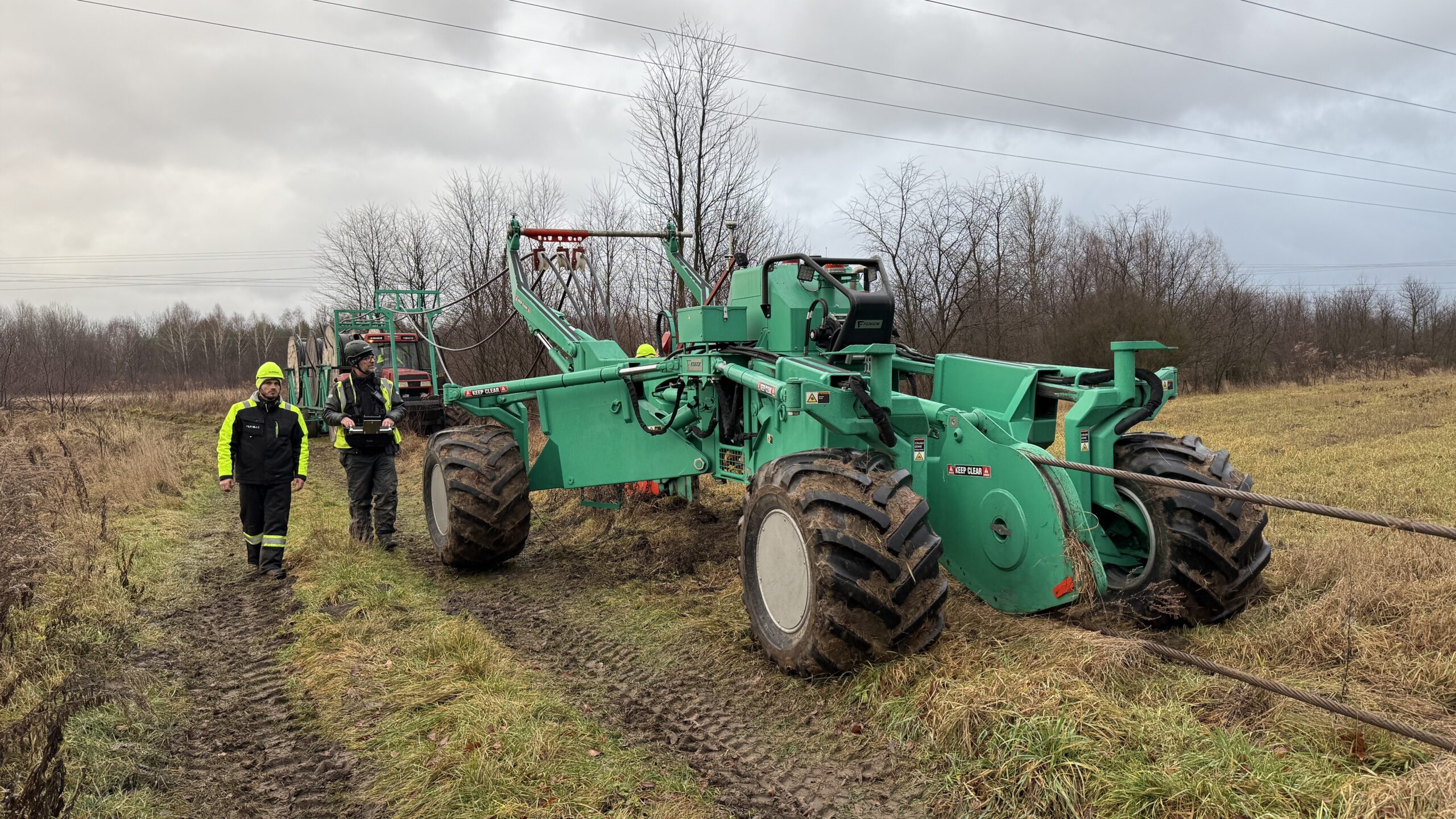

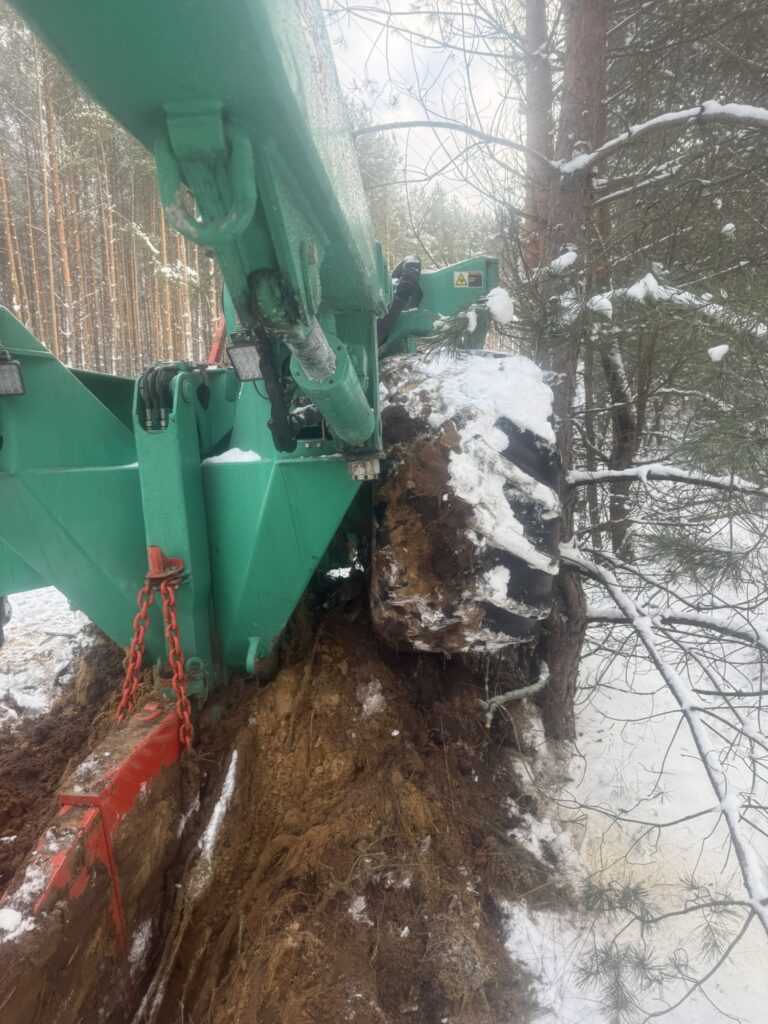

Realizacja projektu w szczycie okresu zimowego (grudzień–styczeń) wymagała pracy w utwardzonym przez mróz gruncie. Udowodniliśmy, że nasza technologia płużenia pozwala na utrzymanie tempa prac bez względu na ujemne temperatury.

Navigacja w Gęstym Uzbrojeniu

Kluczowym wyzwaniem było wykonanie ponad 330 metrów przewiertów sterowanych w terenie nasyconym istniejącą infrastrukturą podziemną. Dzięki precyzyjnemu skanowaniu trasy, proces przebiegł bezkolizyjnie i bezpiecznie.

PROCES OD A DO Z

🌀 Skanowanie terenu i detekcja uzbrojenia

Wykonanie precyzyjnej analizy podłoża przed rozpoczęciem przewiertów sterowanych z uwagi na gęste uzbrojenie podziemne w tym rejonie.

🌀 Zimowe przygotowanie logistyczne

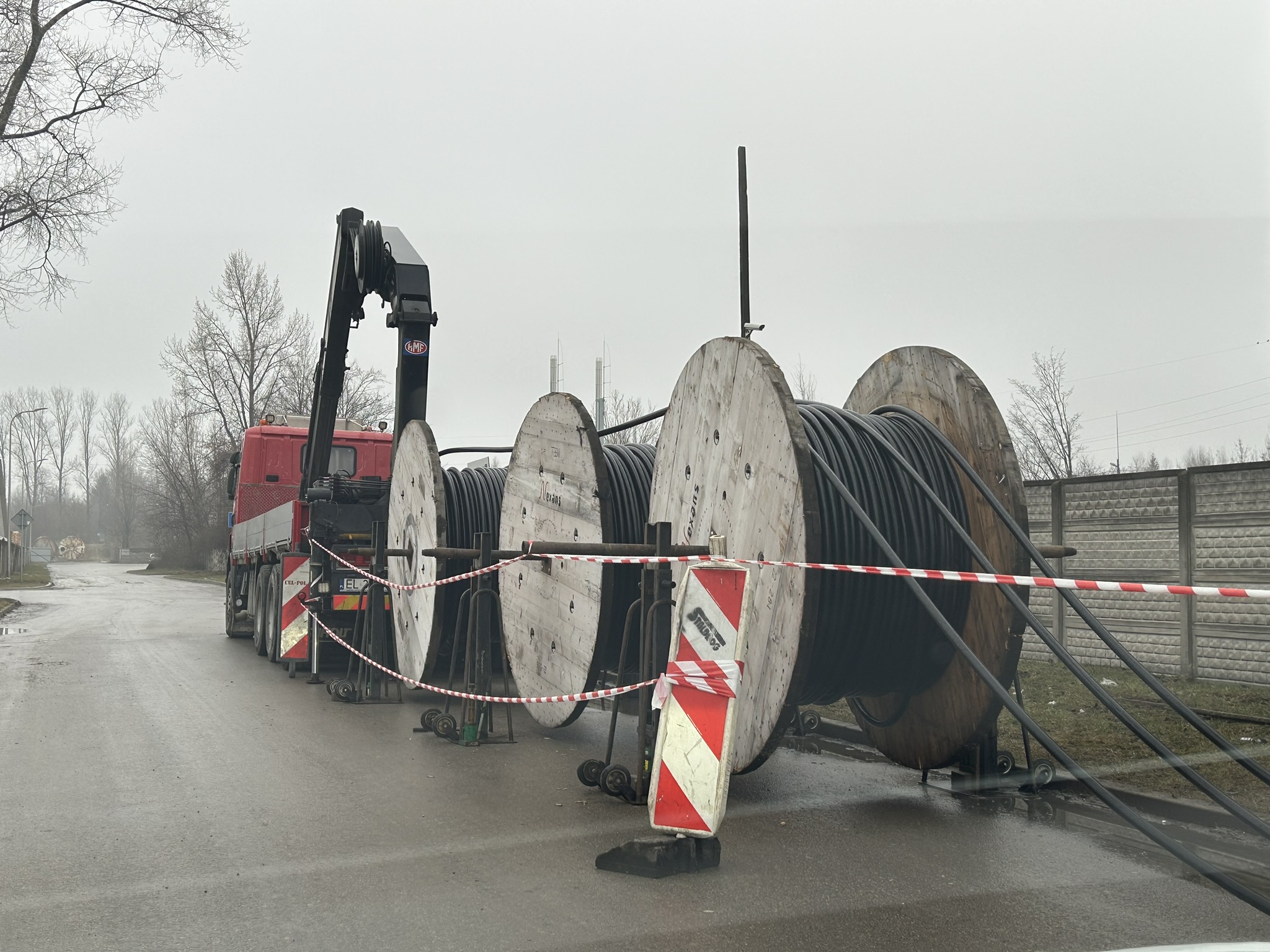

Mobilizacja sprzętu i zabezpieczenie bębnów kablowych przed niskimi temperaturami w okresie od 16 grudnia do 10 stycznia.

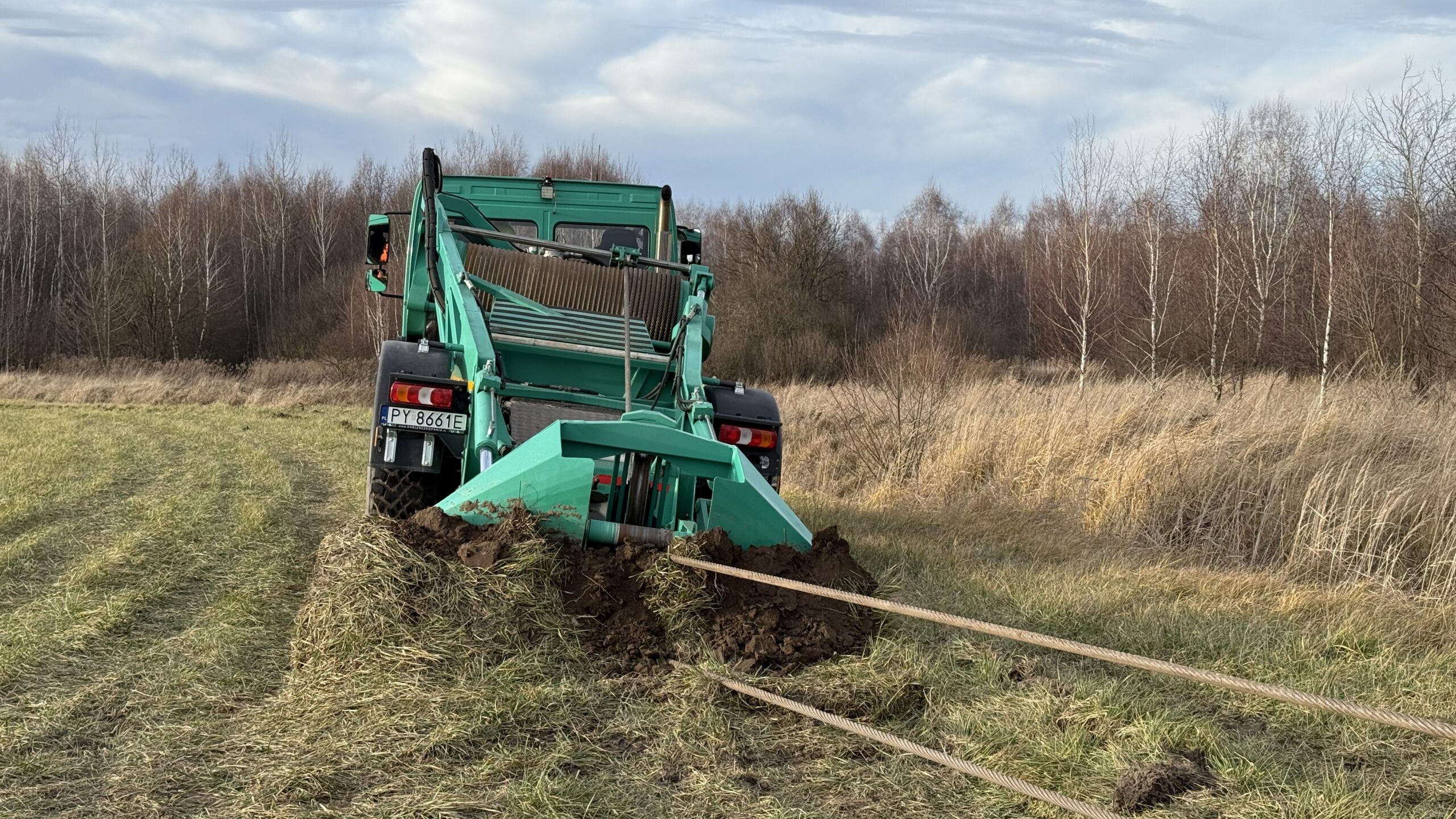

🌀 Operacja Płużenia i Przejście przez Rów

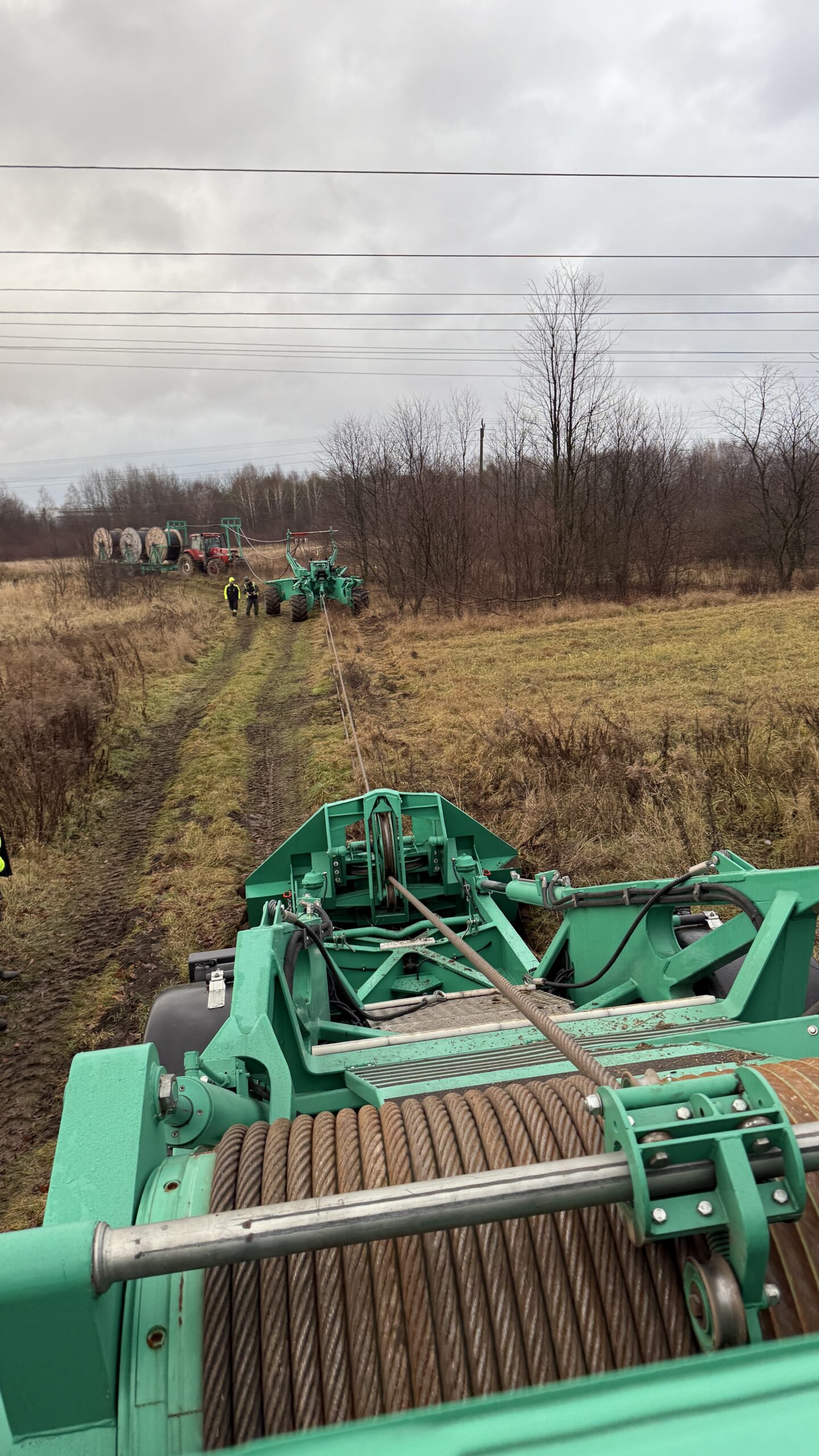

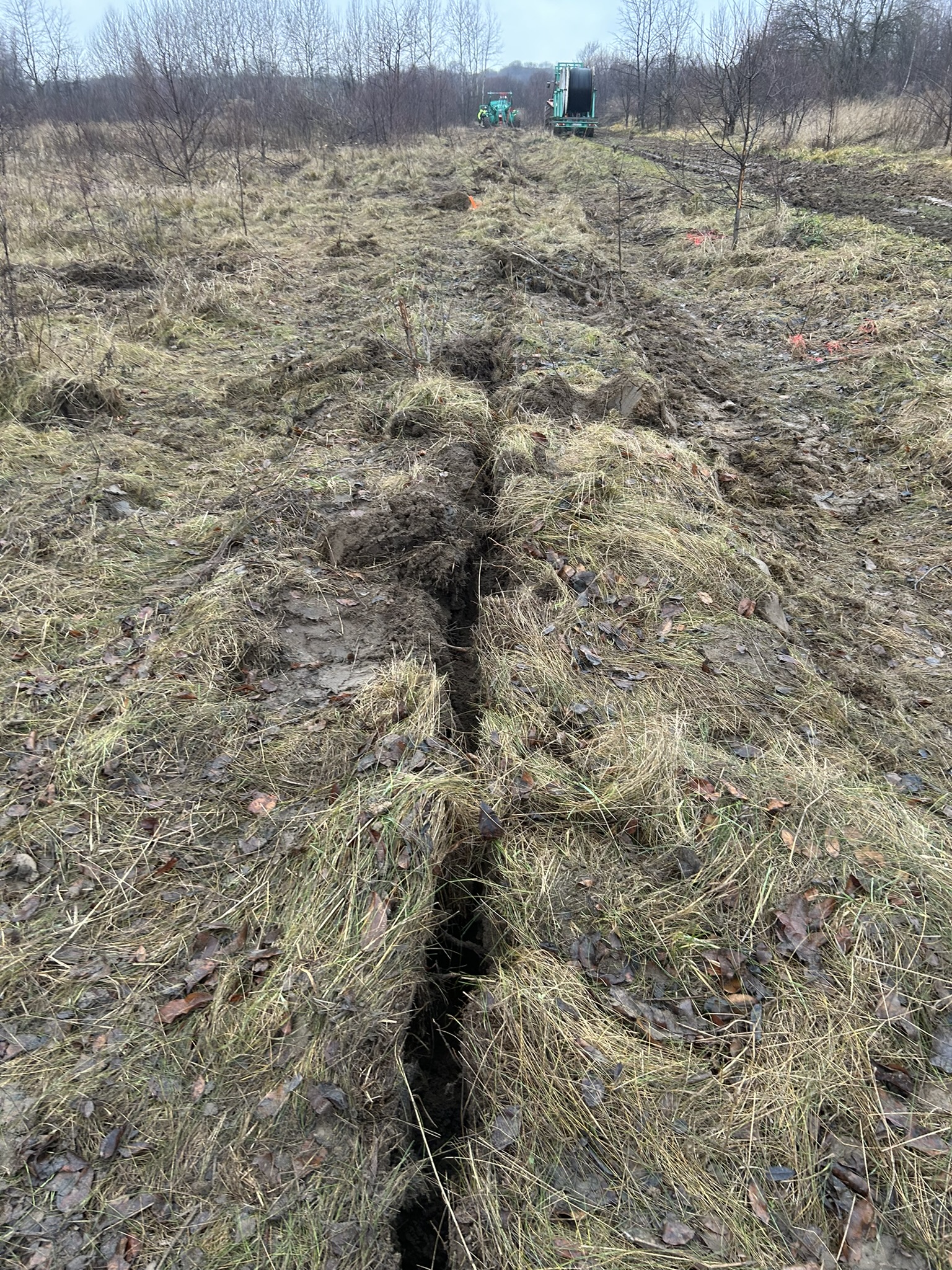

Wykorzystanie technologii płużenia na odcinku 1 446 m, w tym sprawne i bezwykopowe pokonanie dużego rowu melioracyjnego bez przerywania struktury terenu.

Parametry realizowanej inwestycji:

Cecha inwestycjiSzczegóły techniczne
Moc Elektrowni20 MW
Typ przyłączaDwie linie kablowe SN 15 kV 300/50mm2

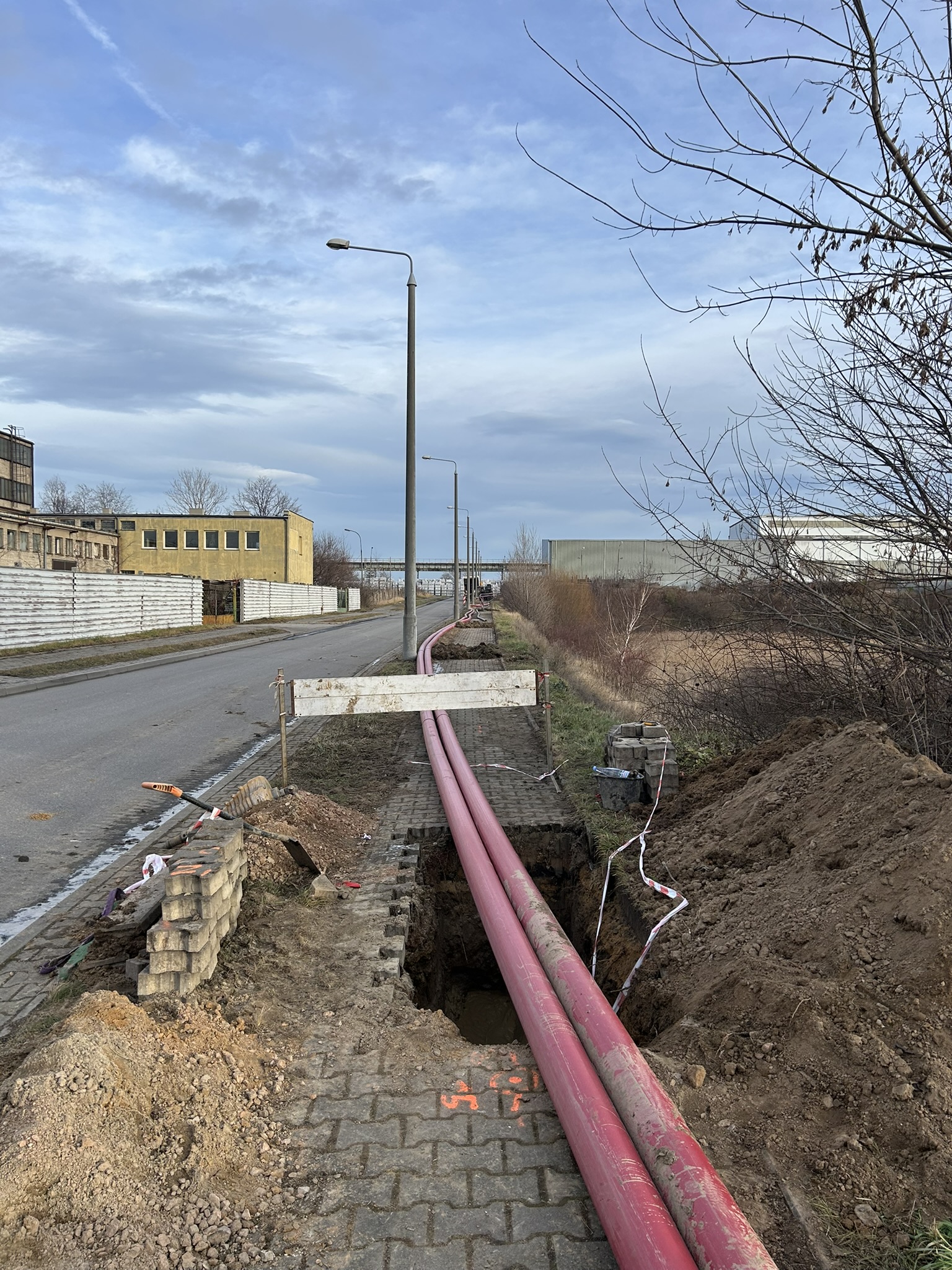

Kanalizacja światłowodowaRHDPE 40/3,7
Długość całkowita2 100 m
Metoda Płużenia1 446 m (Przejście przez rów melioracyjny)
Przewierty sterowane334 m (W gęstym uzbrojeniu terenu)

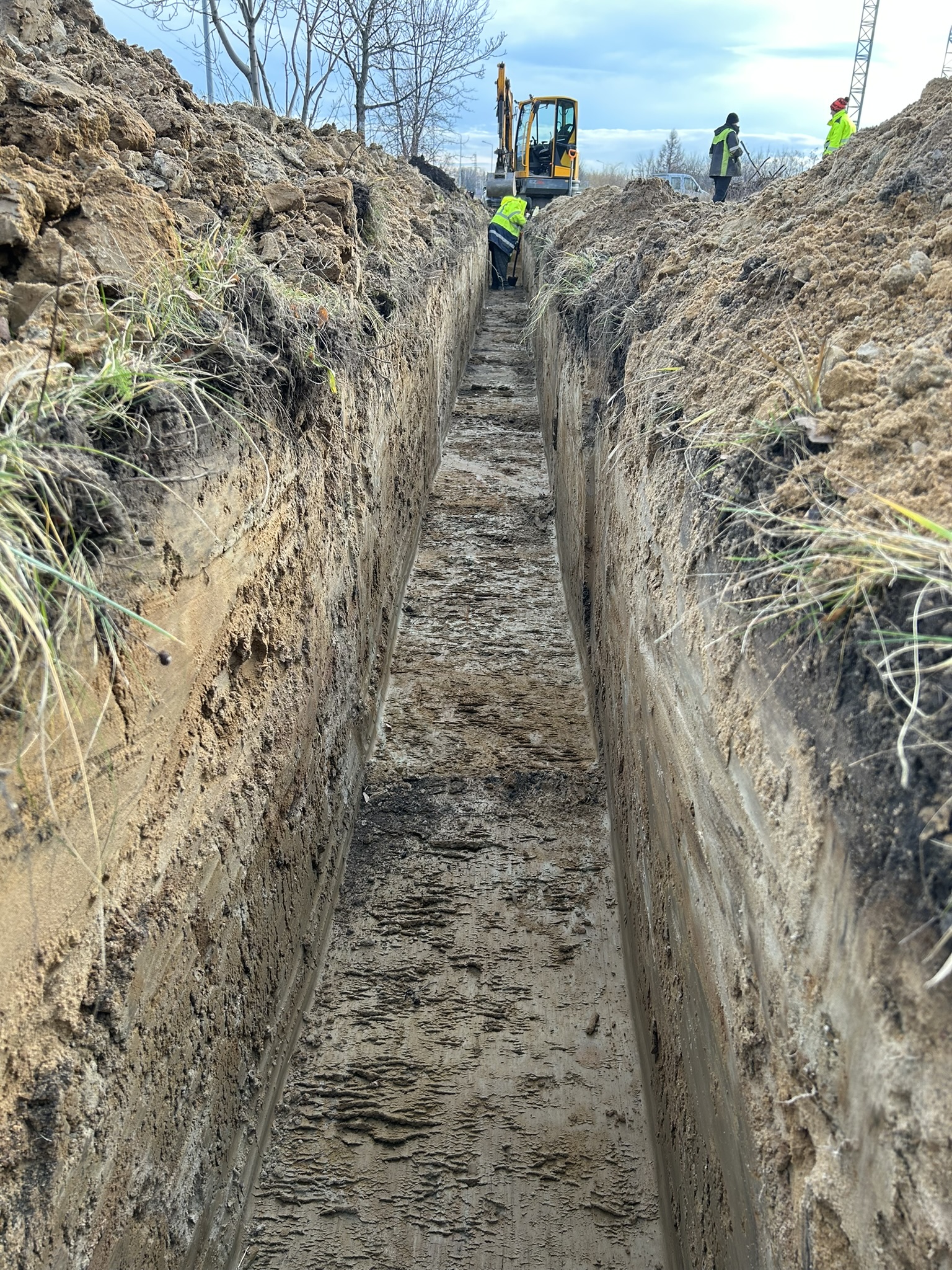

Wykop otwarty320 m

Niezawodność bez względu na porę roku.

Galeria z realizacji w Modliszewicach pokazuje, jak radzimy sobie z presją czasu i trudną pogodą. Zobacz, jak płużenie i przewierty sterowane pozwalają na budowę przyłączy dla farm 20 MW nawet w środku zimy, omijając gęstą sieć rur i rowy melioracyjne. To kolejny dowód na kompleksowość naszej oferty od A do Z.

OGÓLNOPOLSKI ZASIĘG. LOKALNA PRECYZJA.

Kliknij w województwo, aby sprawdzić nasze realizacje w Twoim regionie.

„Nie ograniczamy się do biura. Nasze jednostki operacyjne są w ciągłym ruchu, zabezpieczając kluczowe inwestycje przesyłowe od Bałtyku po Tatry. Wybierz region, aby zobaczyć, jak rozwiązujemy kolizje infrastrukturalne i przyspieszamy budowę przyłączy w WYSOKIM STANDARDZIE.

Konsultacja Techniczna i Harmonogram

Masz projekt przyłącza, który wymaga bezkolizyjnej technologii? Prześlij nam lokalizację i założenia techniczne. Weryfikujemy możliwości sprzętowe w 24h.

Logistyka i Terminy

Tel: 510-363-007

Wyceny i Projekty

kontakt@furgasystem.pl

Siedziba Operacyjna

FURGAZ Sp. z o.o. 90-057 Łódź, ul. Henryka Sienkiewicza 85/87 lok. 8 NIP: 729-275-75-86 | REGON: 529367478

FURGAZ
Scroll to Top
Call Now Button
