6,5 km linii 15kV w 45 dni (zima -14°C) – Realizacja Furga System dla GW
Termin realizacji: 10.12.2025 – 23.01.2026 | Status: Inwestycja zakończona sukcesem w 45 dni
TECHNOLOGIE I LICZBY
⚡ Skala i tempo

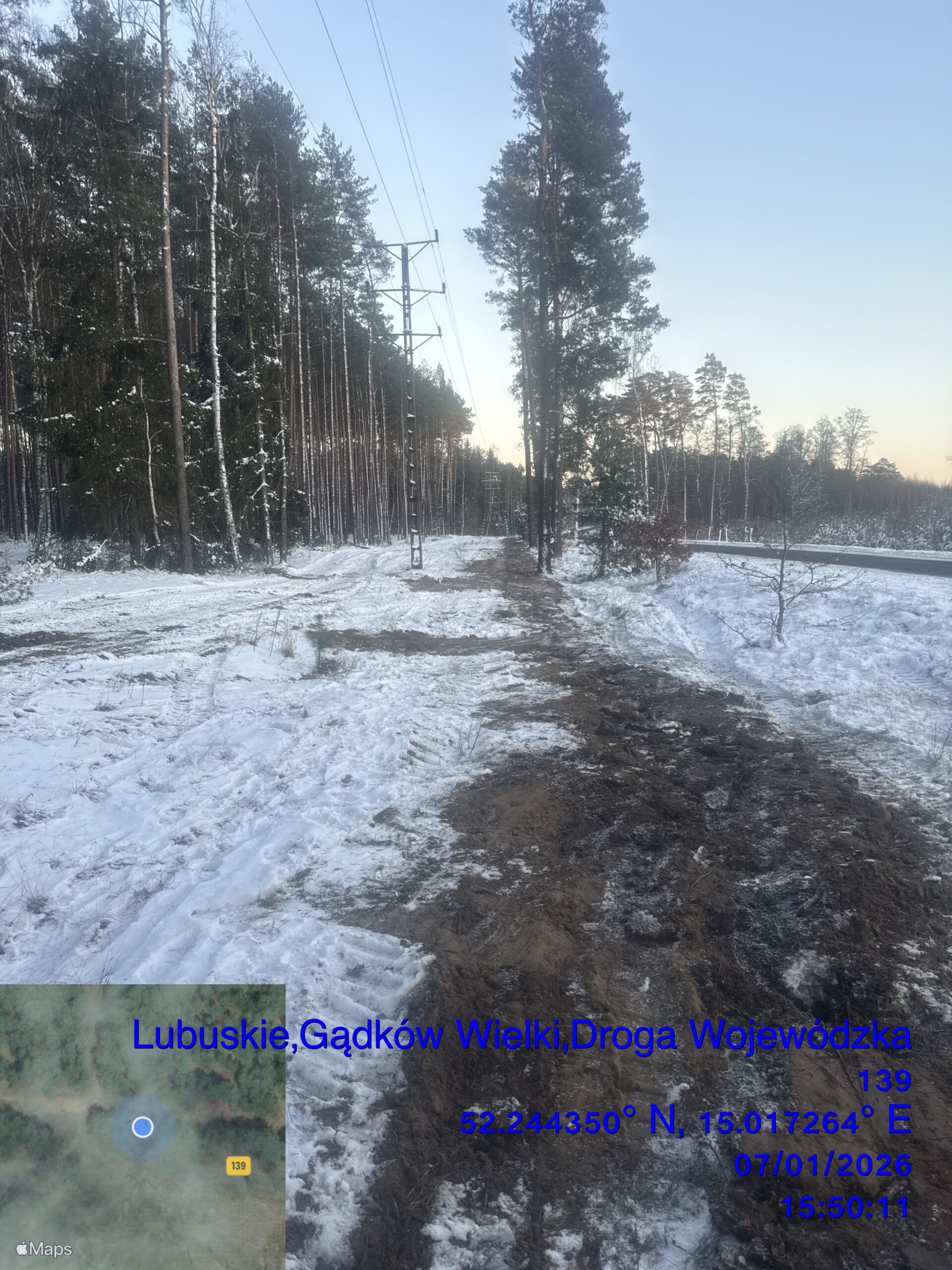

Wybudowaliśmy 6 500 m linii w zaledwie 45 dni (grudzień–styczeń), pracując przy temperaturach do -14°C.
🚜 Bezpieczeństwo czynnej sieci

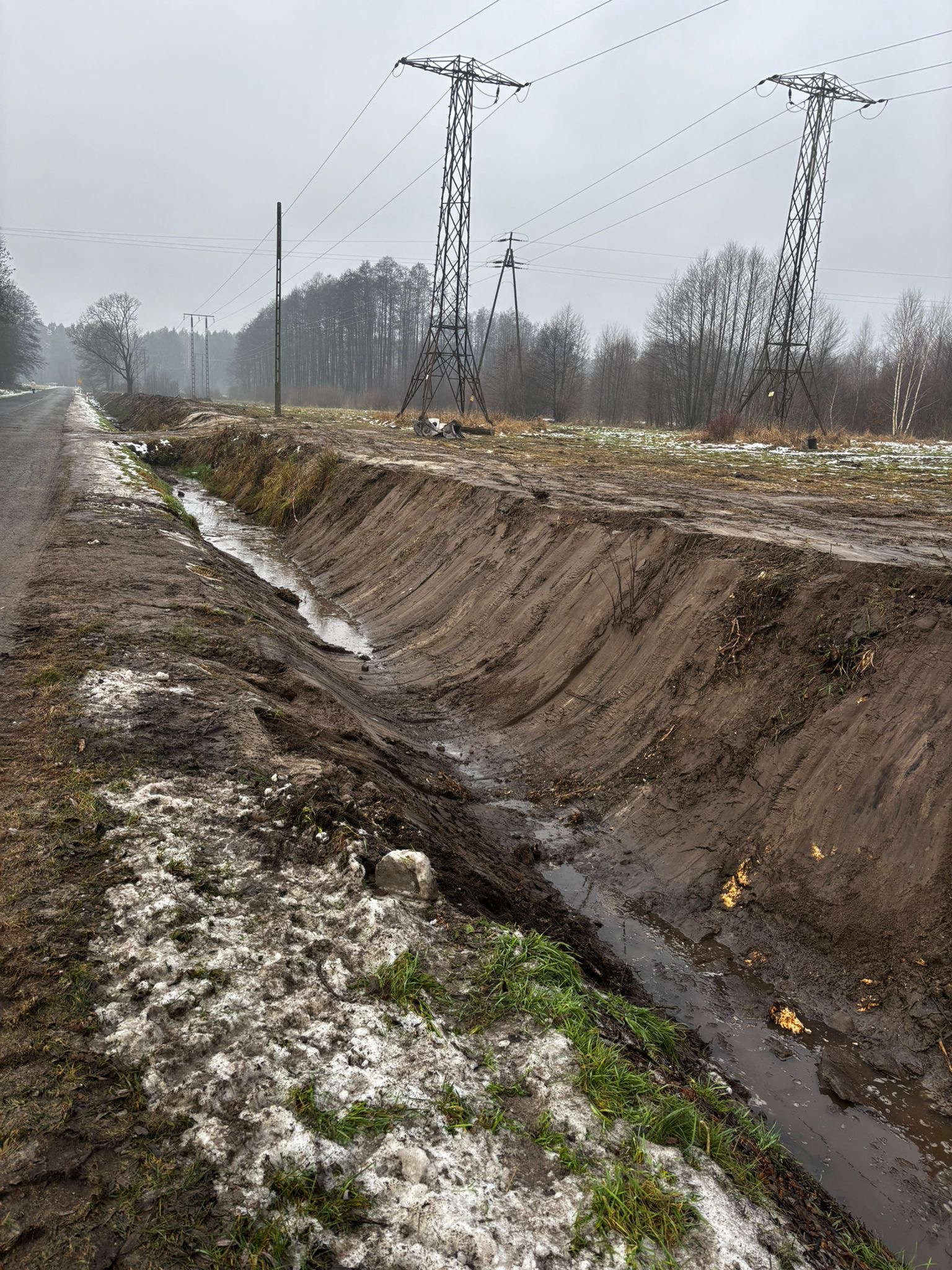

Zrealizowaliśmy odcinek 900 m precyzyjnie pomiędzy dwiema czynnymi liniami SN – bez ani jednej awarii.
🌀 Technologia vs Trudny teren

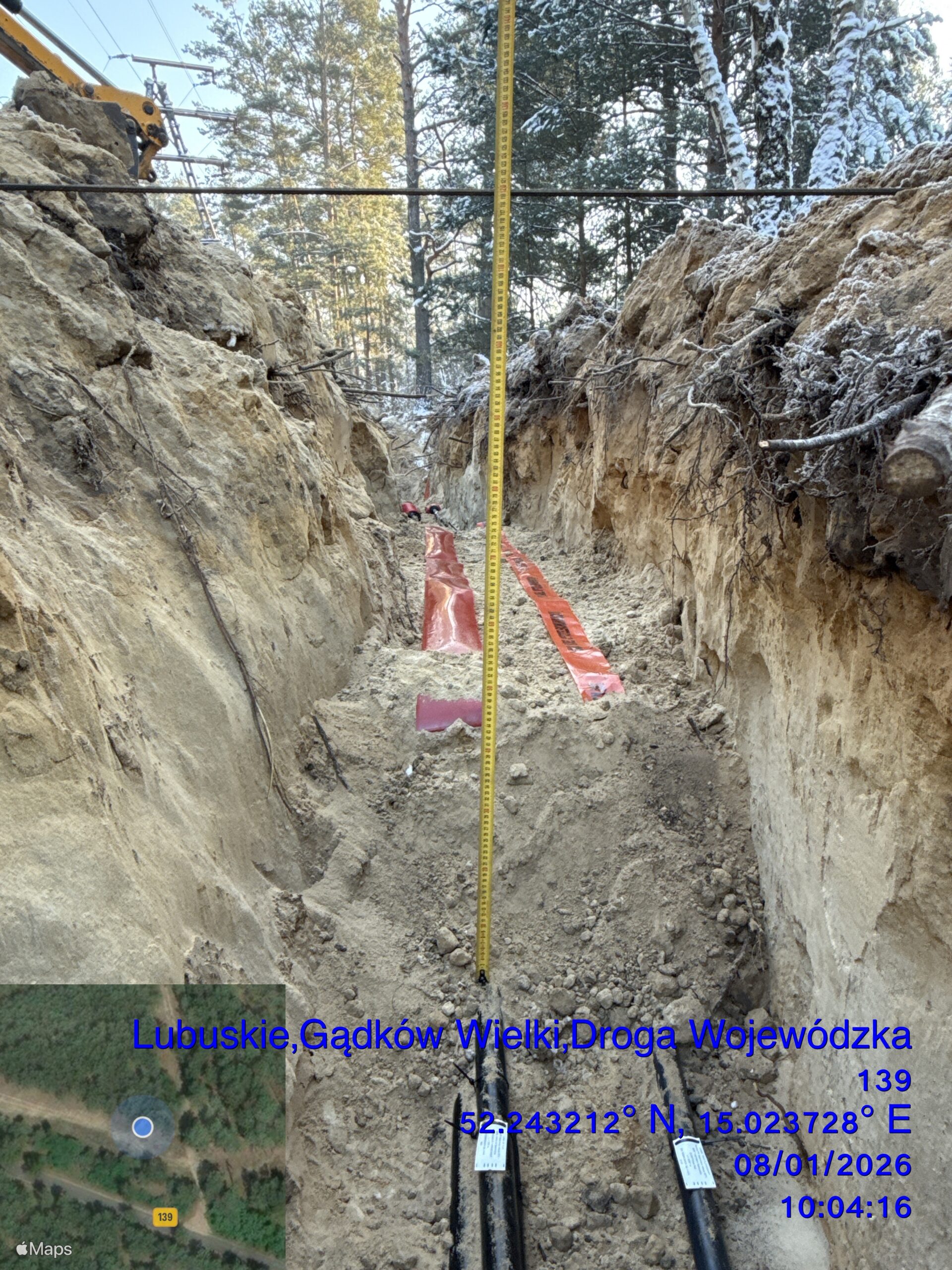

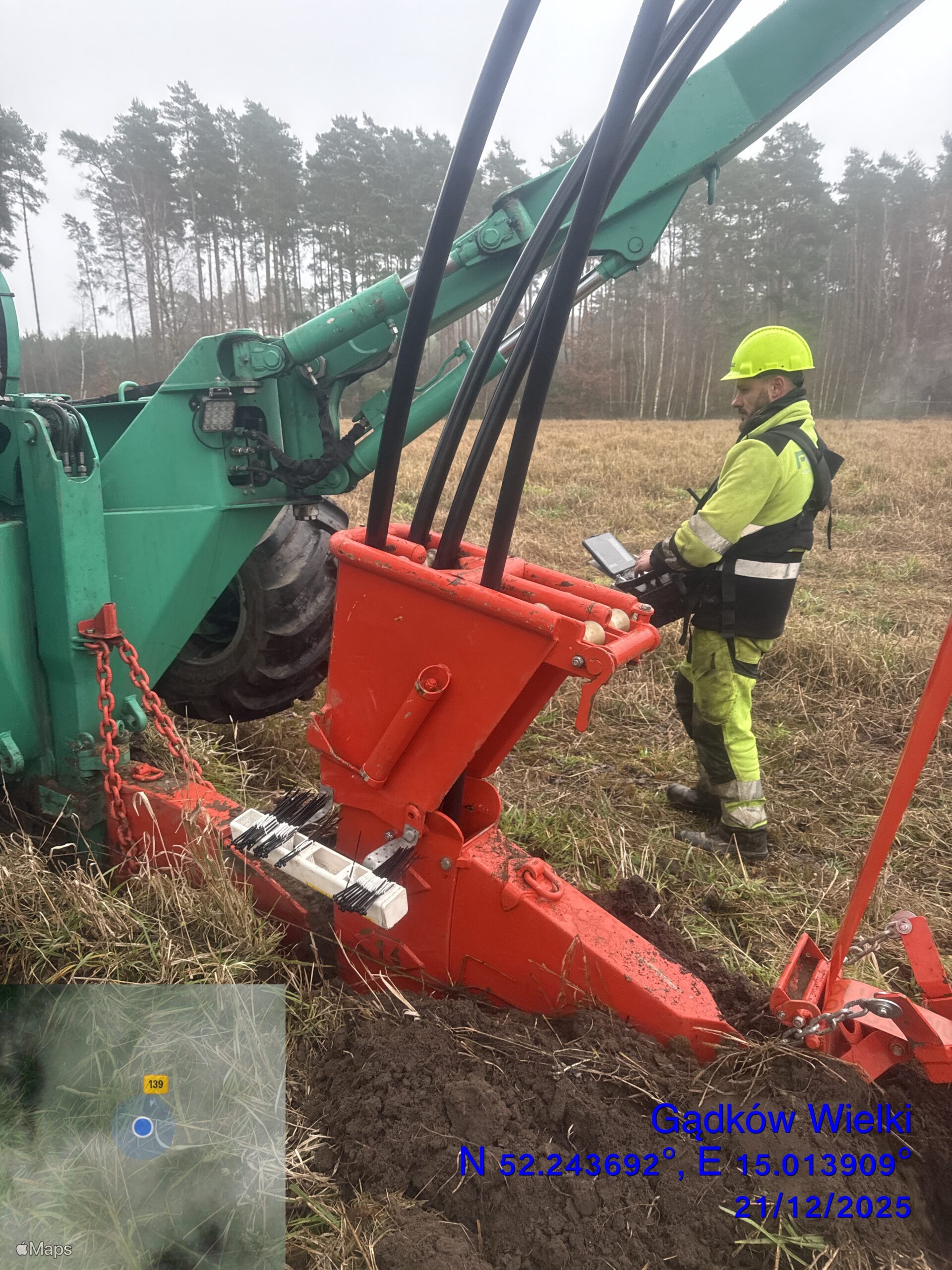

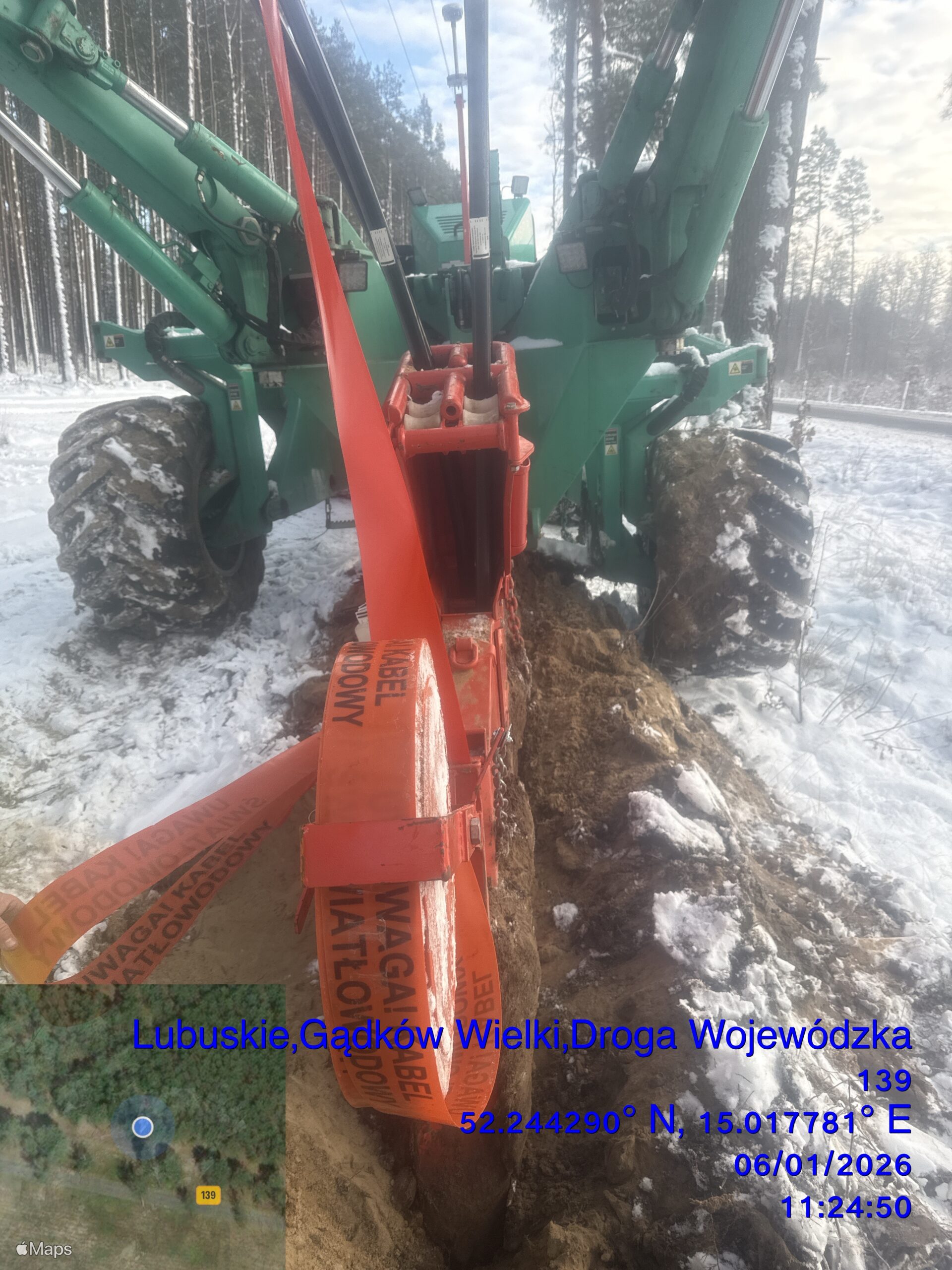

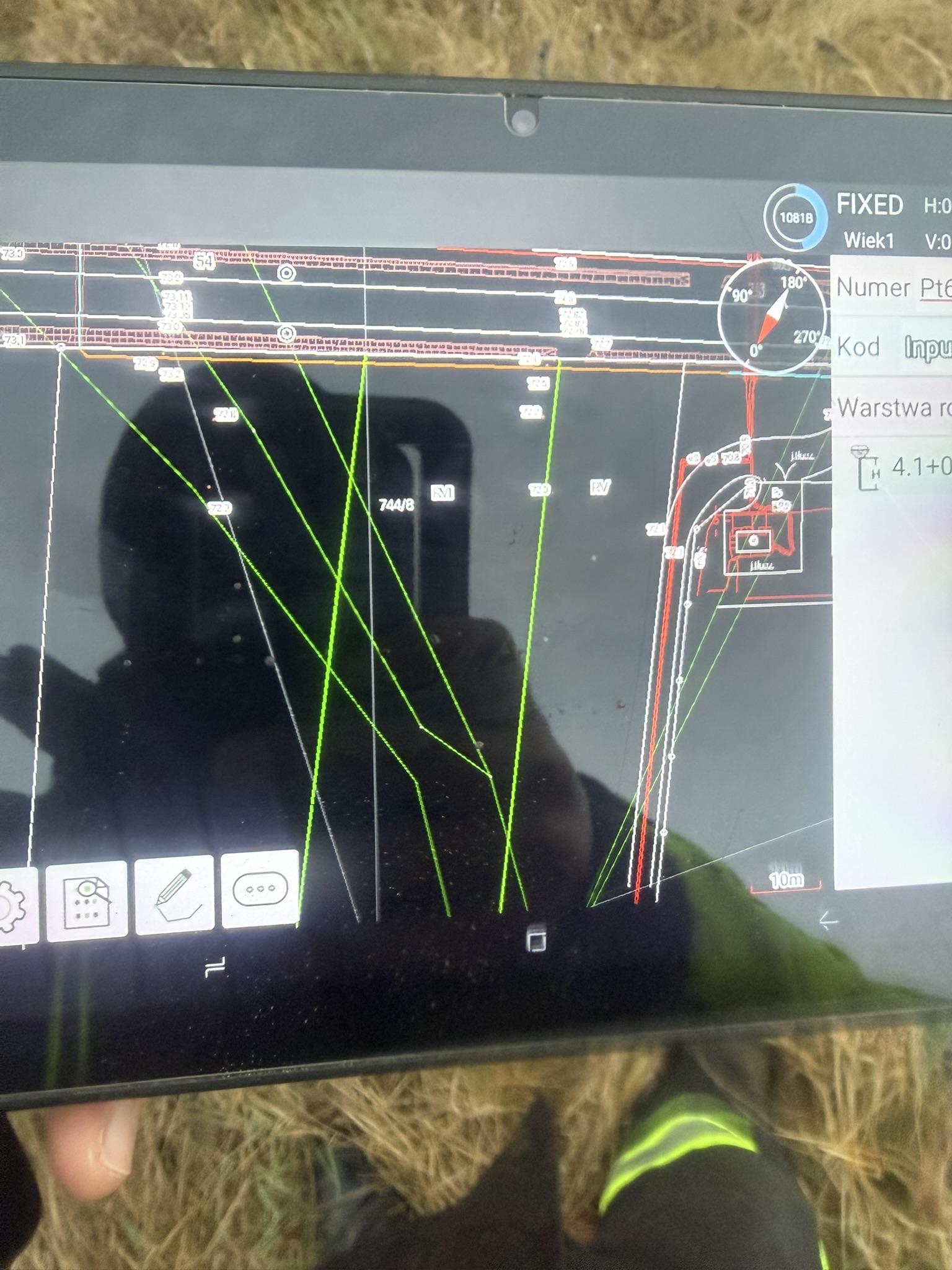

Wykonaliśmy skomplikowany przewiert sterowany (126 m długości na głębokości 4,5 m) w skrajnie niestabilnym, piaskowym podłożu
WYZWANIA INŻYNIERYJNE

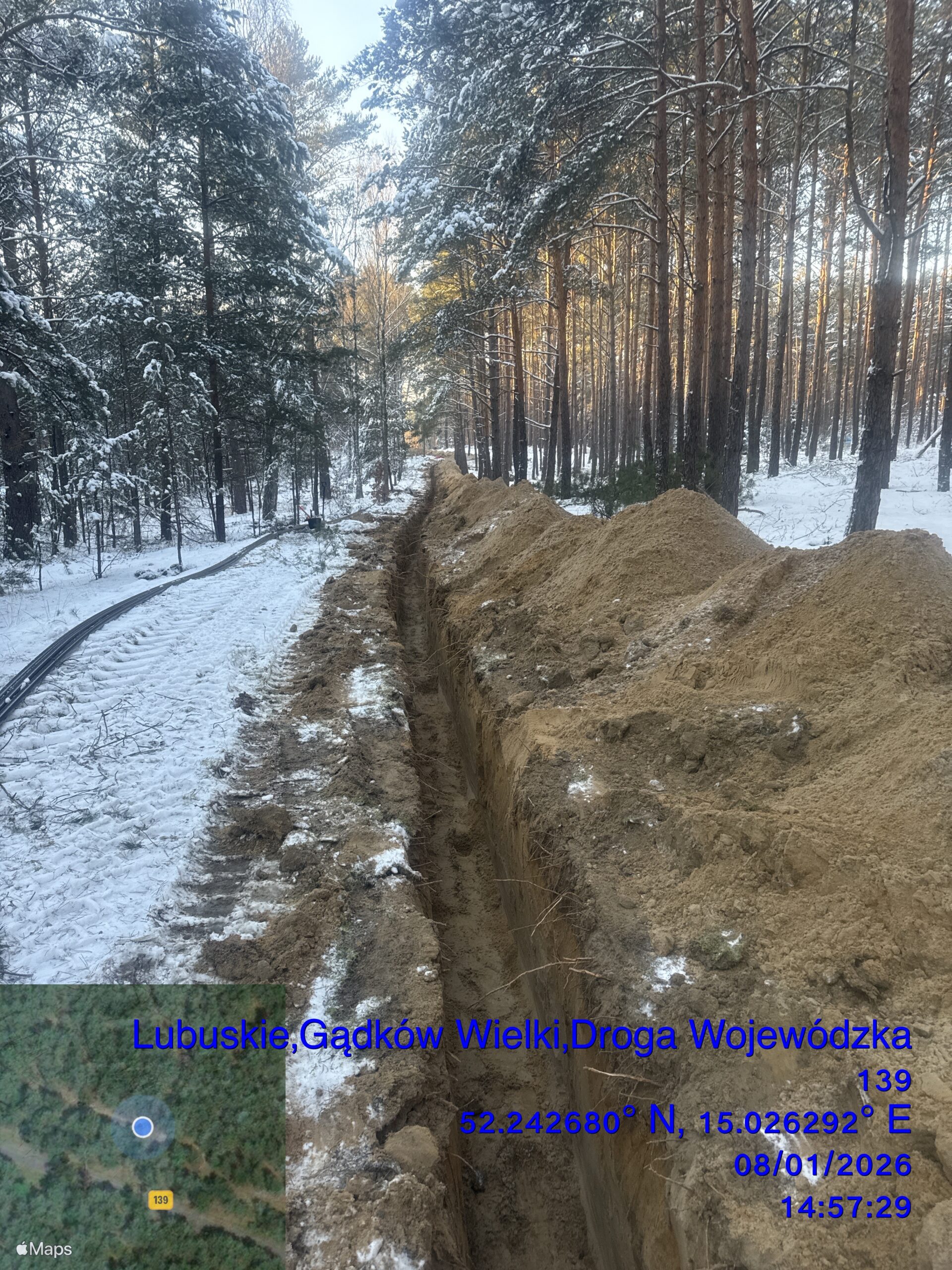

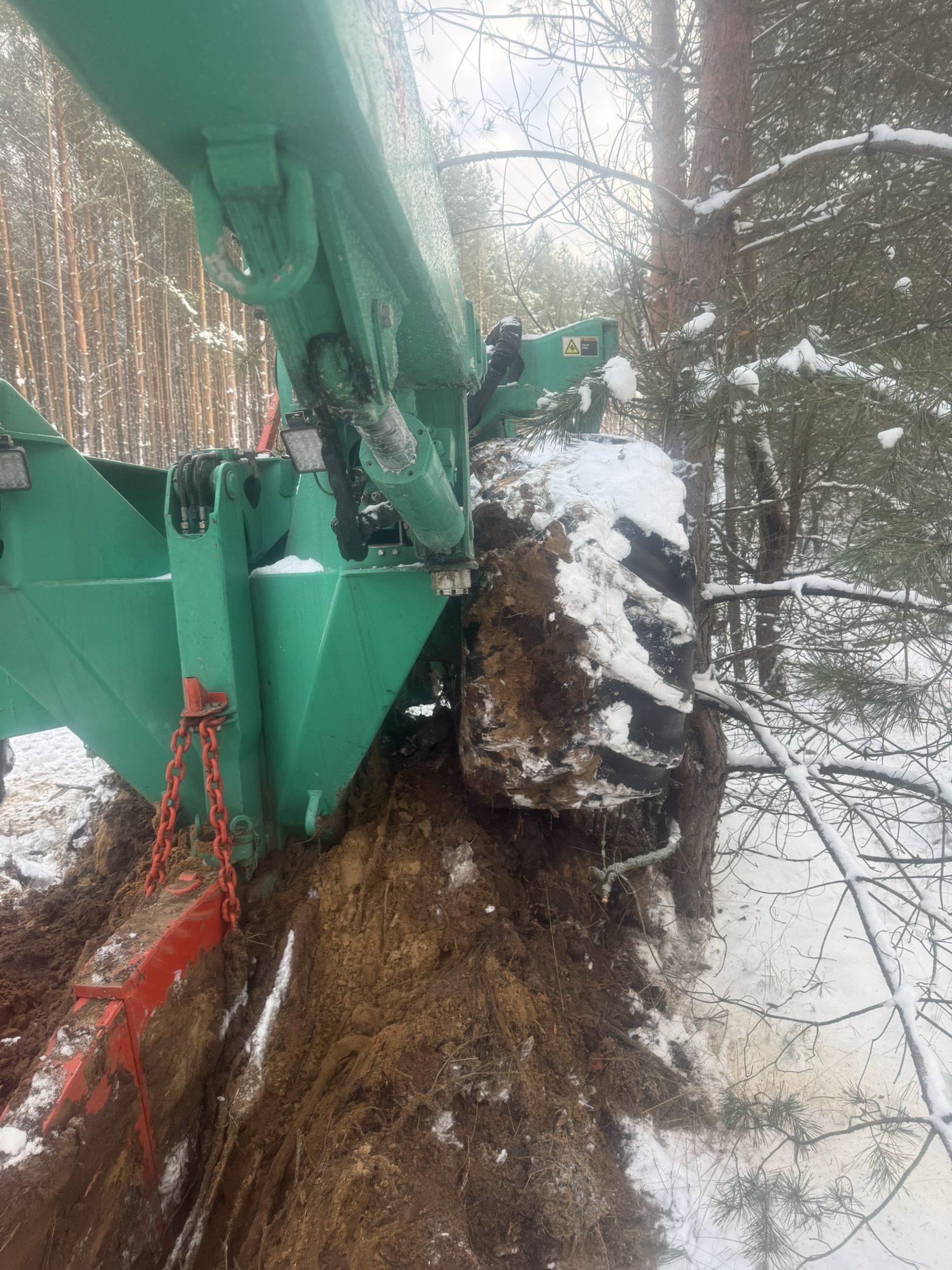

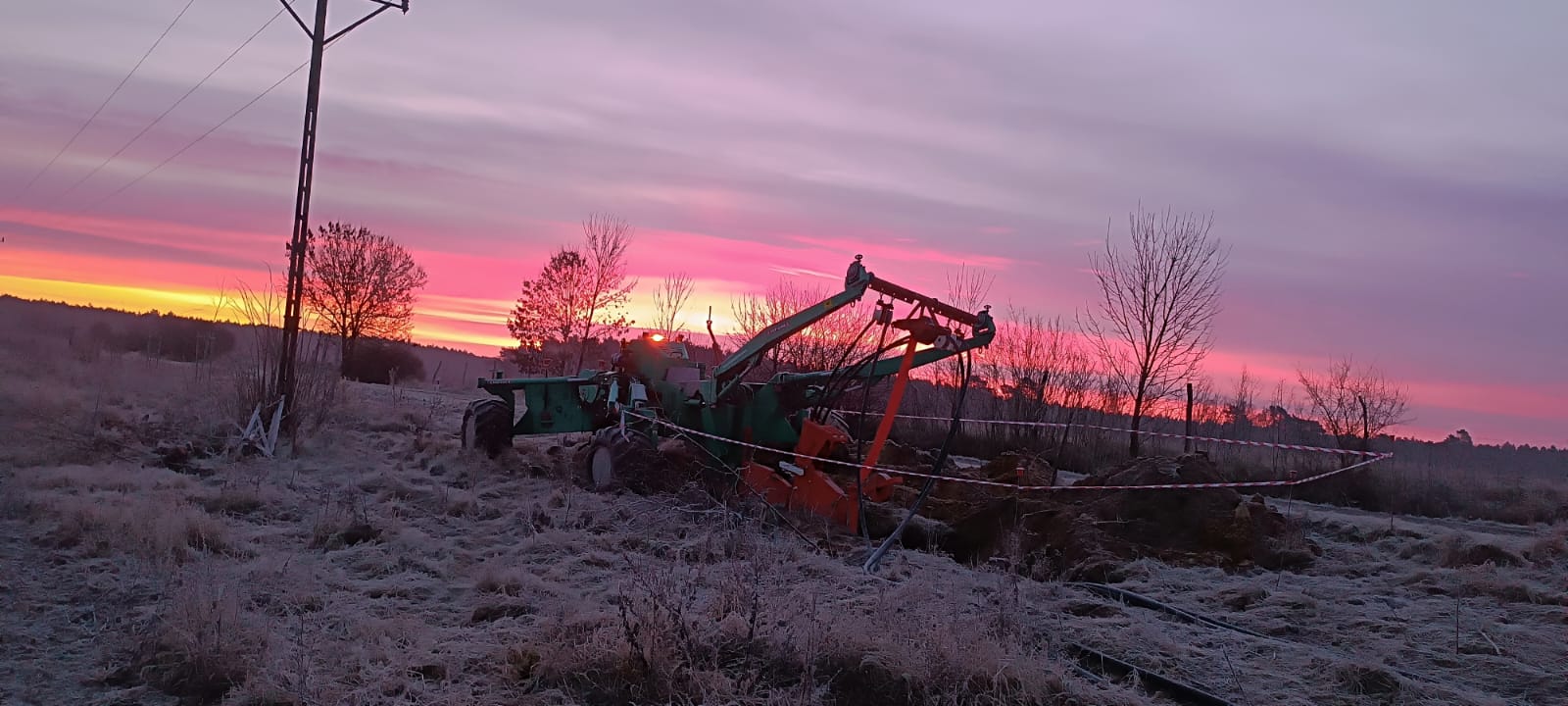

Precyzyjne płużenie w trudnym terenie leśnym
Wykorzystanie płużnika o dużej mocy, który pozwala na układanie kabla przy jednoczesnym separowaniu przeszkód podziemnych, co minimalizuje ingerencję w środowisko i przyspiesza prace.
Praca w pasie czynnej infrastruktury energetycznej

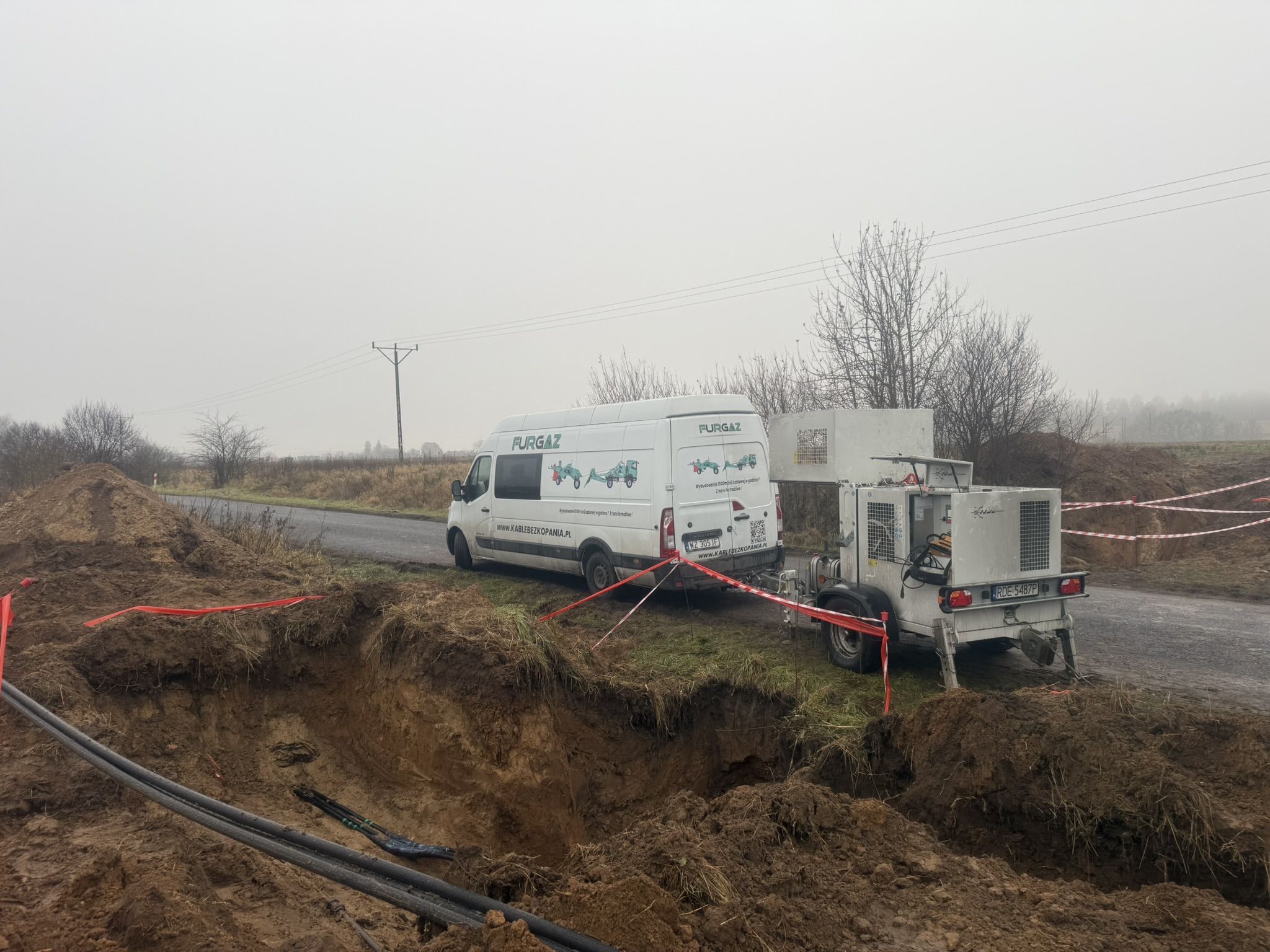

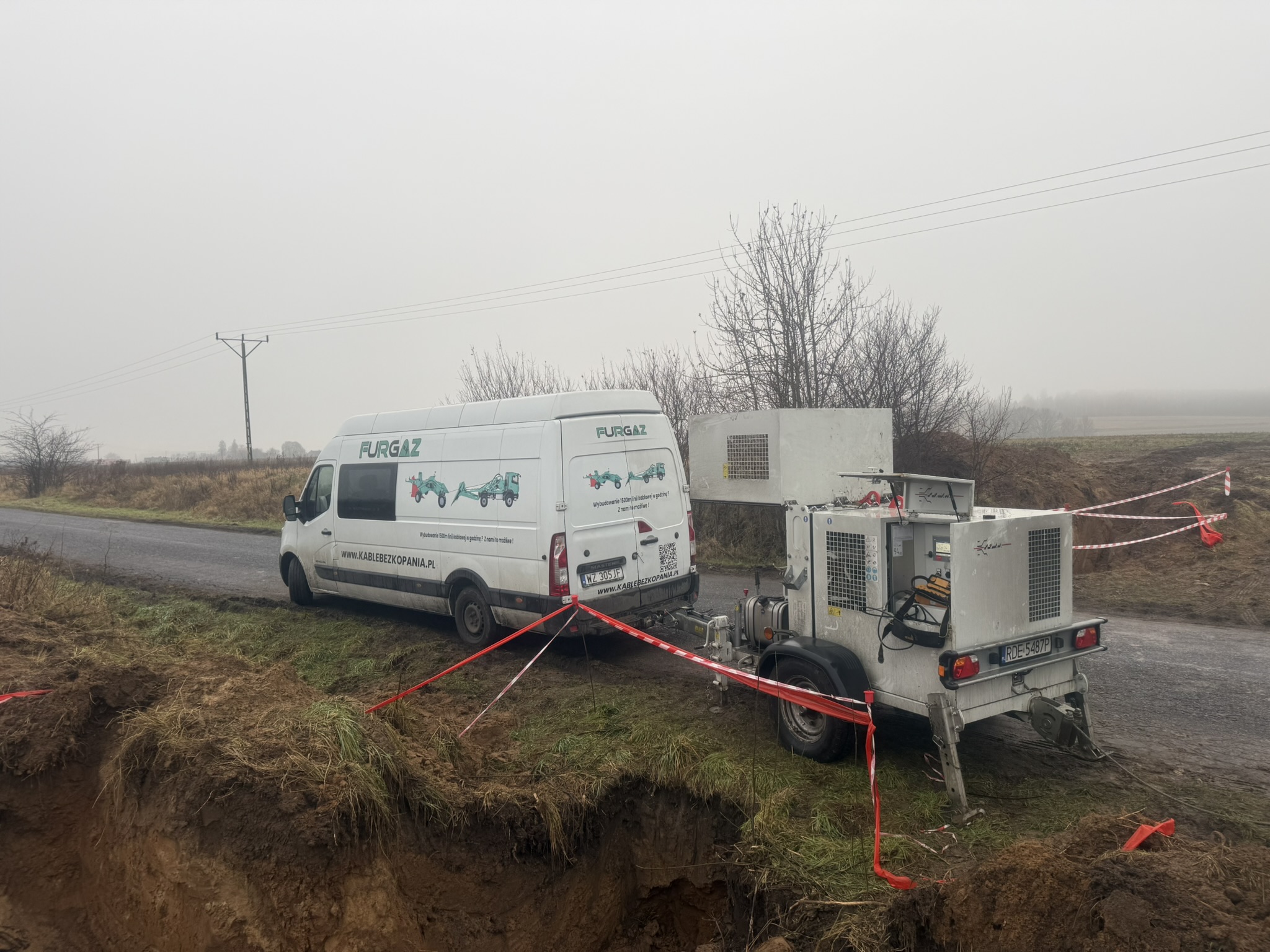

Zastosowanie zaawansowanych systemów lokalizacji i monitoringu, co pozwoliło na bezpieczne prowadzenie prac bez ryzyka uszkodzenia istniejących sieci i przerw w dostawie prądu.
PROCES OD A DO Z
🌀Analiza i Optymalizacja Zakupowa

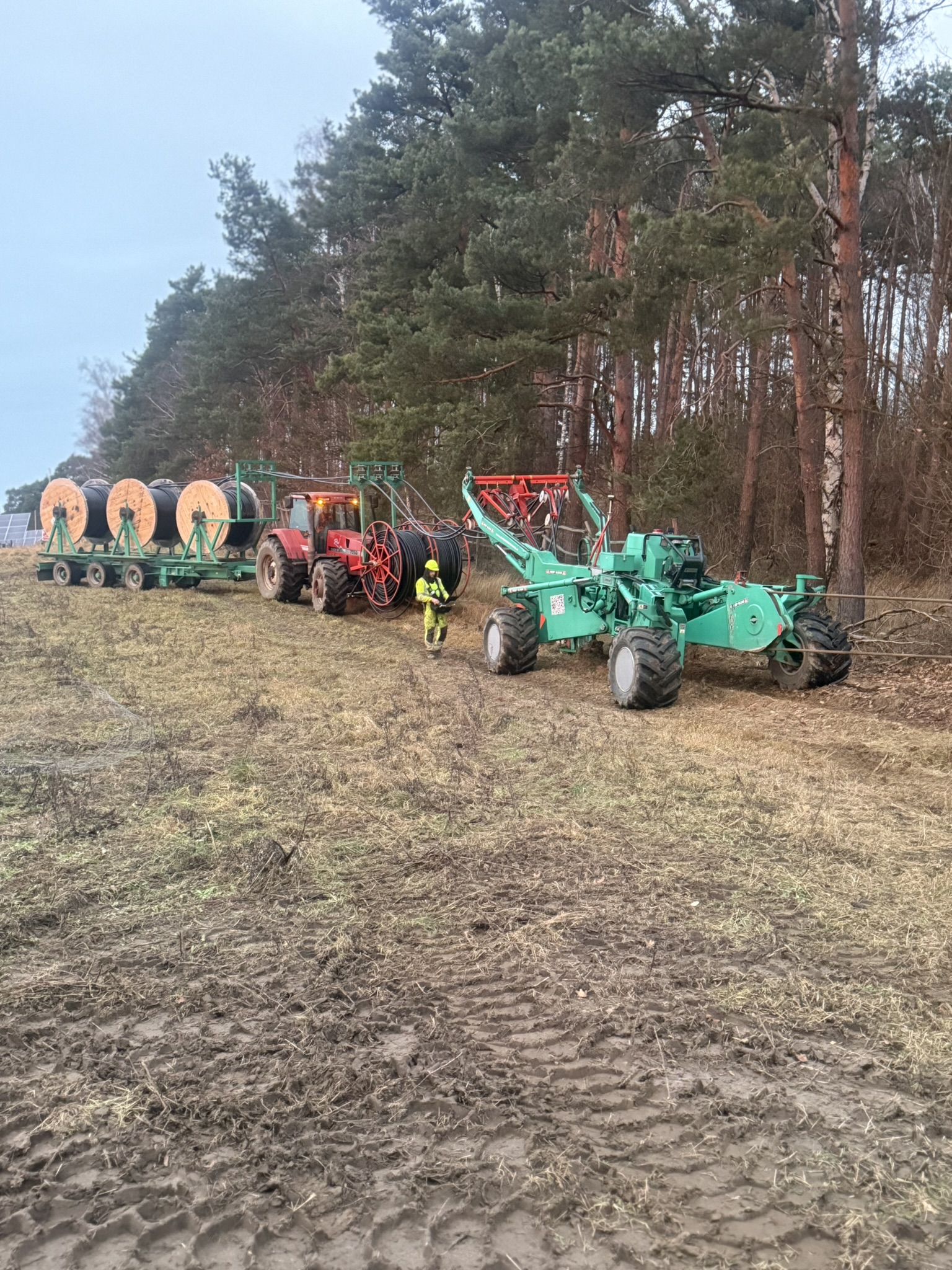

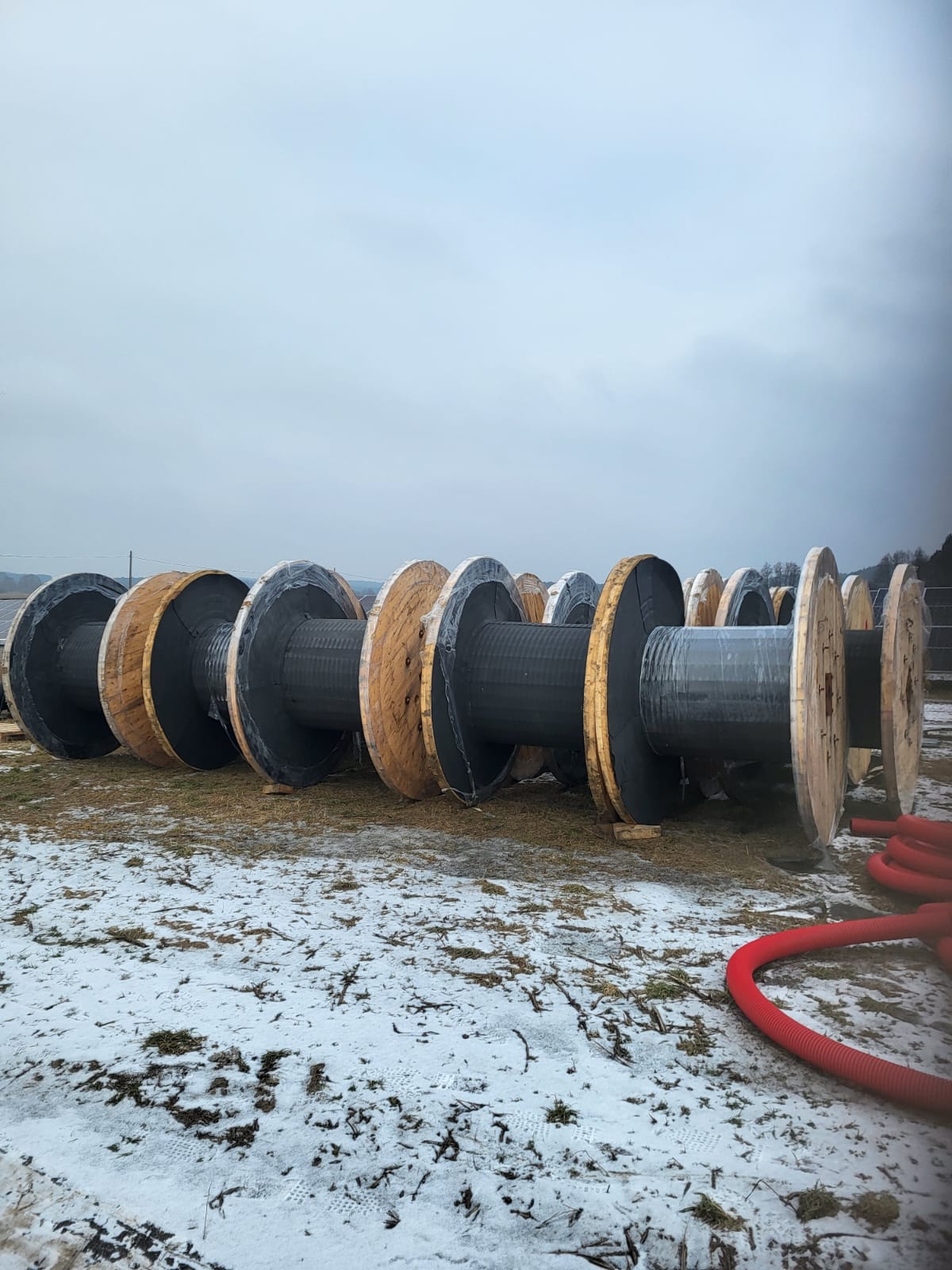

Na starcie analizujemy dokumentację techniczną i dobieramy optymalną technologię (płużenie vs przewierty). Dzięki naszym zakupom grupowym, już na tym etapie zabezpieczamy dostępność materiałów (kable SN, rury RHDPE) w najlepszych cenach rynkowych.

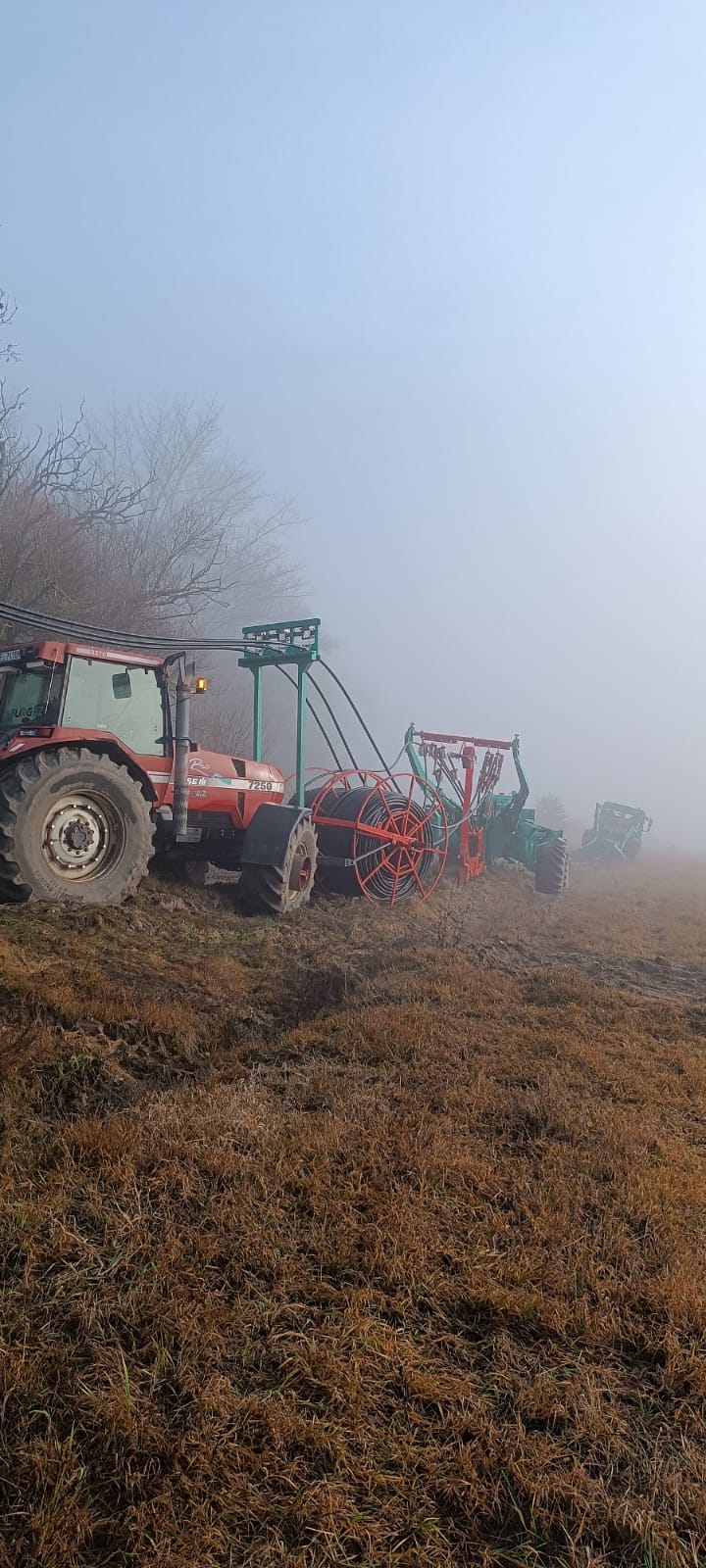

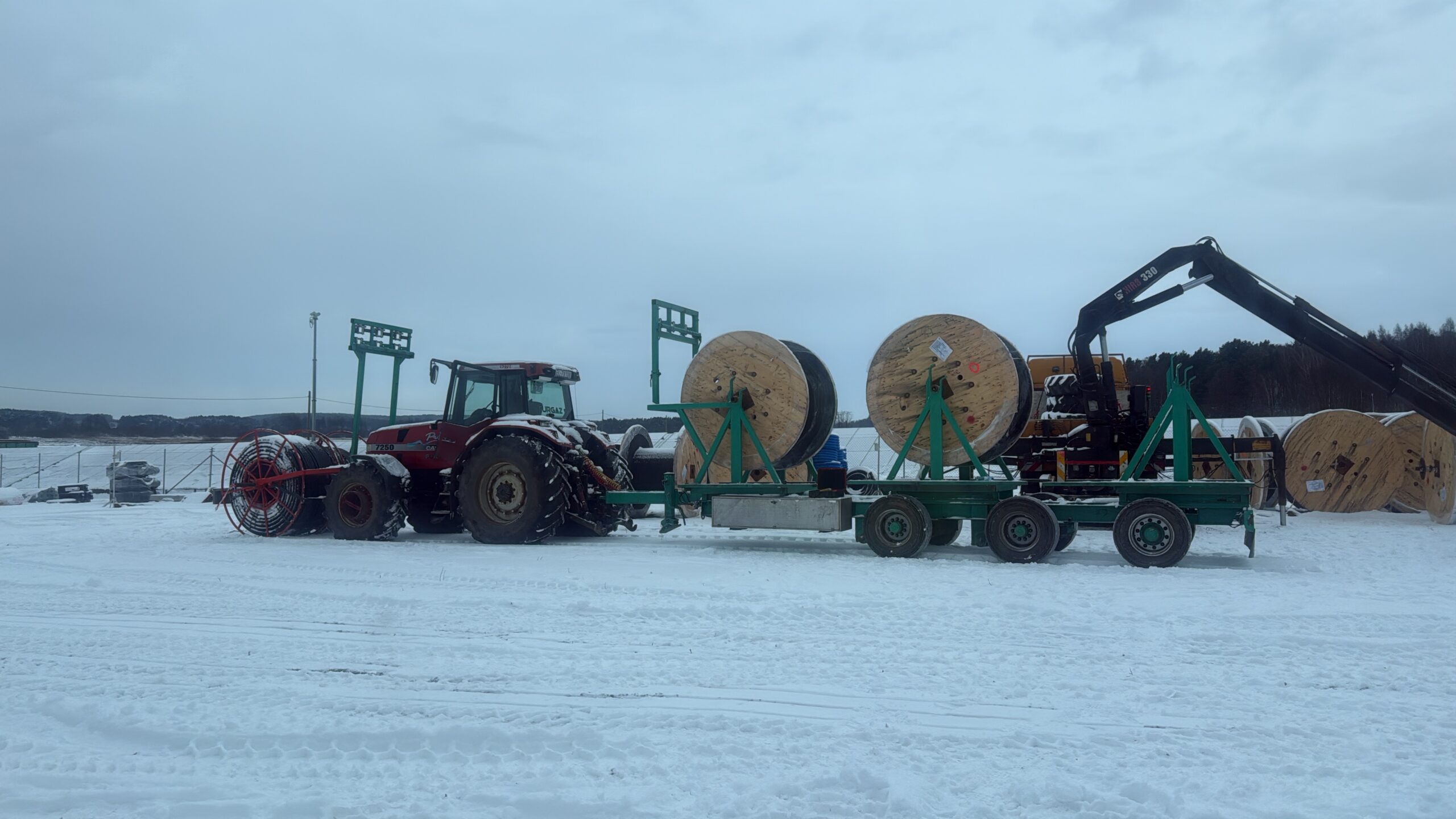

🌀Mobilizacja i Logistyka Zimowa

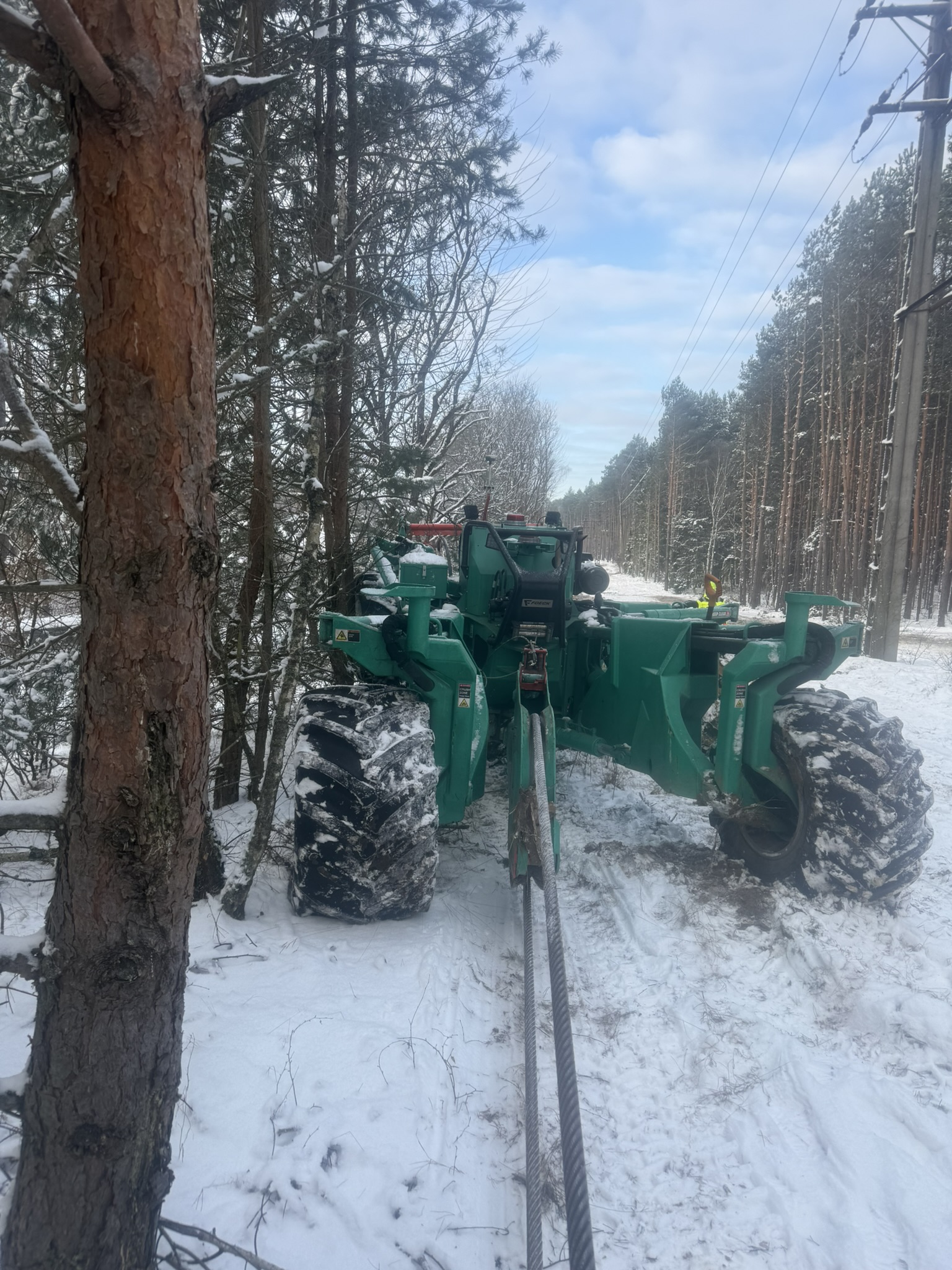

Nie czekamy na sezon. Przygotowujemy flotę maszynową do pracy w każdych warunkach – w tym w ekstremalnych temperaturach do -14°C. Organizujemy zaplecze budowy tak, aby przerwy świąteczne czy pogodowe nie wpłynęły na termin końcowy.

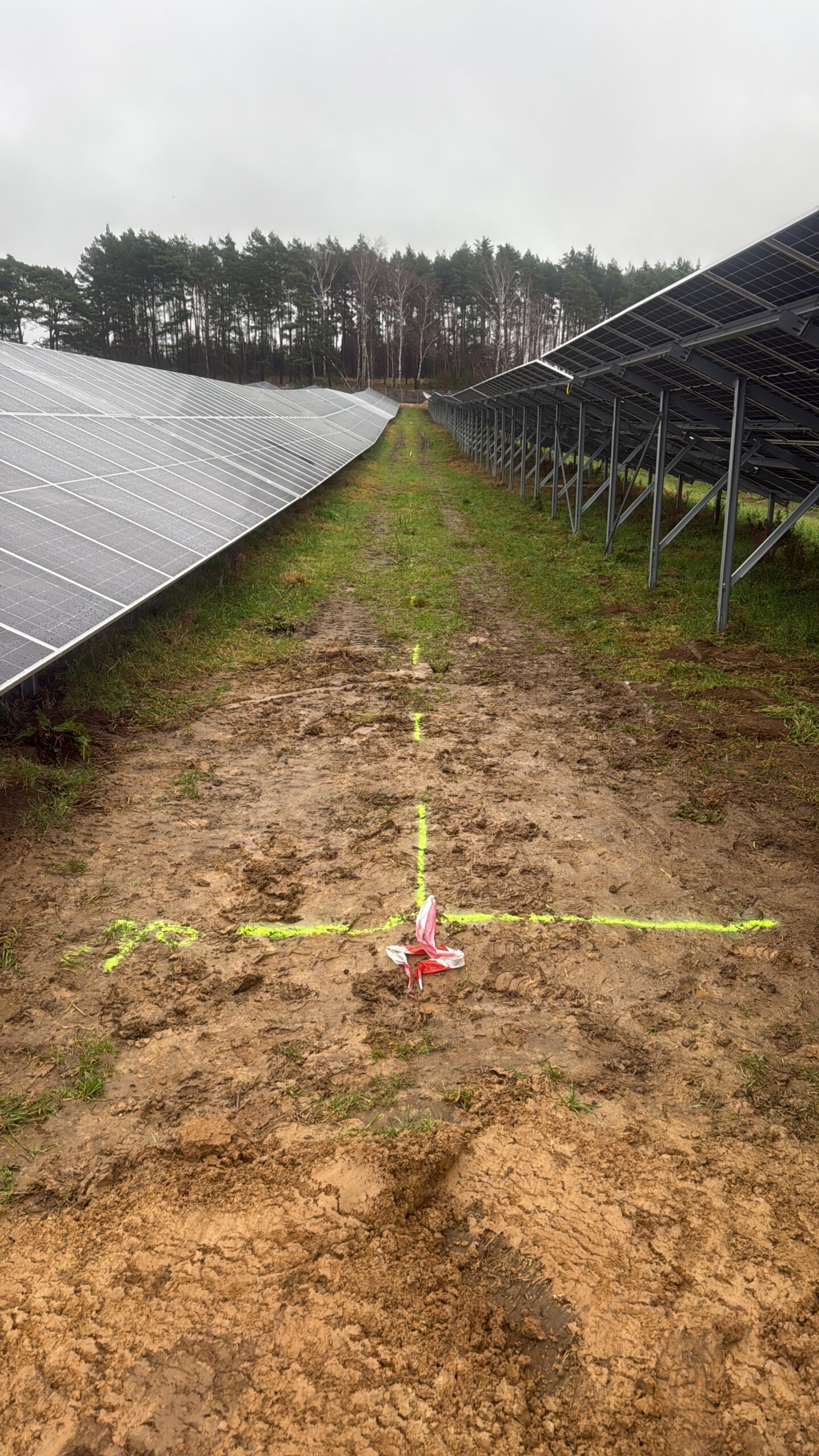

Precyzyjna Realizacja Terenowa

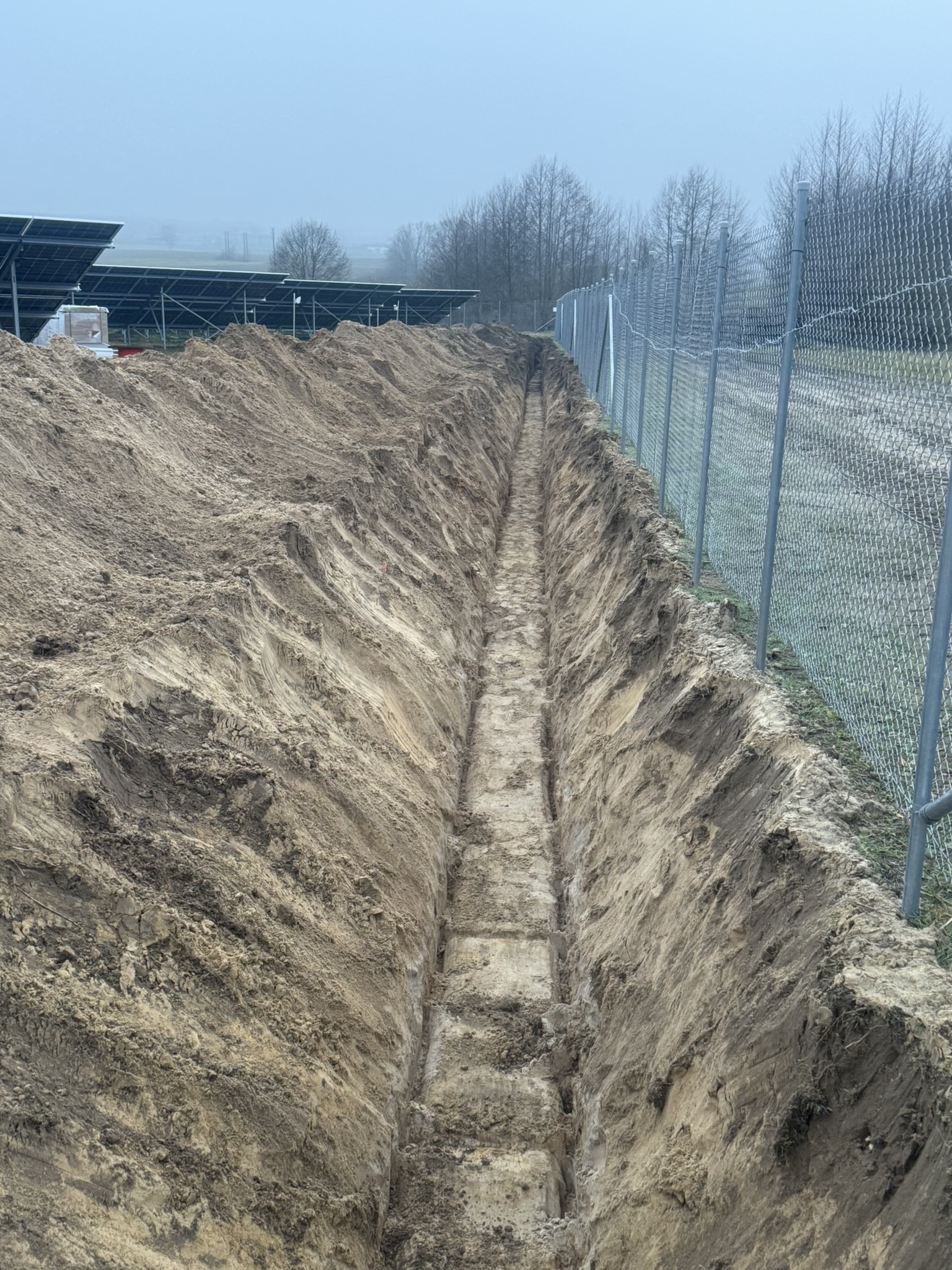

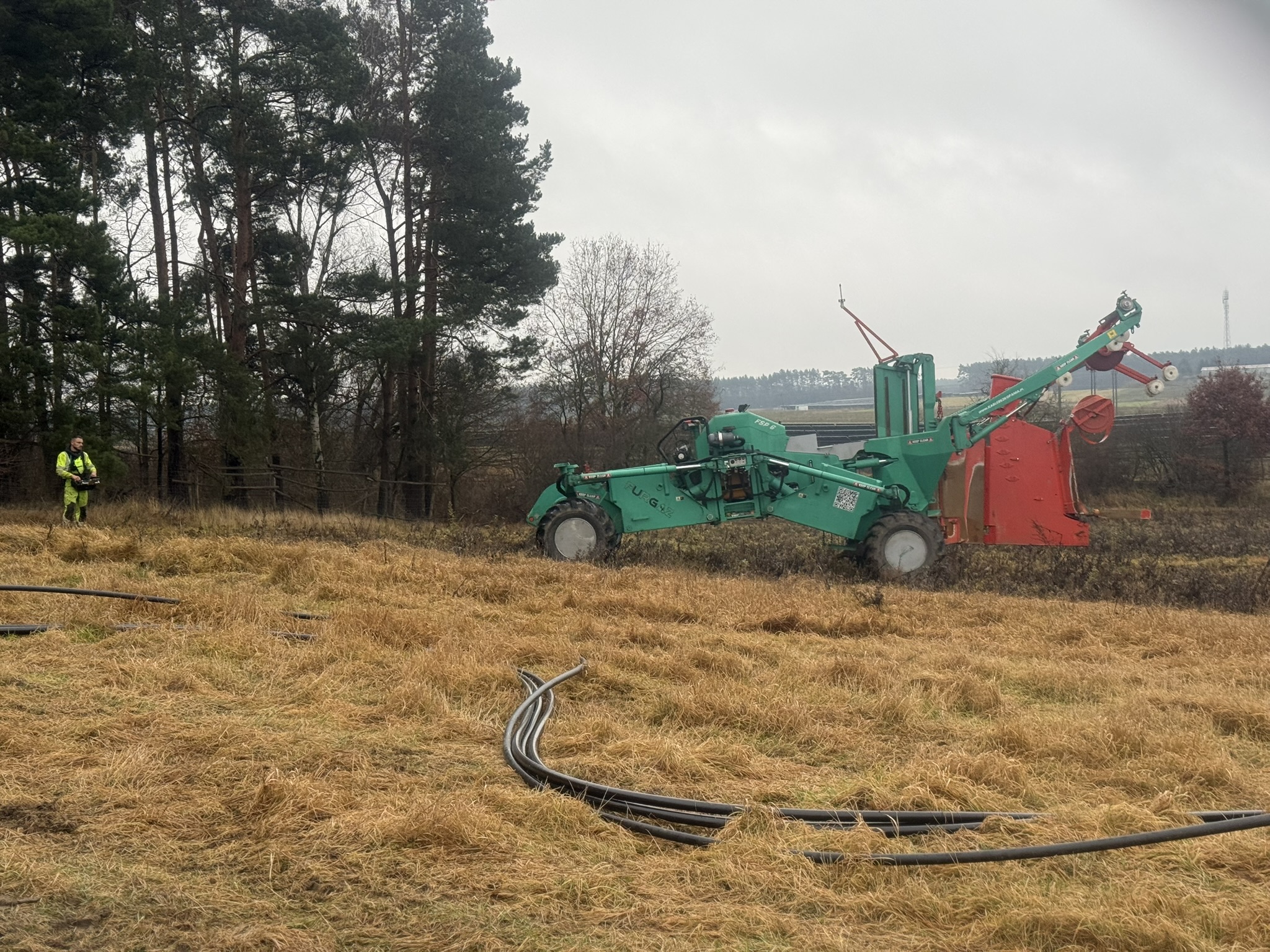

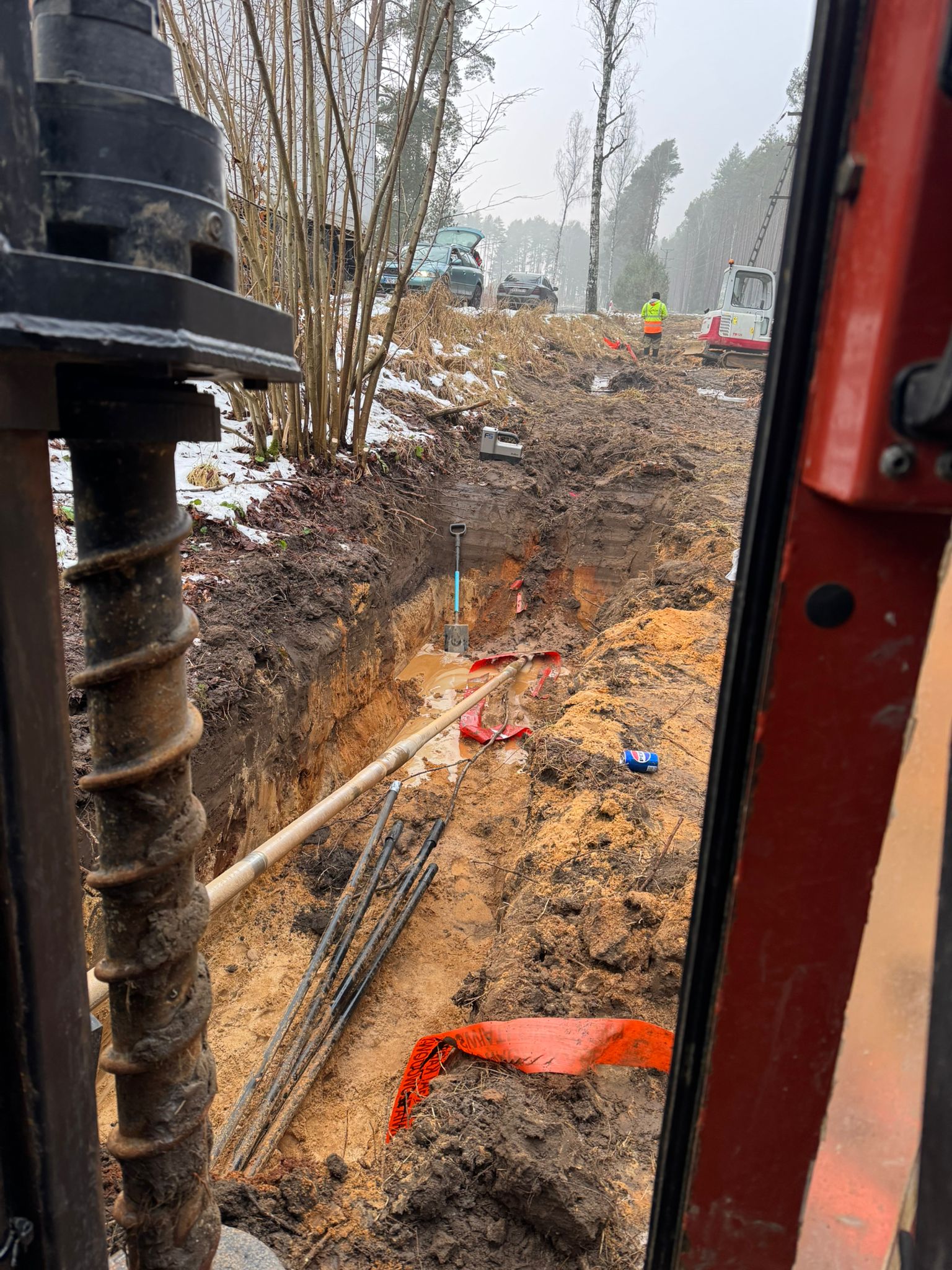

Przechodzimy do fazy wykonawczej, wykorzystując trzy kluczowe metody: Błyskawiczne układanie kabli w terenach leśnych i rolnych. Bezinwazyjne przejścia pod przeszkodami (drogi, cieki wodne). Precyzyjne prace w miejscach wymagających tradycyjnego podejścia.
Parametry realizowanej inwestycji:
6 500 m – Całkowita długość linii.
10 MW – Moc przyłączanej elektrowni PV.
15 kV – Napięcie budowanej linii kablowej (400/25mm²).

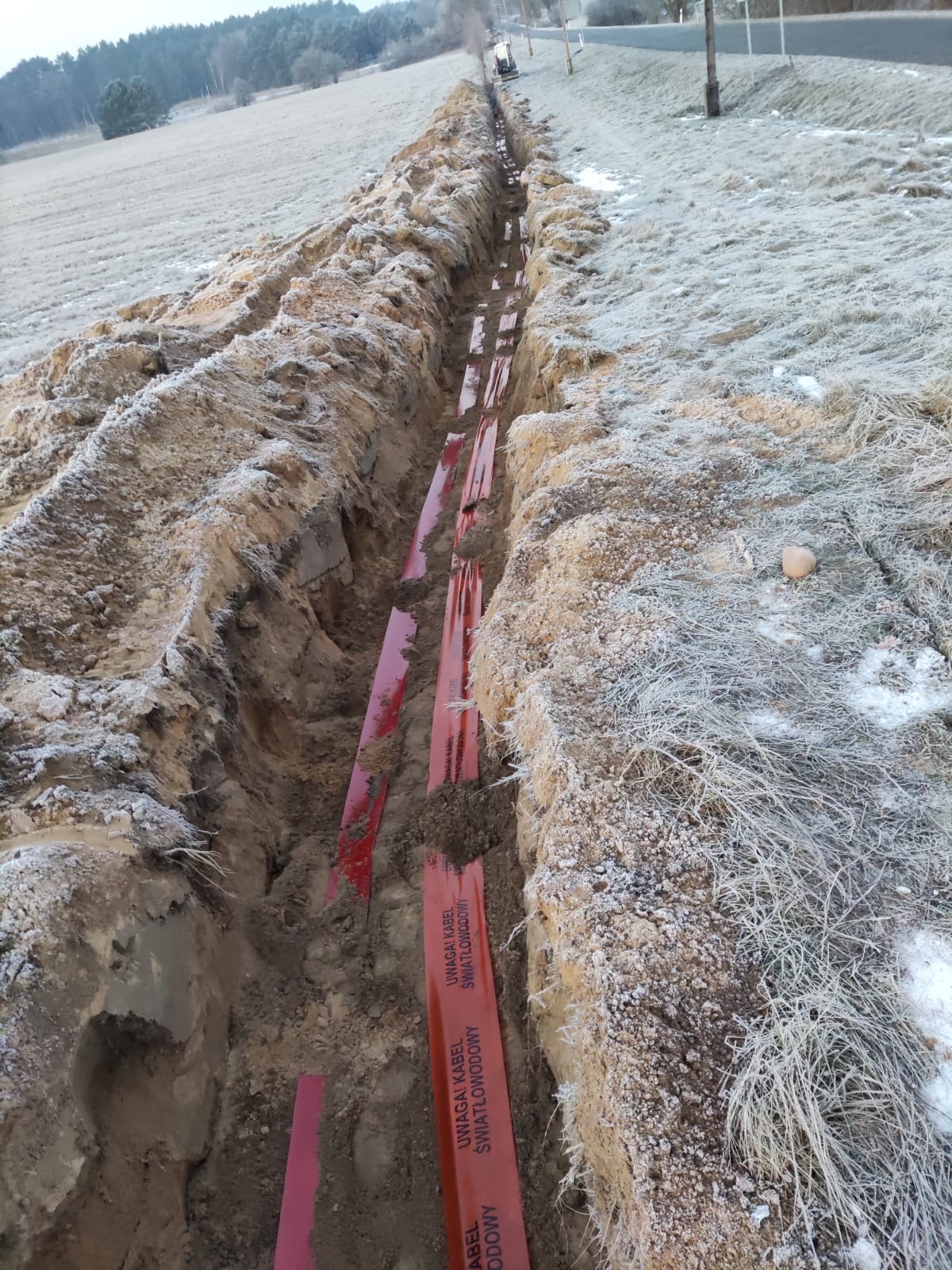

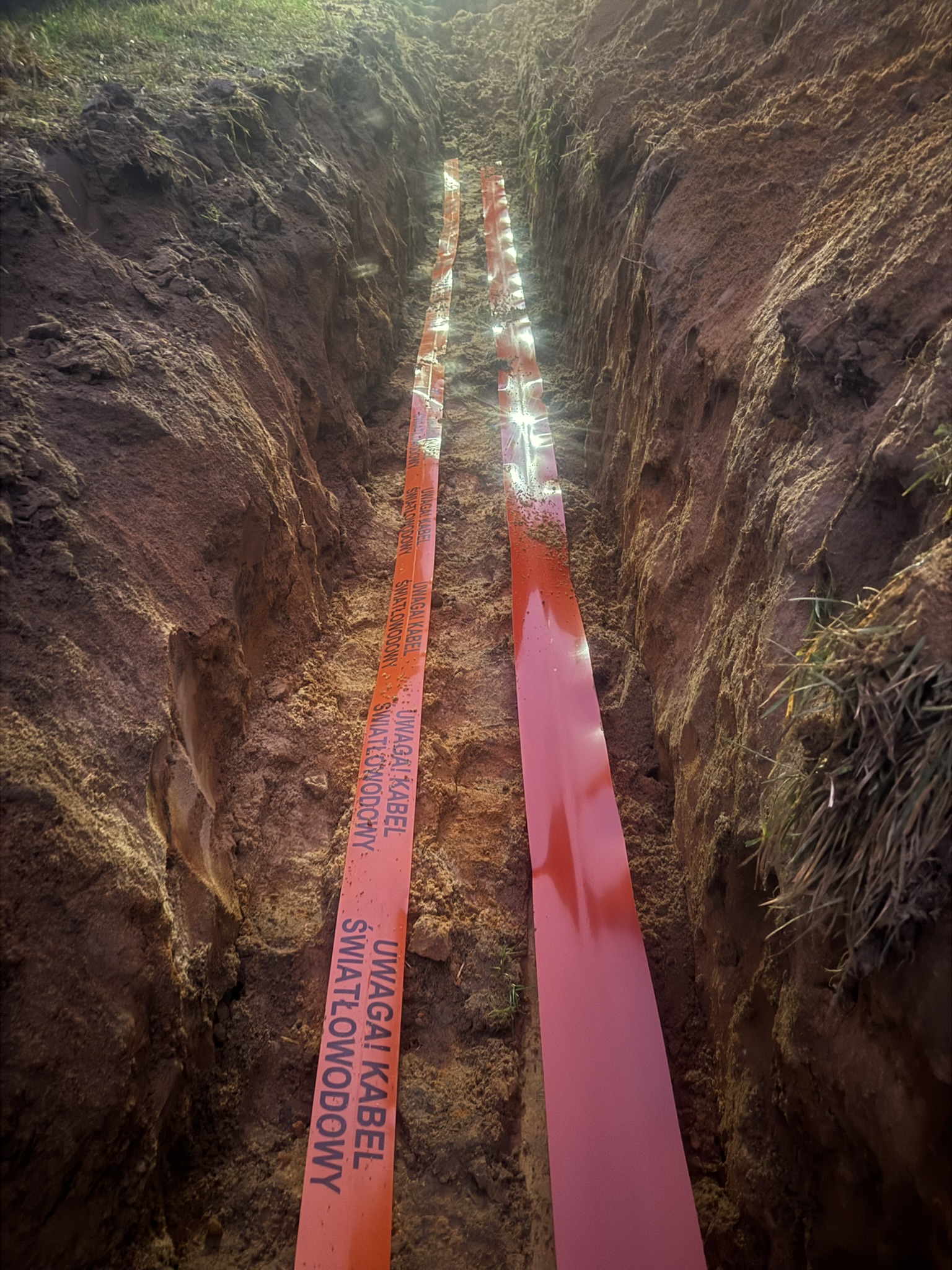

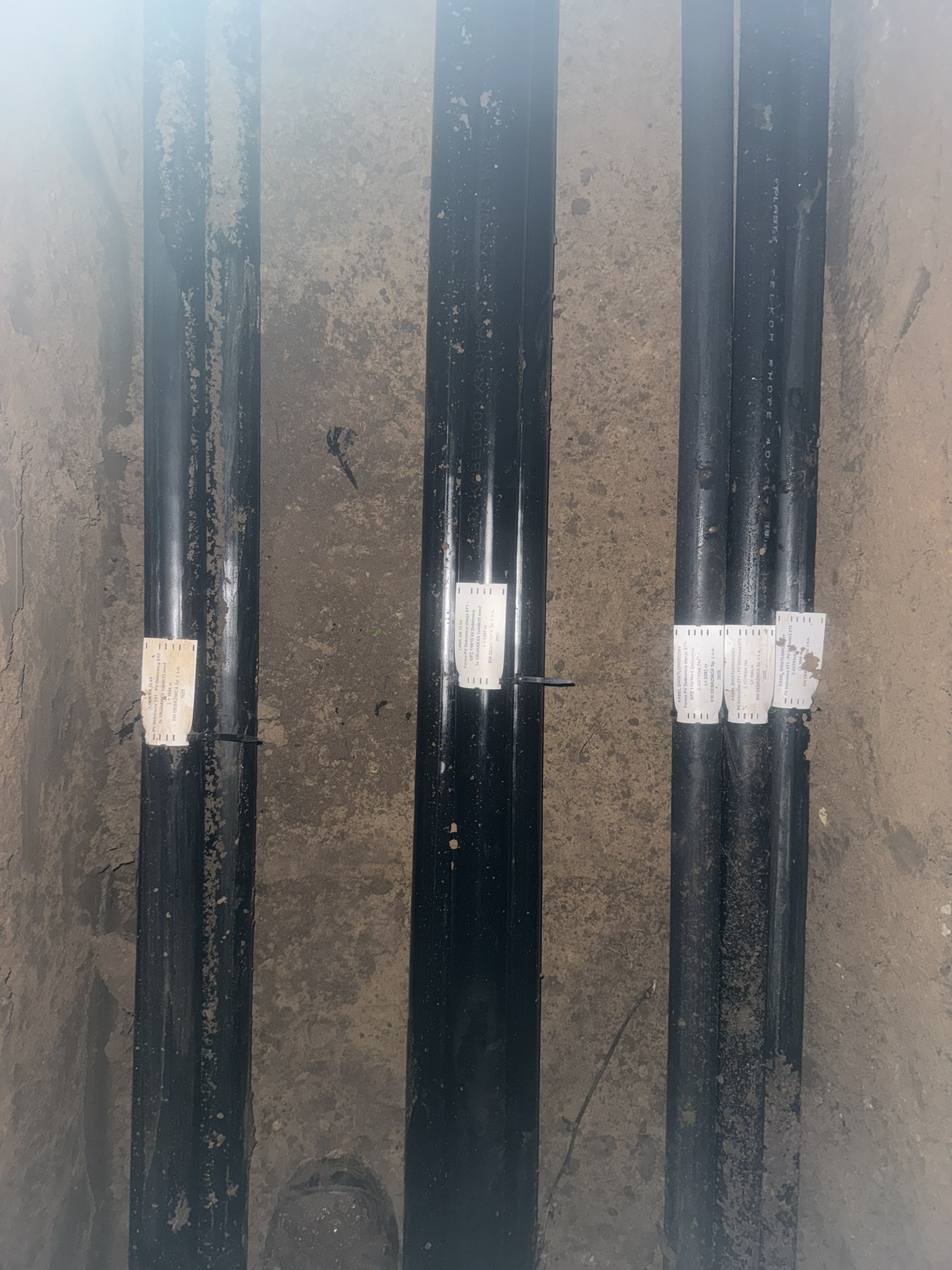

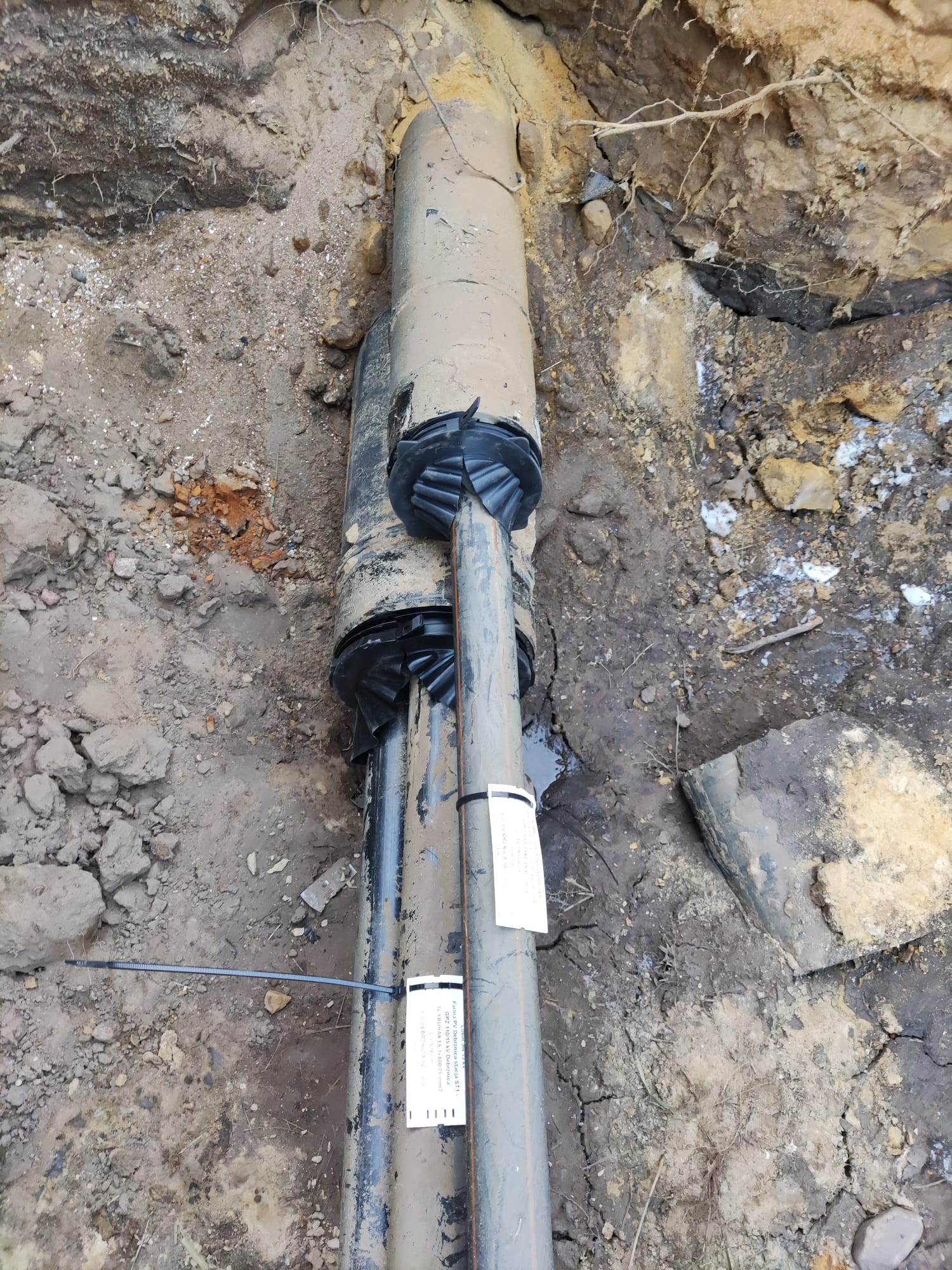

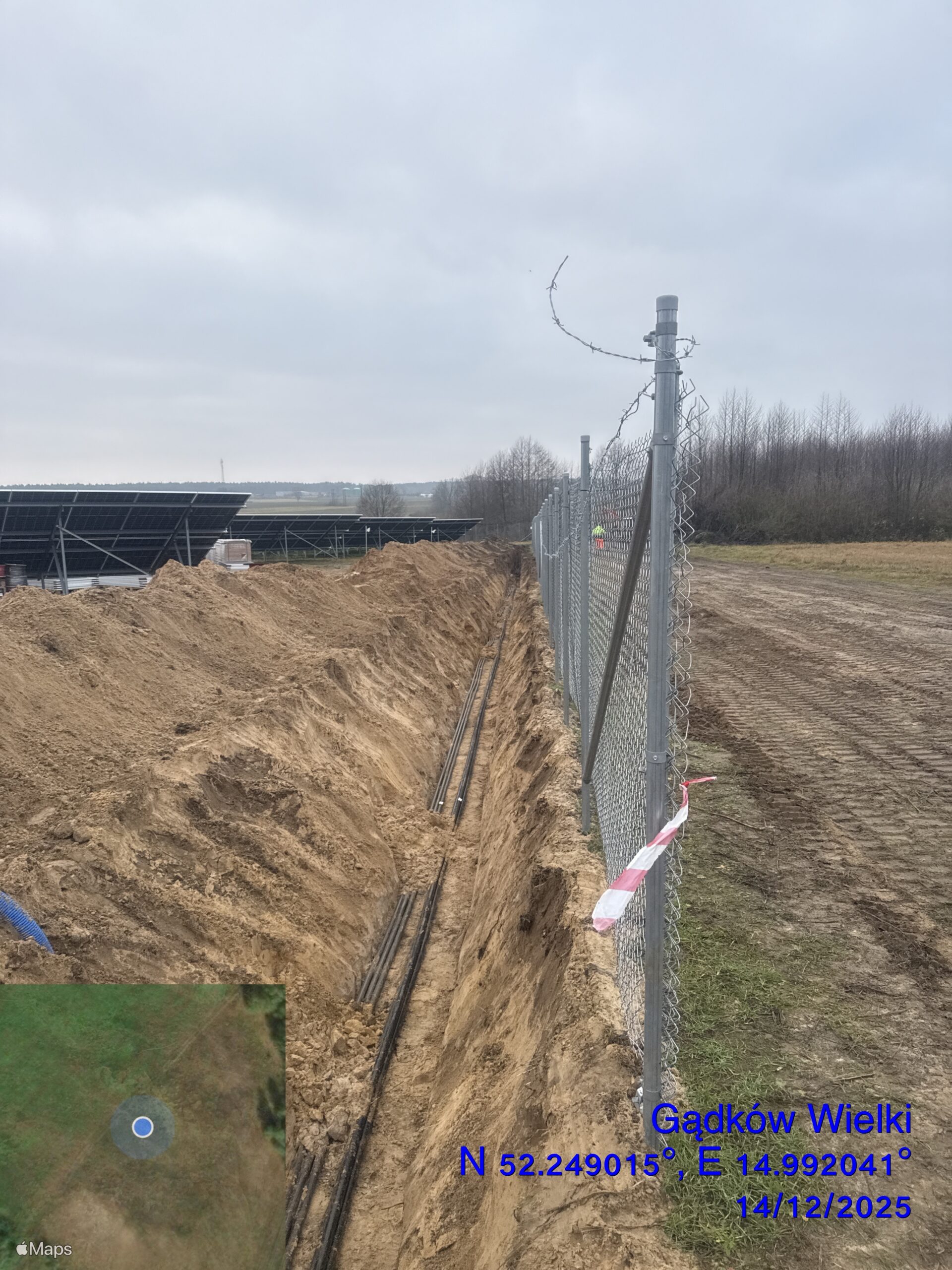

RHDPE 40 – Kanalizacja światłowodowa.

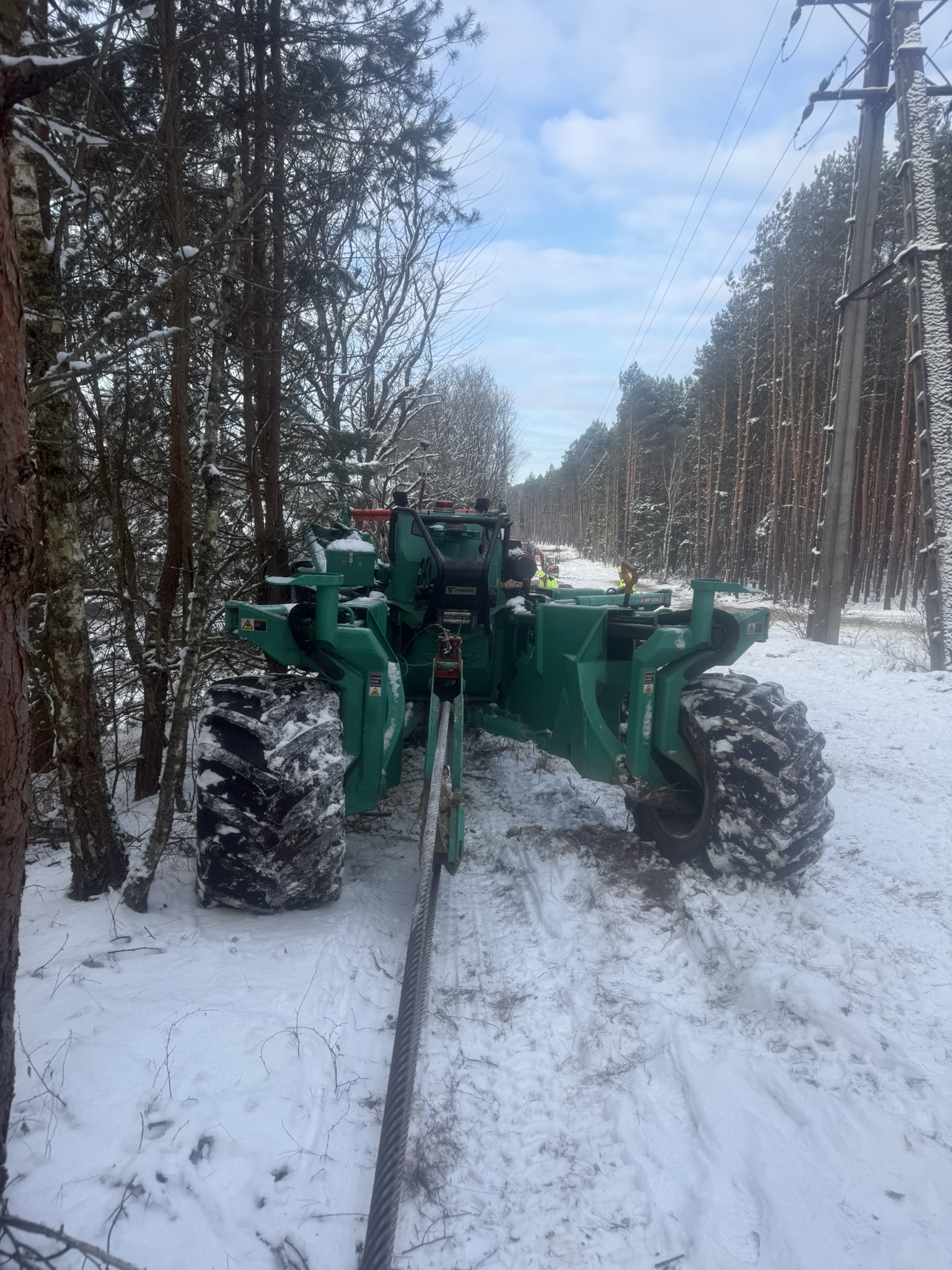

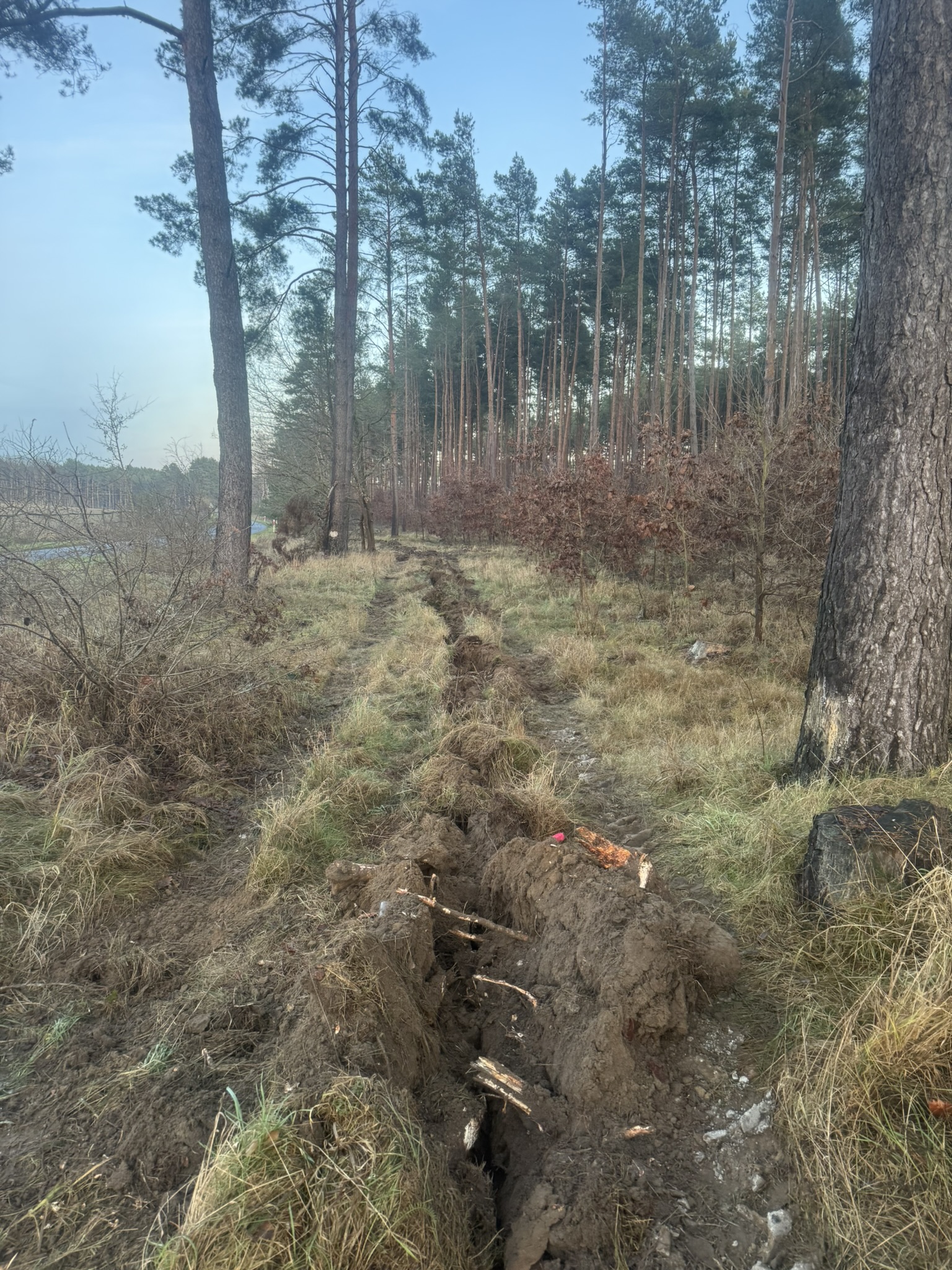

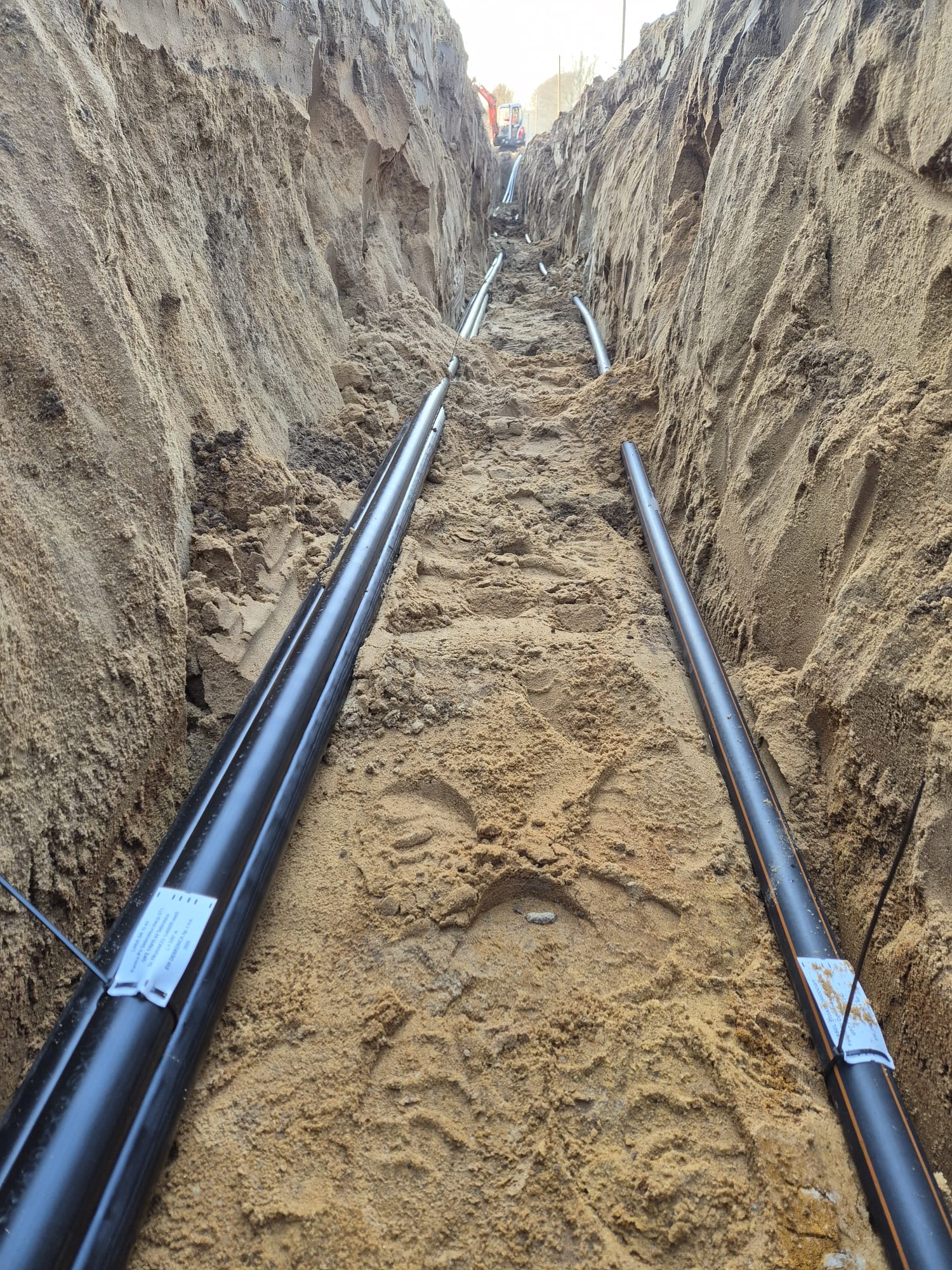

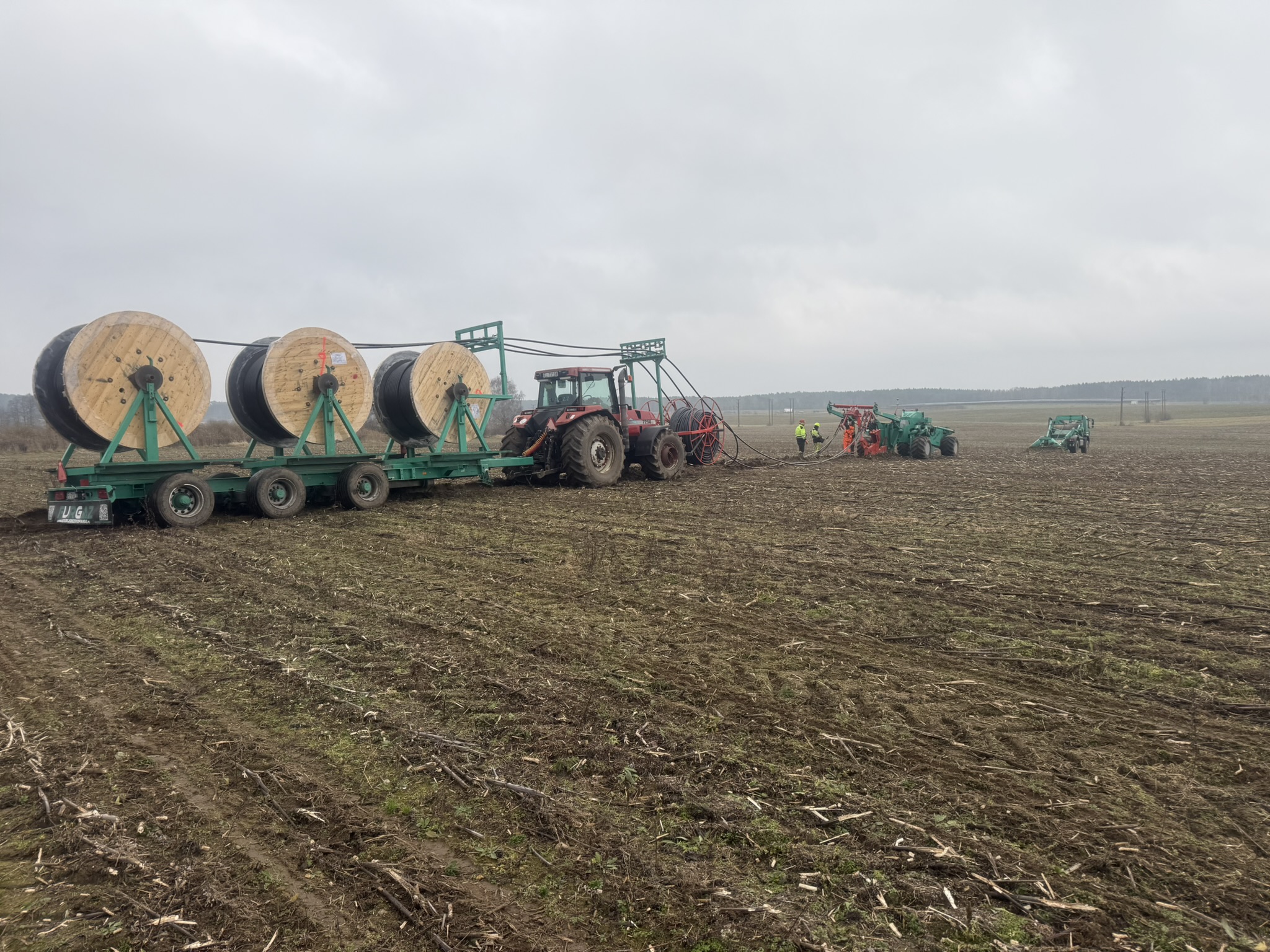

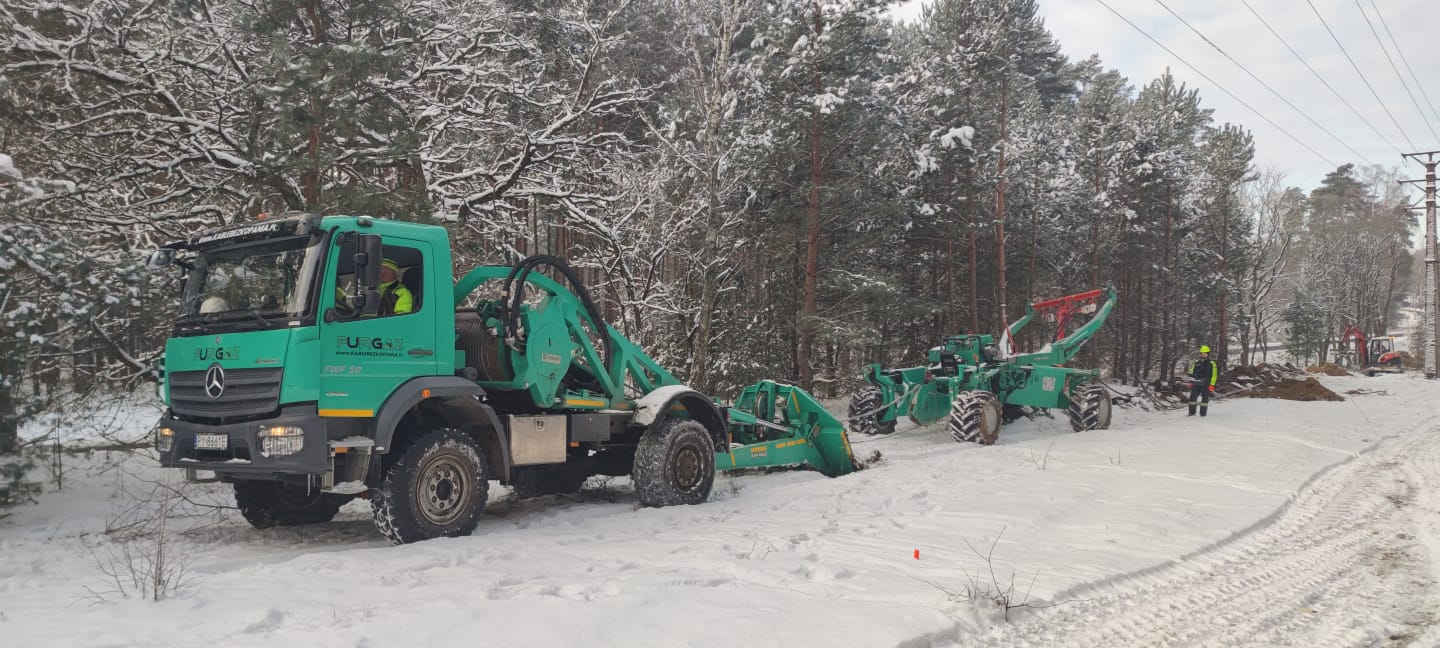

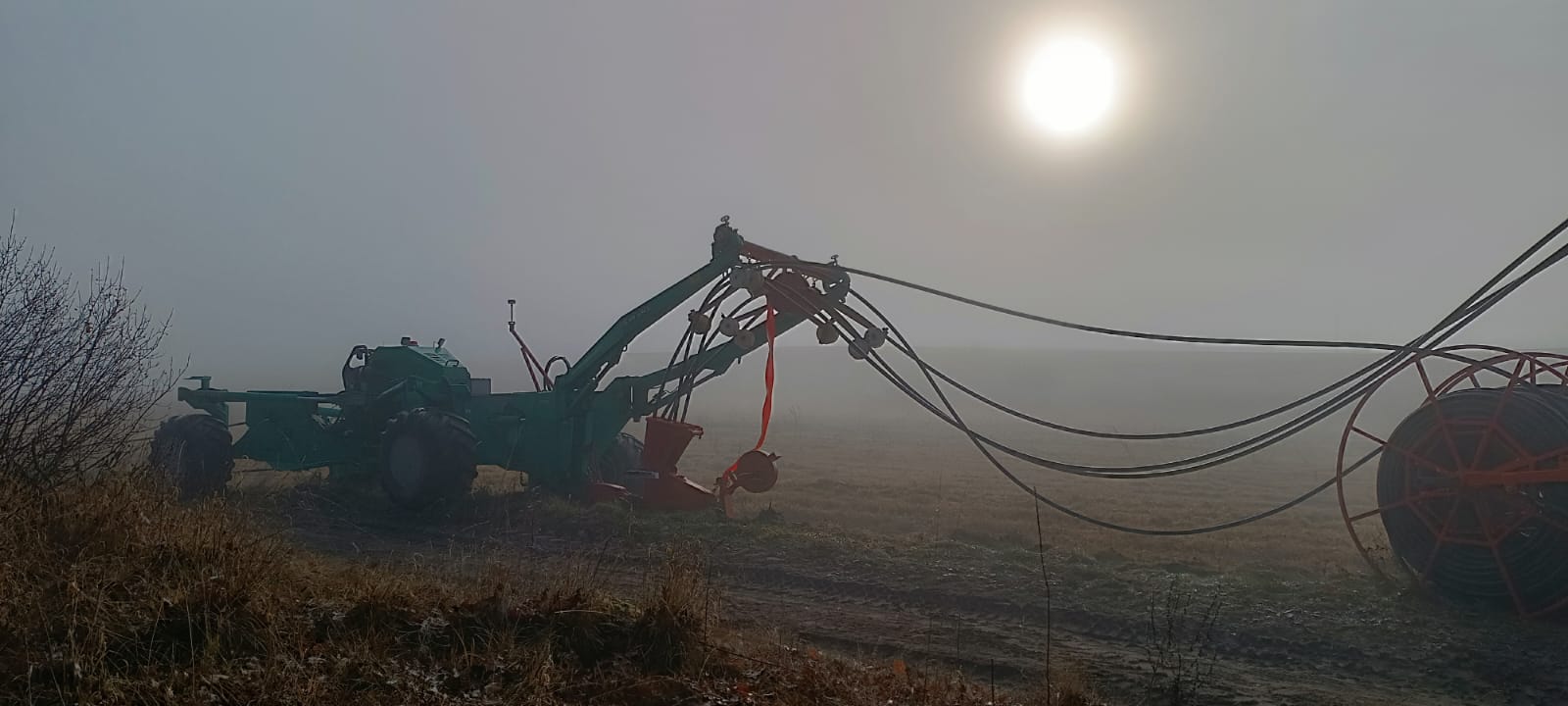

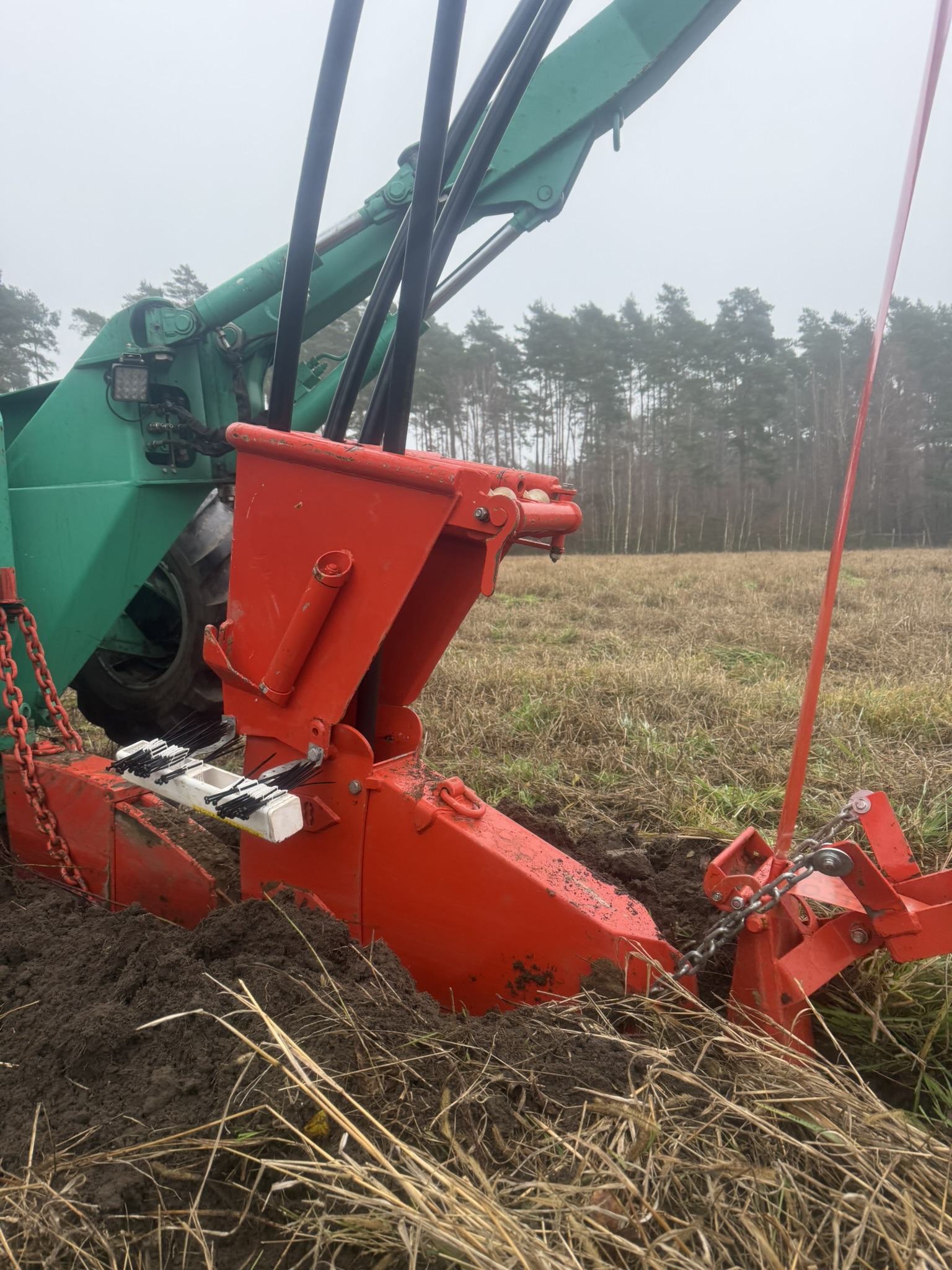

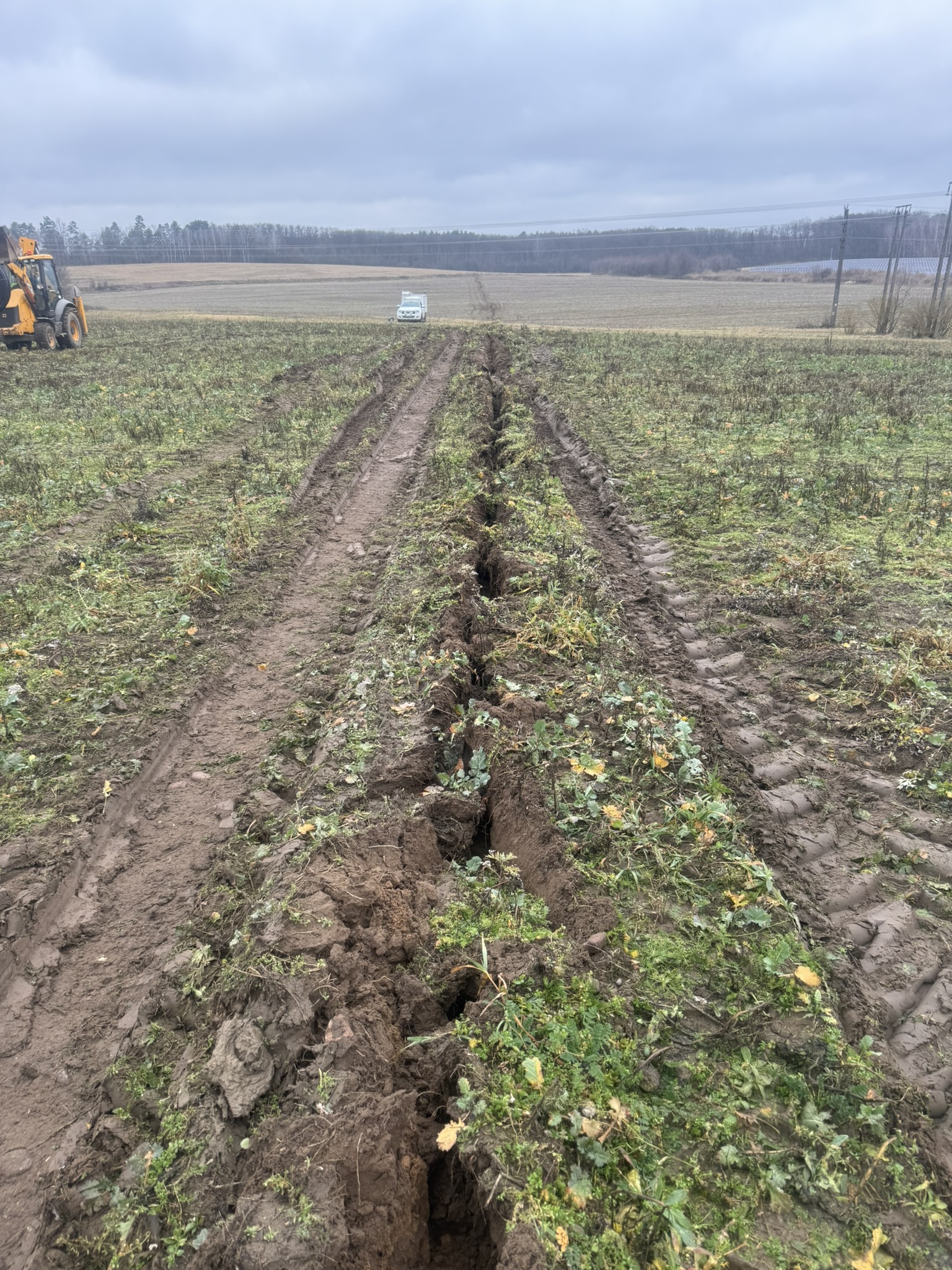

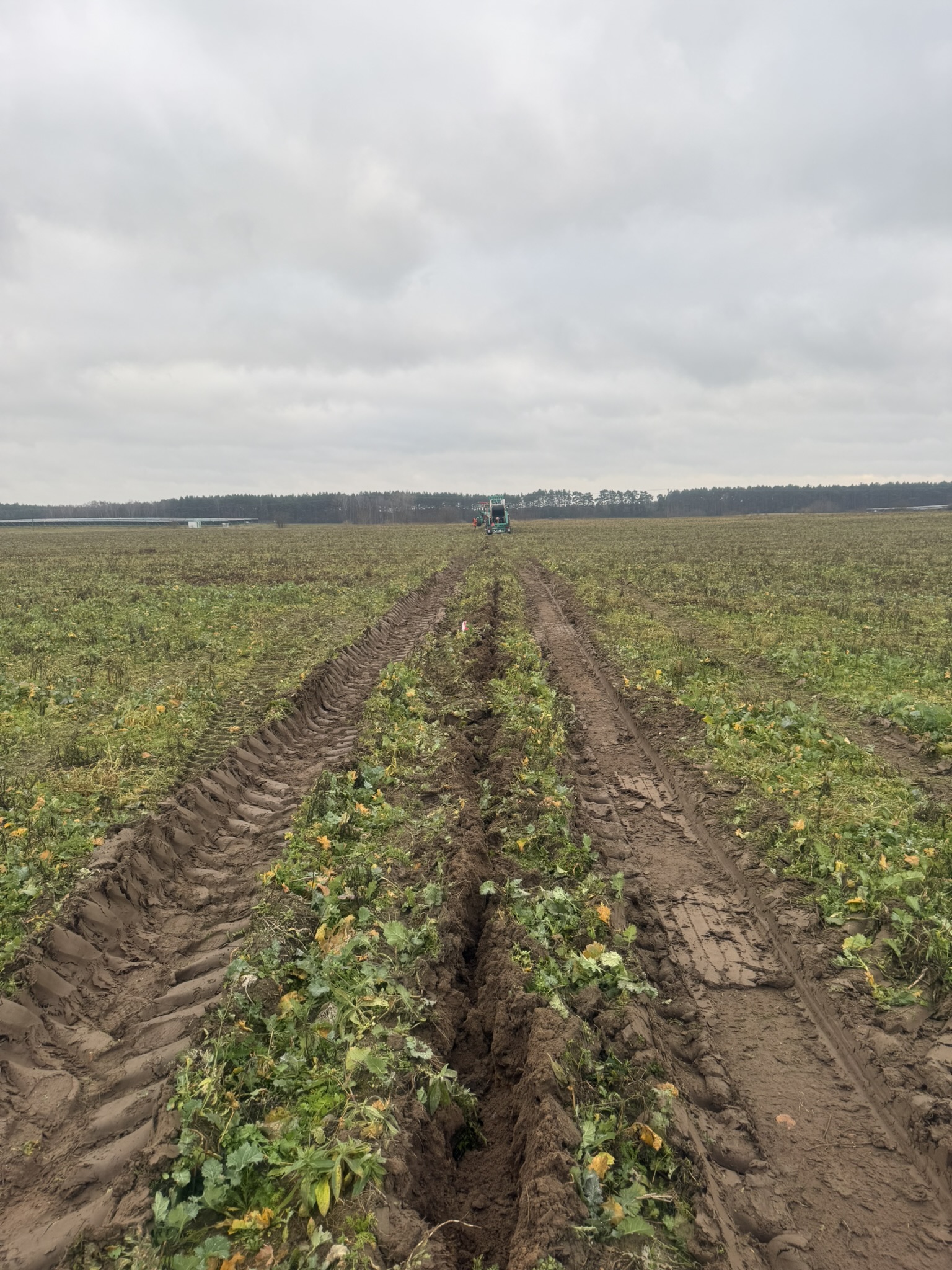

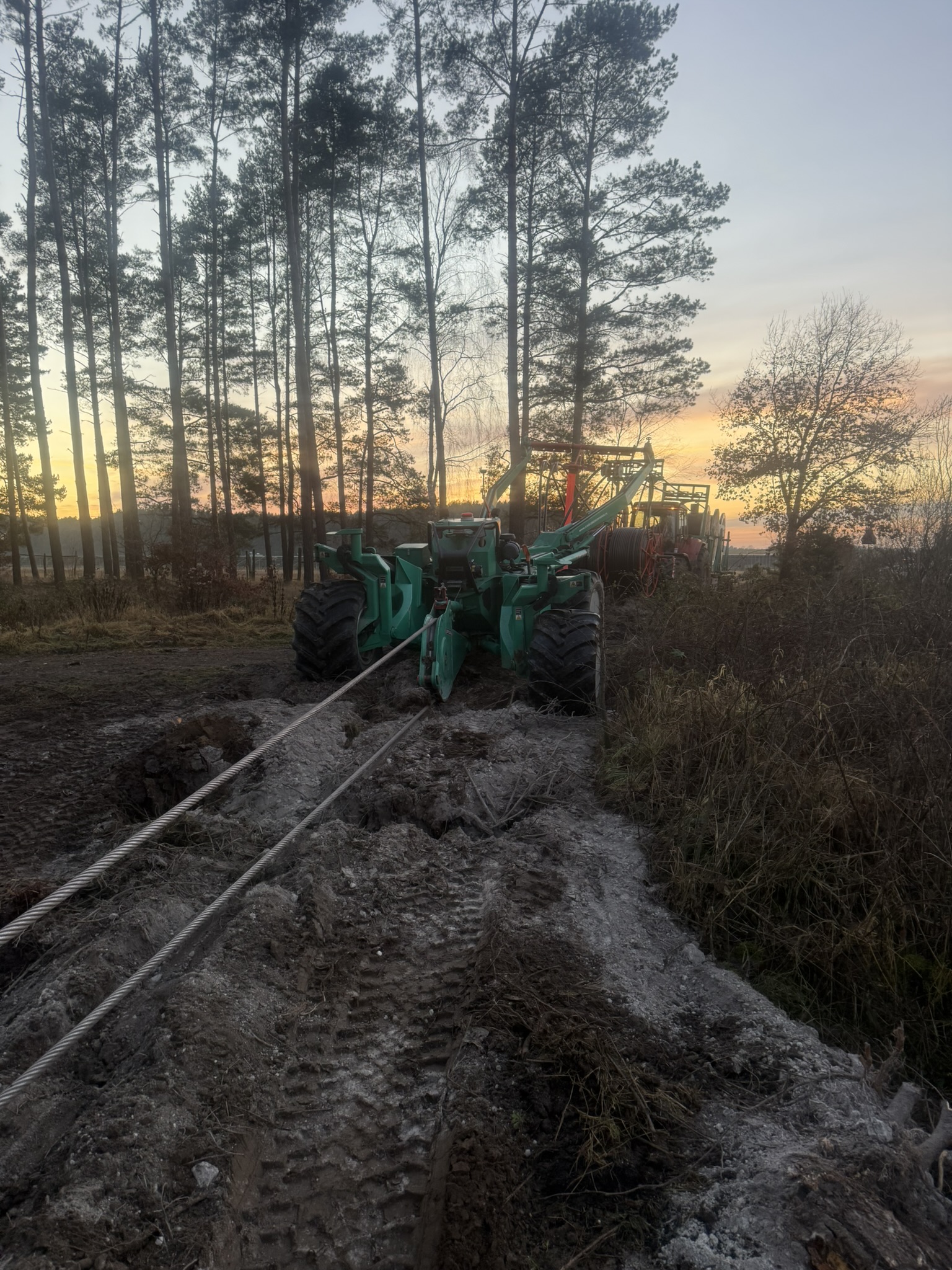

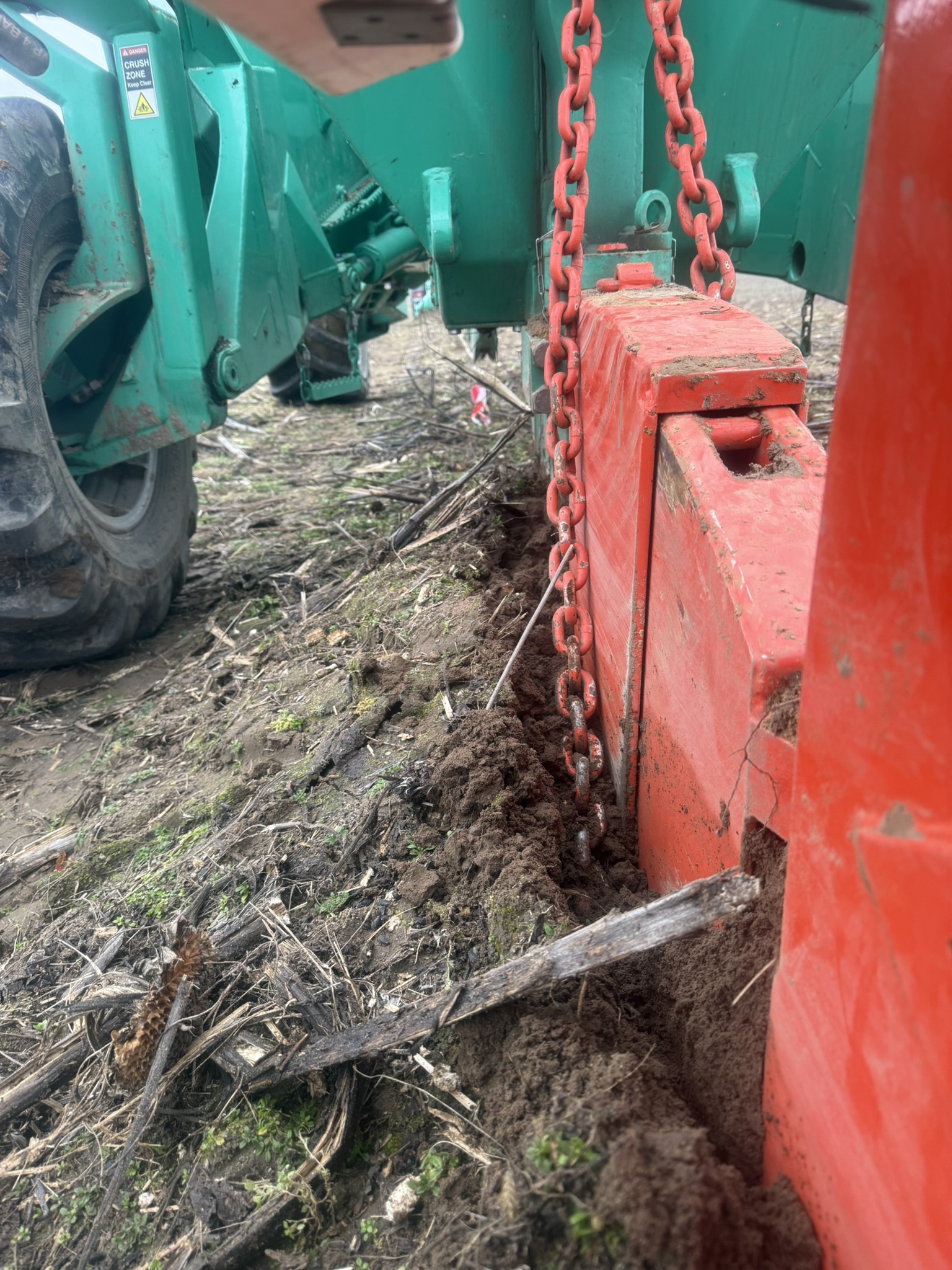

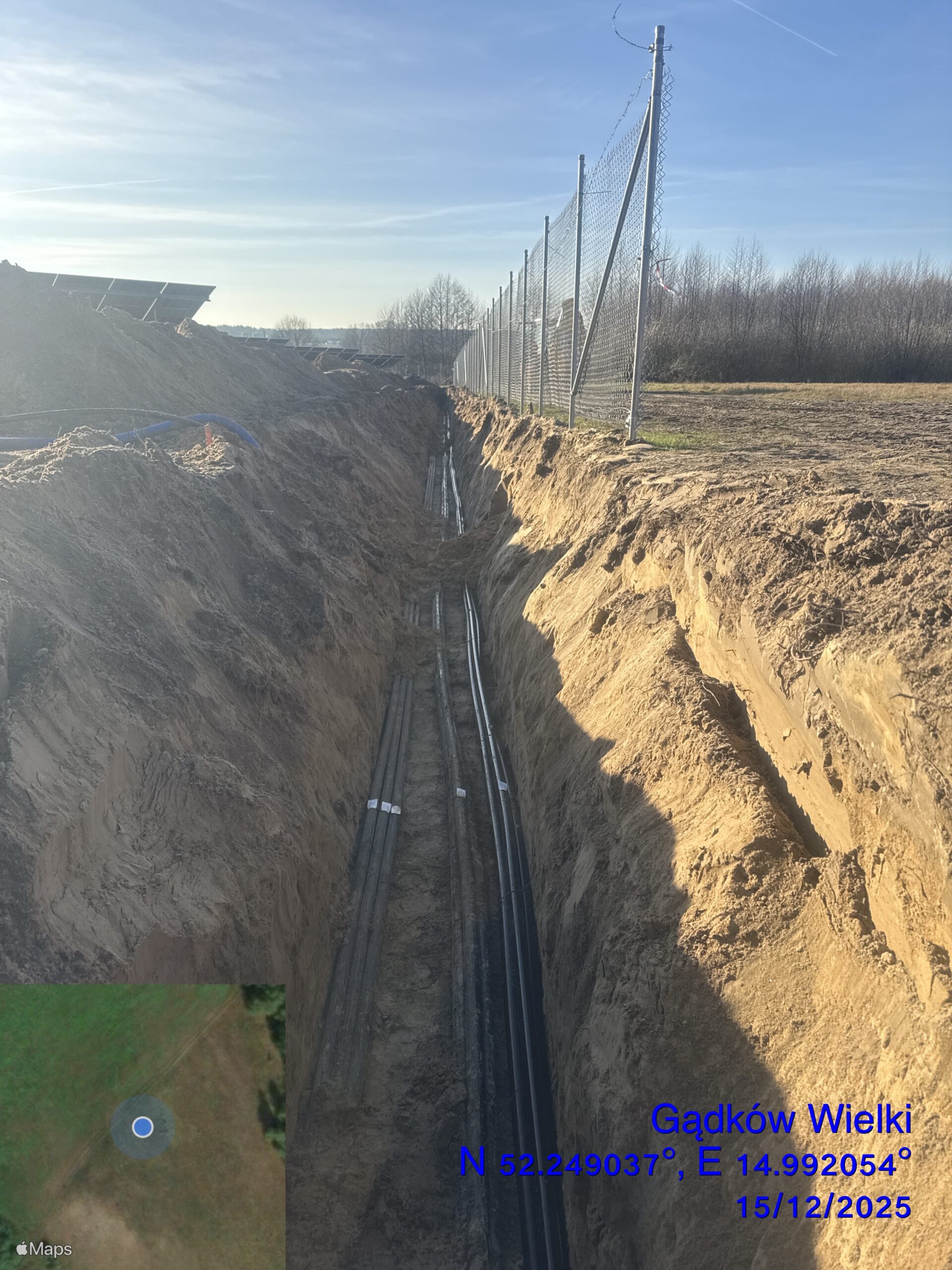

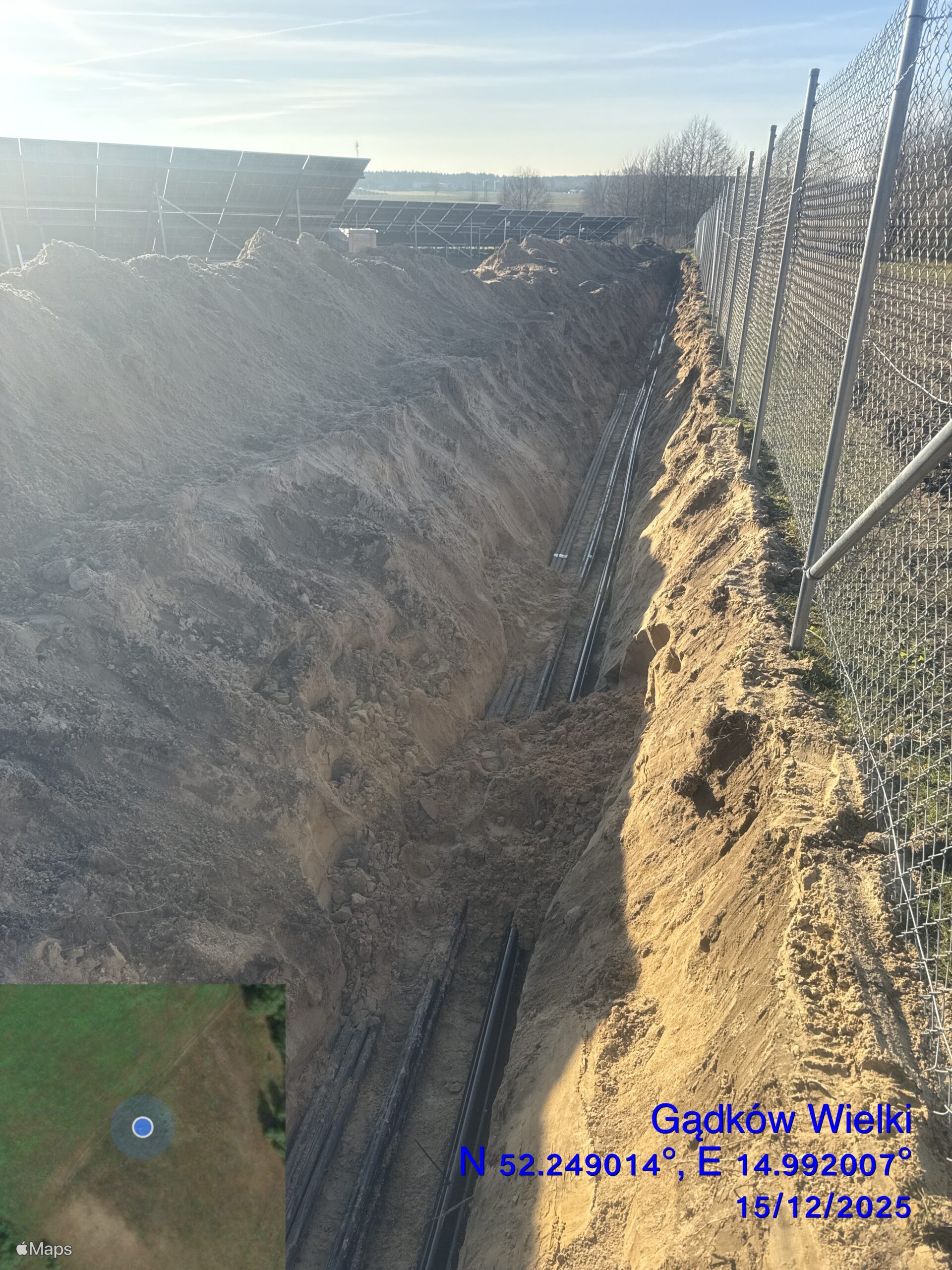

Płużenie (4 130 m): Najszybsza metoda układania w trudnym terenie leśnym.

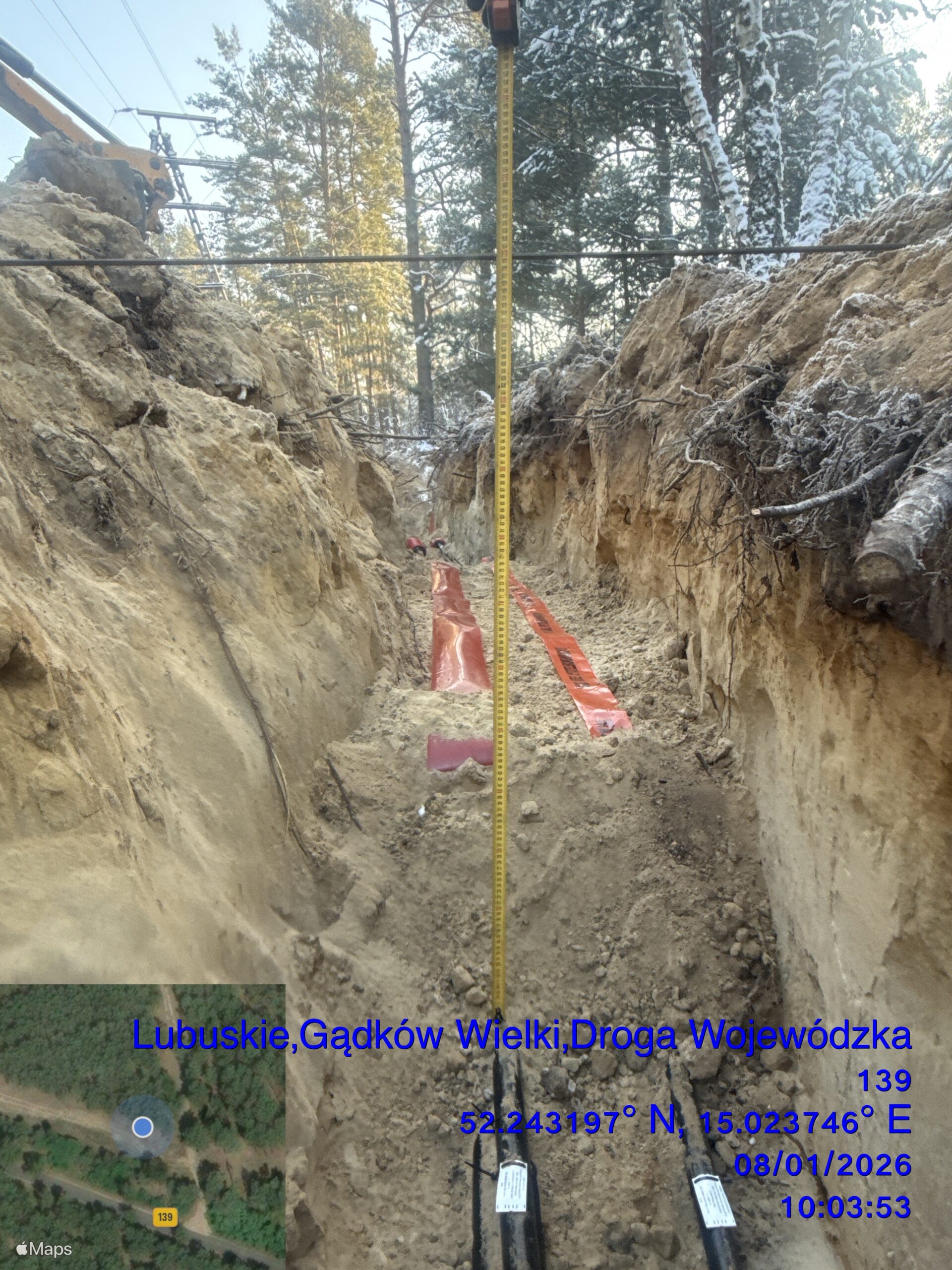

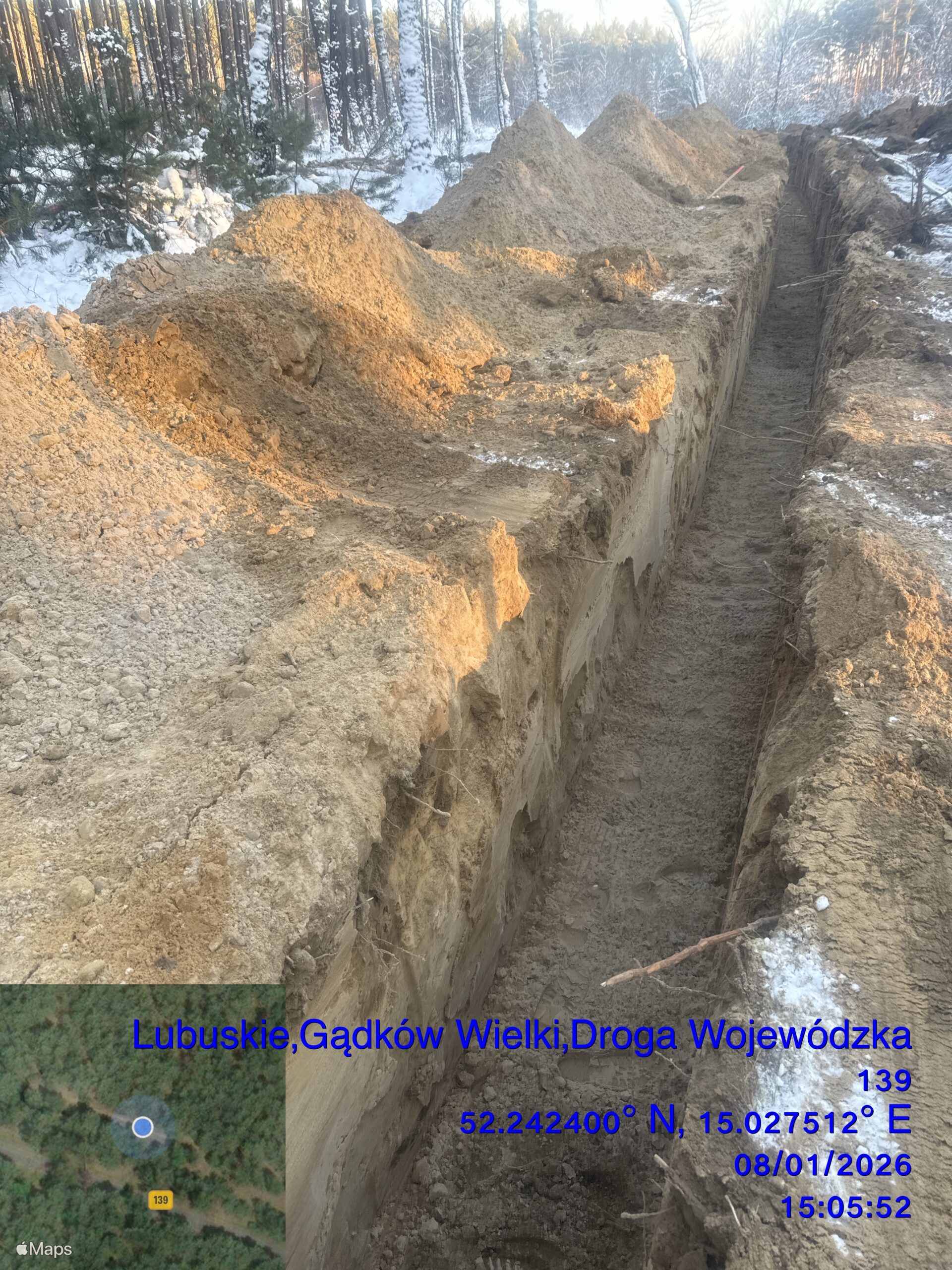

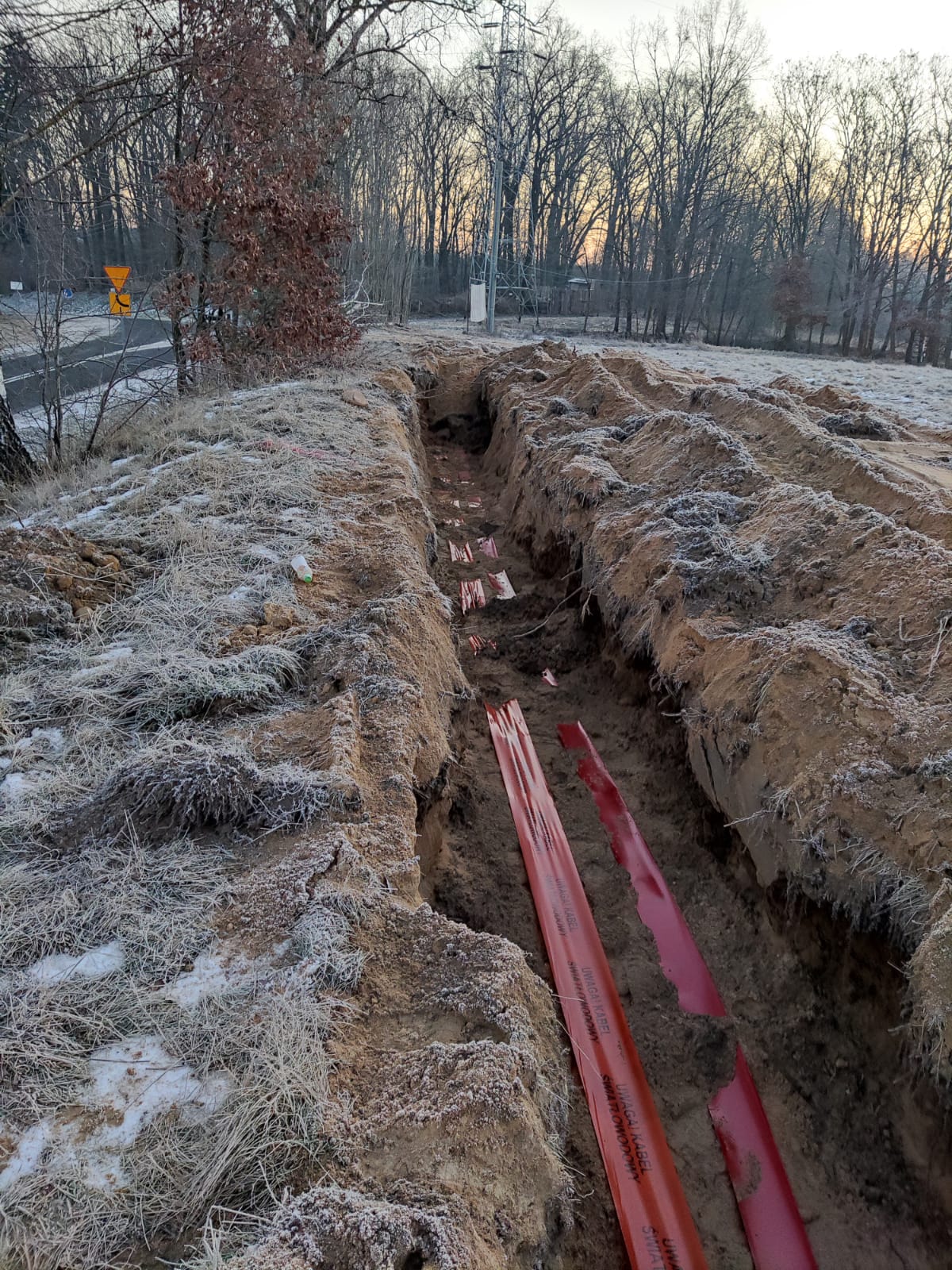

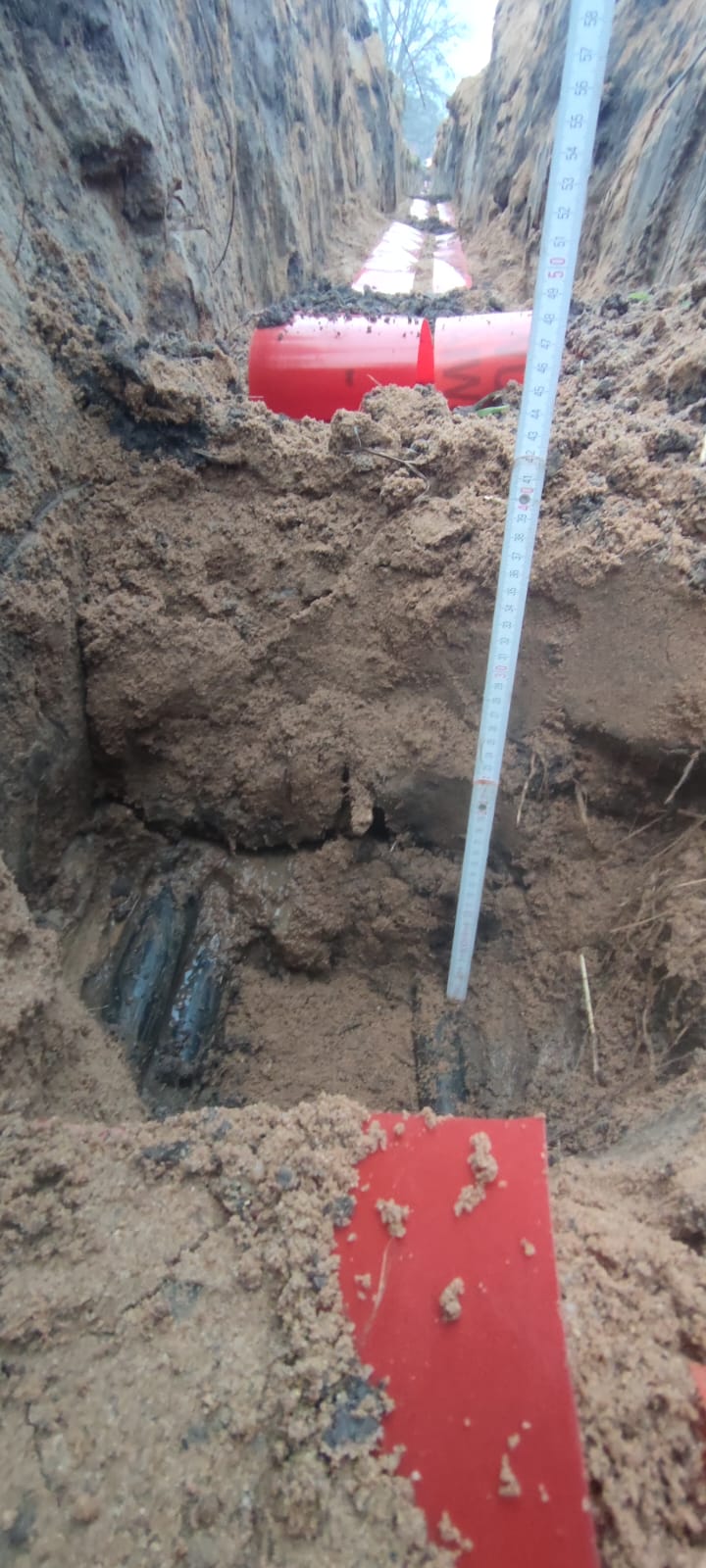

Przewierty sterowane (675 m): W tym skomplikowane przejście o długości 126 m na głębokości 4,5 m.

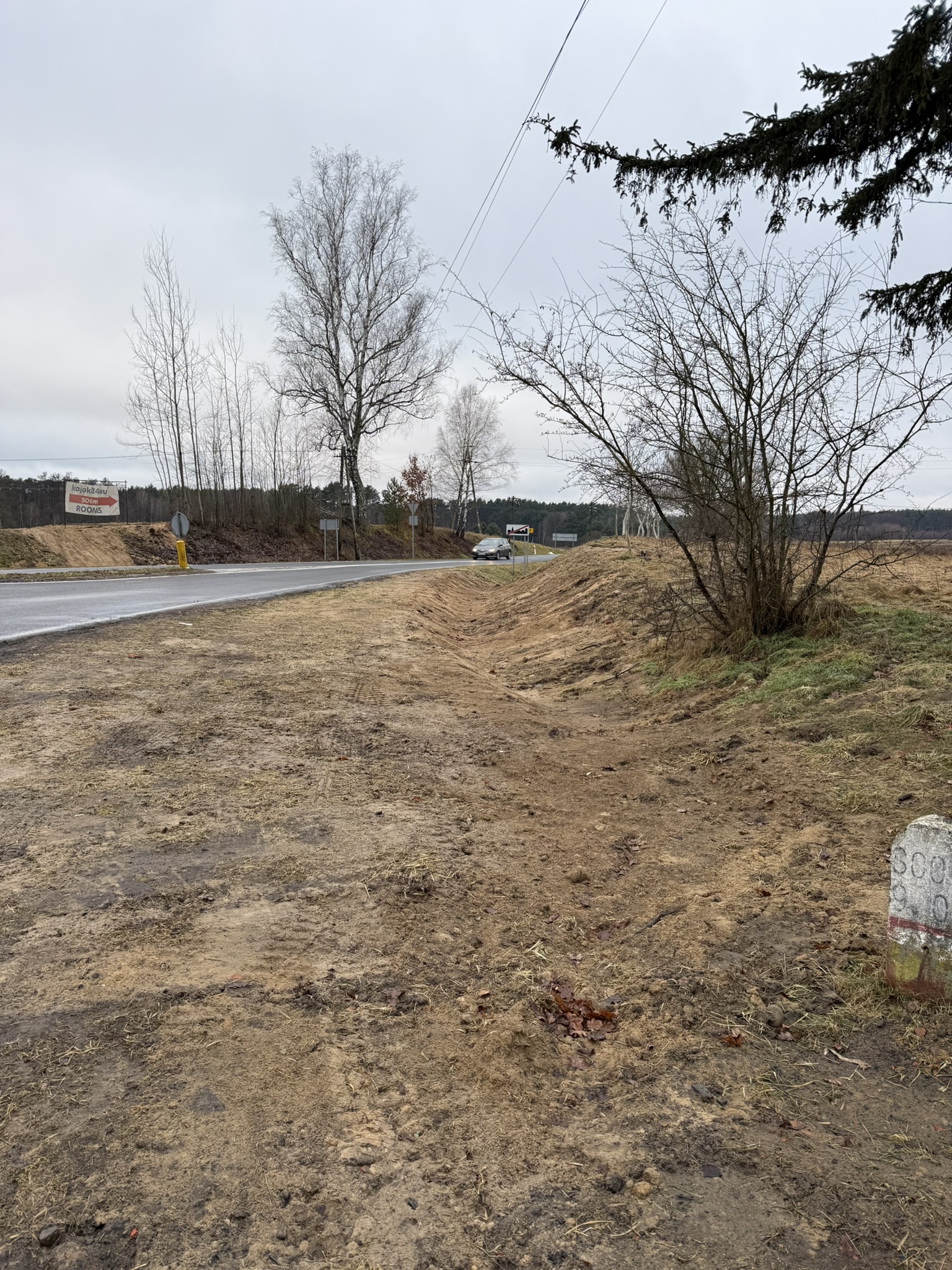

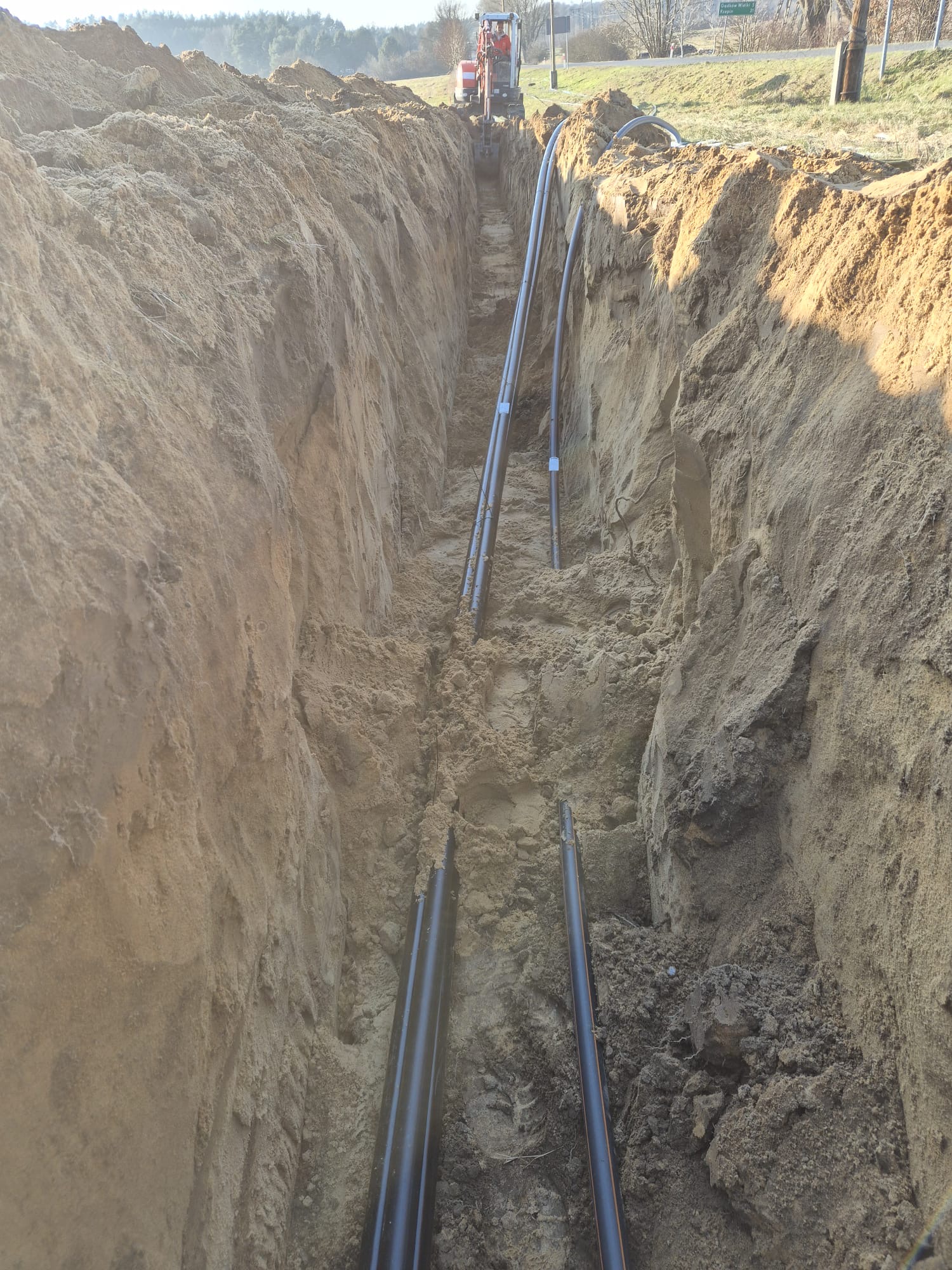

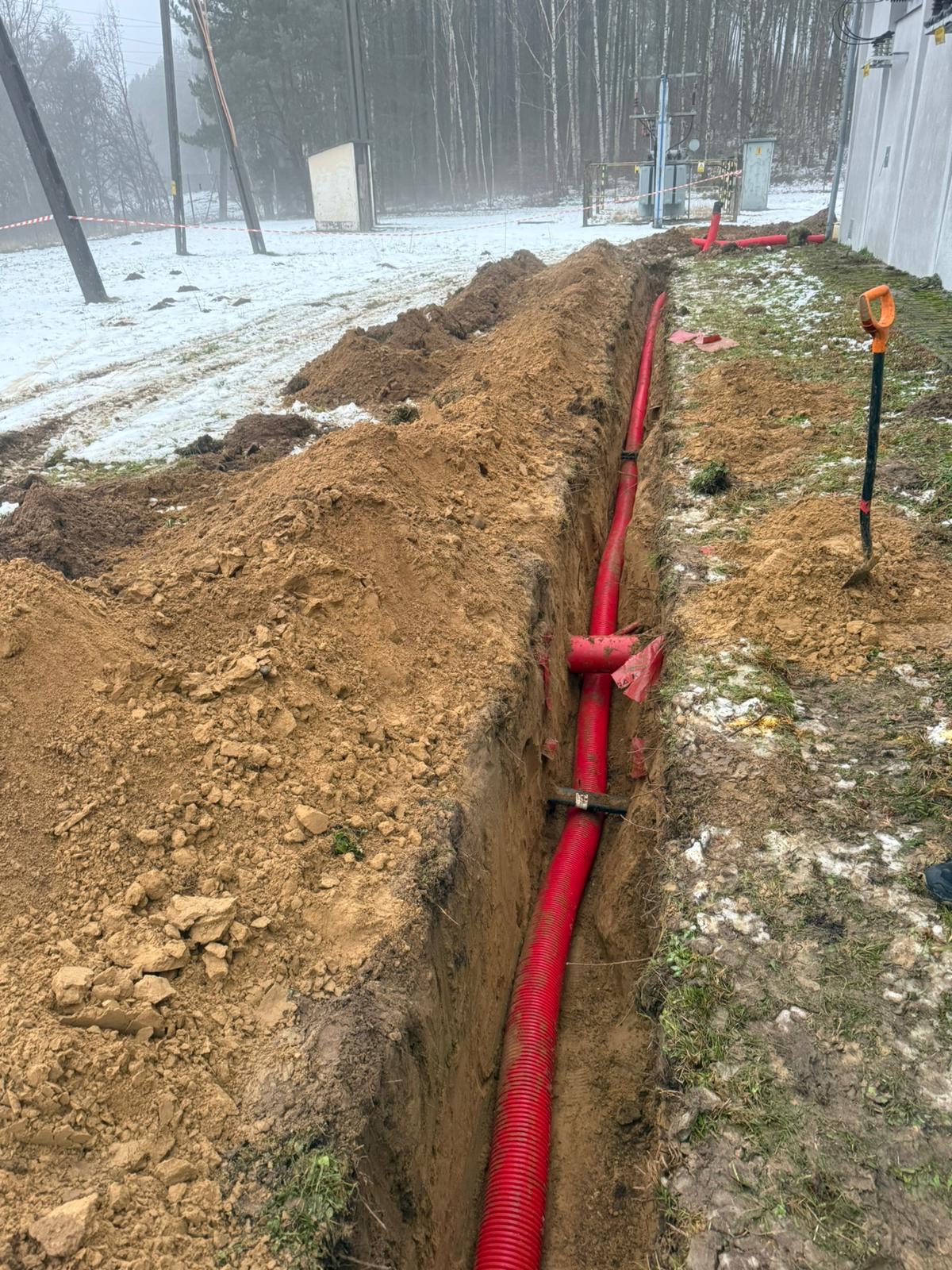

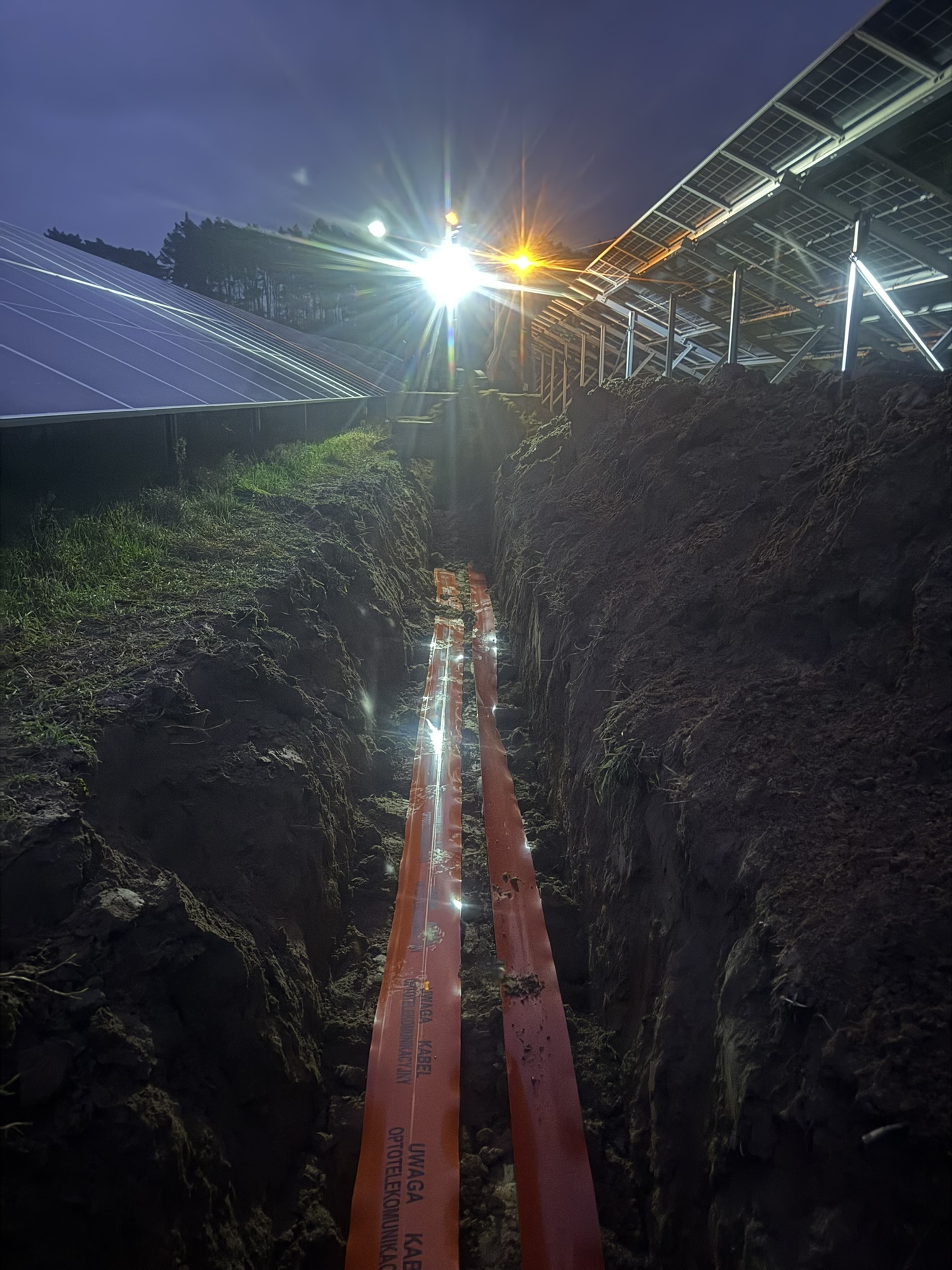

Wykop otwarty (1 695 m): Tradycyjne podejście tam, gdzie wymagała tego technologia.
„Raport z terenu: 6,5 km infrastruktury w 45 dni”
„Poniższa galeria dokumentuje realizację inwestycji w ekstremalnych warunkach zimowych. Pokazuje synergię nowoczesnego parku maszynowego Furga System z doświadczeniem operatorów, którzy zrealizowali 6,5 km linii w zaledwie 45 dni, pokonując wyzwania terenu leśnego i niestabilnego podłoża.”
OGÓLNOPOLSKI ZASIĘG. LOKALNA PRECYZJA.
Kliknij w województwo, aby sprawdzić nasze realizacje w Twoim regionie.
„Nie ograniczamy się do biura. Nasze jednostki operacyjne są w ciągłym ruchu, zabezpieczając kluczowe inwestycje przesyłowe od Bałtyku po Tatry. Wybierz region, aby zobaczyć, jak rozwiązujemy kolizje infrastrukturalne i przyspieszamy budowę przyłączy w WYSOKIM STANDARDZIE.
Konsultacja Techniczna i Harmonogram
Masz projekt przyłącza, który wymaga bezkolizyjnej technologii? Prześlij nam lokalizację i założenia techniczne. Weryfikujemy możliwości sprzętowe w 24h.
